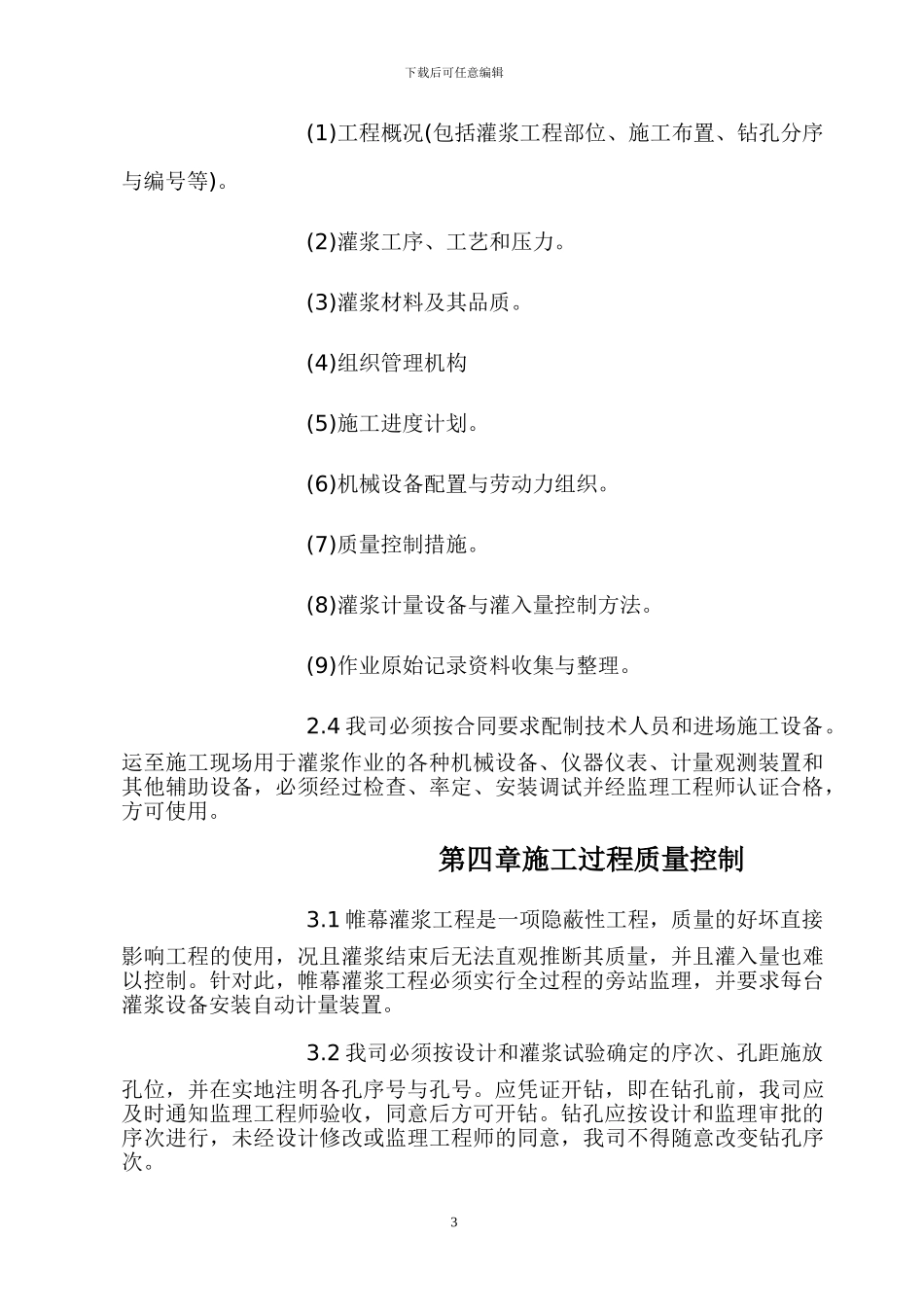

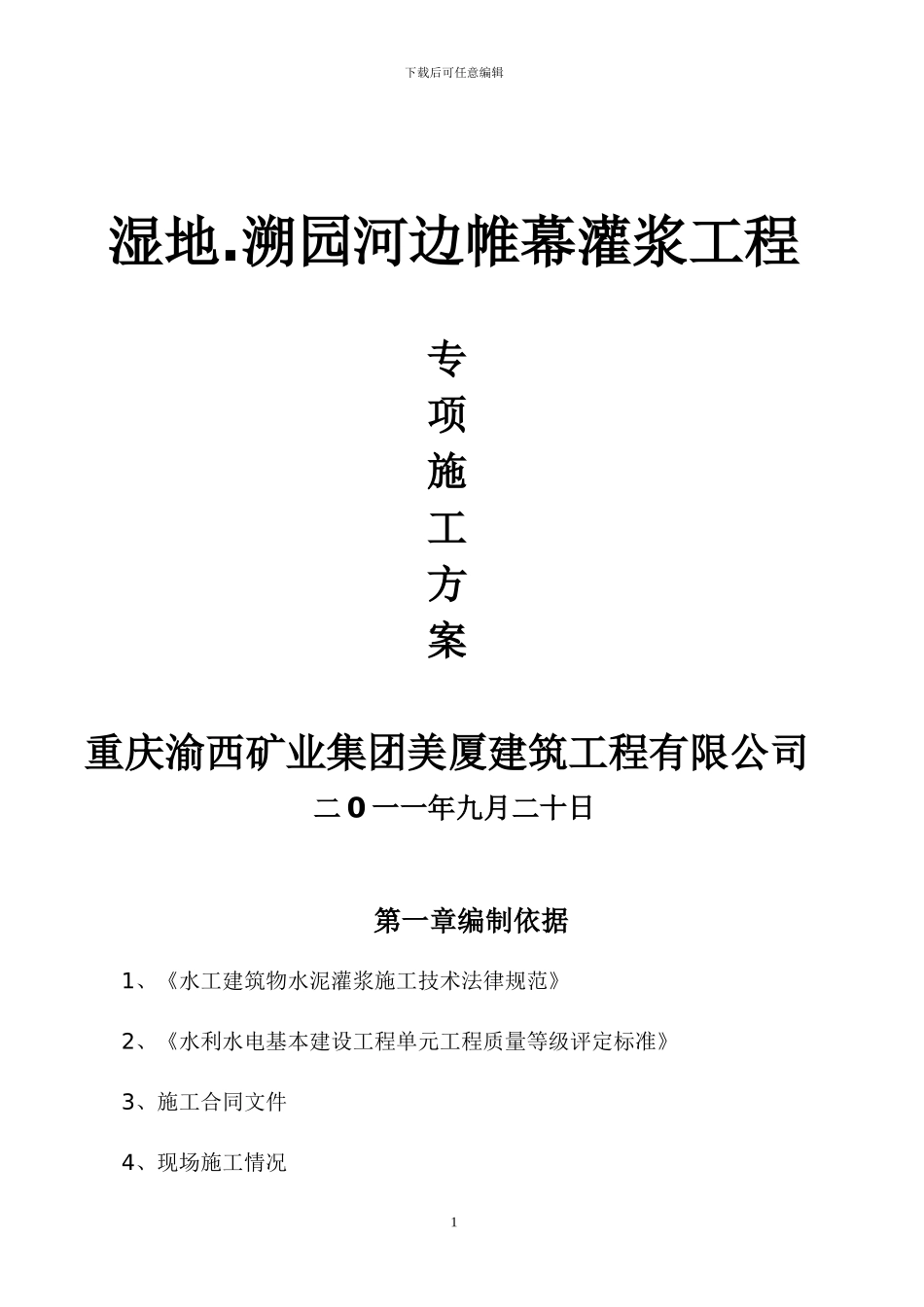

下载后可任意编辑湿地.溯园河边帷幕灌浆工程专项施工方案重庆渝西矿业集团美厦建筑工程有限公司二 0 一一年九月二十日第一章编制依据1、《水工建筑物水泥灌浆施工技术法律规范》2、《水利水电基本建设工程单元工程质量等级评定标准》3、施工合同文件4、现场施工情况1下载后可任意编辑第二章工程概况1、工程名称:溯园.湿地帷幕灌浆工程2、建设单位:重庆斗十千房地产开发有限公司3、设计单位:4、监理单位:5、施工单位:重庆渝西矿业集团美厦建筑工程有限公司第三章开工申请程序2.1 我司应在灌浆工程实施前,根据设计文件和合同技术法律规范要求的日期和内容,编制详细的灌浆试验大纲报监理人审批。内容包括:浆液试验和现场灌浆试验。选择与实施灌浆工程项目岩层以及施工条件相似的地区或部位完成灌浆试验。2.2 灌浆试验结束后,我司应及时整理试验成果报告报送监理公司审批。其内容应包括:2.2.1 作业工序、布孔方式、孔深、灌浆分段、灌浆方法与采纳的设备。2.2.2 材料及品质、浆材的可灌性、浆液配比及开灌水灰比。2.2.3 根据各类岩性地质构造及渗透性等所确定的随孔深而增加的灌浆压力等有关建议。2.3 我司应在灌浆作业开工前,根据合同技术法律规范要求的时间和内容、灌浆试验成果和监理公司的审批意见,结合现场施工条件,编制灌浆工程施工措施计划报送监理人批准。其内容应包括:2下载后可任意编辑(1)工程概况(包括灌浆工程部位、施工布置、钻孔分序与编号等)。(2)灌浆工序、工艺和压力。(3)灌浆材料及其品质。(4)组织管理机构(5)施工进度计划。(6)机械设备配置与劳动力组织。(7)质量控制措施。(8)灌浆计量设备与灌入量控制方法。(9)作业原始记录资料收集与整理。2.4 我司必须按合同要求配制技术人员和进场施工设备。运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。 第四章施工过程质量控制3.1 帷幕灌浆工程是一项隐蔽性工程,质量的好坏直接影响工程的使用,况且灌浆结束后无法直观推断其质量,并且灌入量也难以控制。针对此,帷幕灌浆工程必须实行全过程的旁站监理,并要求每台灌浆设备安装自动计量装置。3.2 我司必须按设计和灌浆试验确定的序次、孔距施放孔位,并在实地注明各孔序号与孔号。应凭证开钻,即在钻孔前,我司应及时通知监理工程师验收,同意后方可开钻。钻孔应按设计和监理审批的序次进行,未经设计修改或监...
