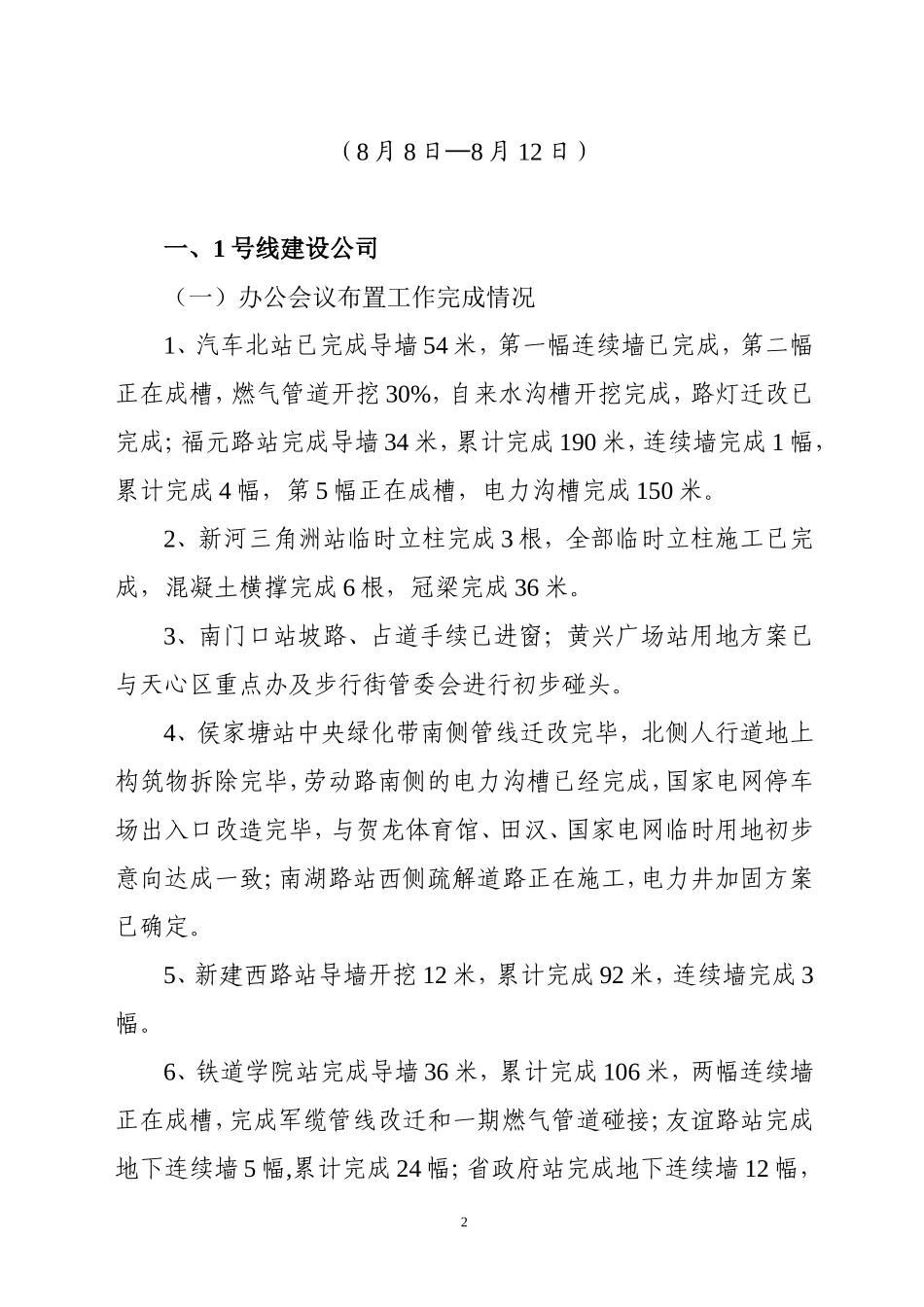

长沙市轨道交通集团有限公司周工作情况汇总(8月8日—8月12日)集团公司办公室2011年8月12日各部室、中心、子公司周工作情况汇总1(8月8日─8月12日)一、1号线建设公司(一)办公会议布置工作完成情况1、汽车北站已完成导墙54米,第一幅连续墙已完成,第二幅正在成槽,燃气管道开挖30%,自来水沟槽开挖完成,路灯迁改已完成;福元路站完成导墙34米,累计完成190米,连续墙完成1幅,累计完成4幅,第5幅正在成槽,电力沟槽完成150米
2、新河三角洲站临时立柱完成3根,全部临时立柱施工已完成,混凝土横撑完成6根,冠梁完成36米
3、南门口站坡路、占道手续已进窗;黄兴广场站用地方案已与天心区重点办及步行街管委会进行初步碰头
4、侯家塘站中央绿化带南侧管线迁改完毕,北侧人行道地上构筑物拆除完毕,劳动路南侧的电力沟槽已经完成,国家电网停车场出入口改造完毕,与贺龙体育馆、田汉、国家电网临时用地初步意向达成一致;南湖路站西侧疏解道路正在施工,电力井加固方案已确定
5、新建西路站导墙开挖12米,累计完成92米,连续墙完成3幅
6、铁道学院站完成导墙36米,累计完成106米,两幅连续墙正在成槽,完成军缆管线改迁和一期燃气管道碰接;友谊路站完成地下连续墙5幅,累计完成24幅;省政府站完成地下连续墙12幅,2累计完成51幅,完成一期燃气管道碰接和电信电缆缆线割接

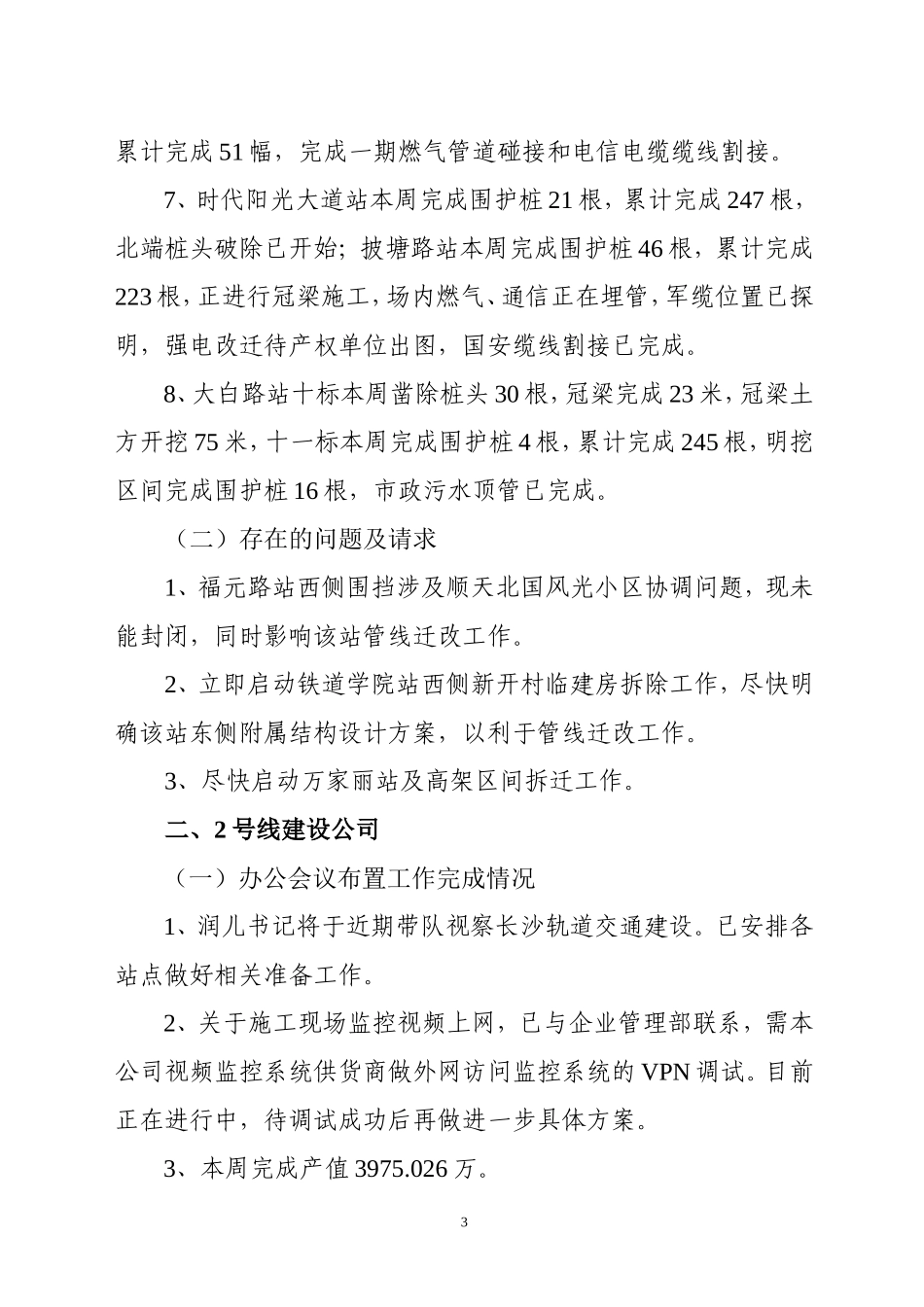

7、时代阳光大道站本周完成围护桩21根,累计完成247根,北端桩头破除已开始;披塘路站本周完成围护桩46根,累计完成223根,正进行冠梁施工,场内燃气、通信正在埋管,军缆位置已探明,强电改迁待产权单位出图,国安缆线割接已完成
8、大白路站十标本周凿除桩头30根,冠梁完成23米,冠梁土方开挖75米,十一标本周完成围护桩4根,累计完成245根,明挖区间完成围护桩16根,市政污水顶管已完成
(二)存在的问题及请求1、福元路站西侧围挡涉及顺天
