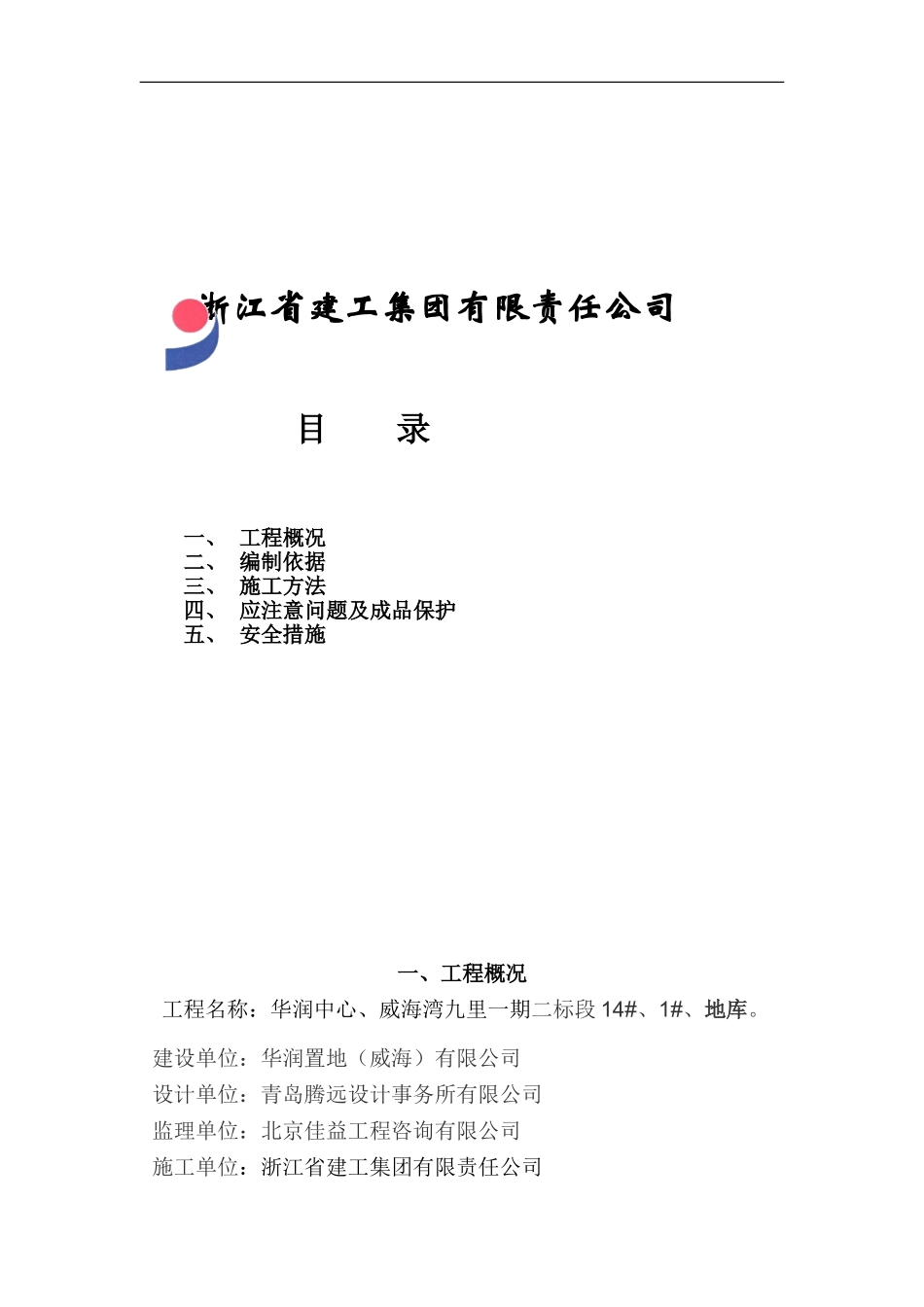

华润中心·威海湾九里一期总承包工程二标段后浇带钢筋防锈措施浙江省建工集团有限责任公司目录一、工程概况二、编制依据三、施工方法四、应注意问题及成品保护五、安全措施一、工程概况工程名称:华润中心、威海湾九里一期二标段14#、1#、地库
建设单位:华润置地(威海)有限公司设计单位:青岛腾远设计事务所有限公司监理单位:北京佳益工程咨询有限公司施工单位:浙江省建工集团有限责任公司工程概况:华润置地威海华润中心项目一期总承包工程二标段是由华润置地开发建设,青岛腾远设计事务所有限公司设计,由威海市水利岩土工程有限公司地质勘察
该工程位于威海市海滨路抱海大酒店东侧填海地段,北接幸福公园,南临威海公园,东与刘公岛相望,北、东、南三面临海
工程由1#一栋多层住宅楼,14#、15#、16#三栋高层住宅楼及地下车库组成
多层部分为地下二层,地上6层;高层部分为地下二层,15#、16#地上33层;16#地上32层,地下车库部分为地下一层
总建筑面积为72983
00m2,其中地下21155
00m2,地上51828
主楼筏板,地下车库筏板及对应处剪力墙顶板,均设有后浇带,后浇带纵横交错
现14#、15#、16#楼已施工至标准层五层、部分楼筏板基础混凝土浇筑完成,地库与主楼连接基础筏板混凝土浇筑至相邻后浇带
经施工中检查发现,后浇带钢筋开始产生点状浮锈
由于威海地区属于沿海城市,空气潮湿,空气中氯离子含量过大,对钢筋腐蚀性较大,且在雨季施工,涉及楼号多,施工周期长(自后浇带旁浇筑开始至后浇带混凝土浇筑最长可达1年
为防止后浇带钢筋在后浇带混凝土浇筑前产生片状锈蚀,保证工程质量,特制订本施工方案
二、主要编制依据1、施工图纸2、建筑施工手册3、威海市地区气候特点三、施工方法:1、施工准备材料准备:普通硅酸盐42
5R水泥,必须有厂家备案证、合格证、检测报告,进场时必须经现场取样检测合格
