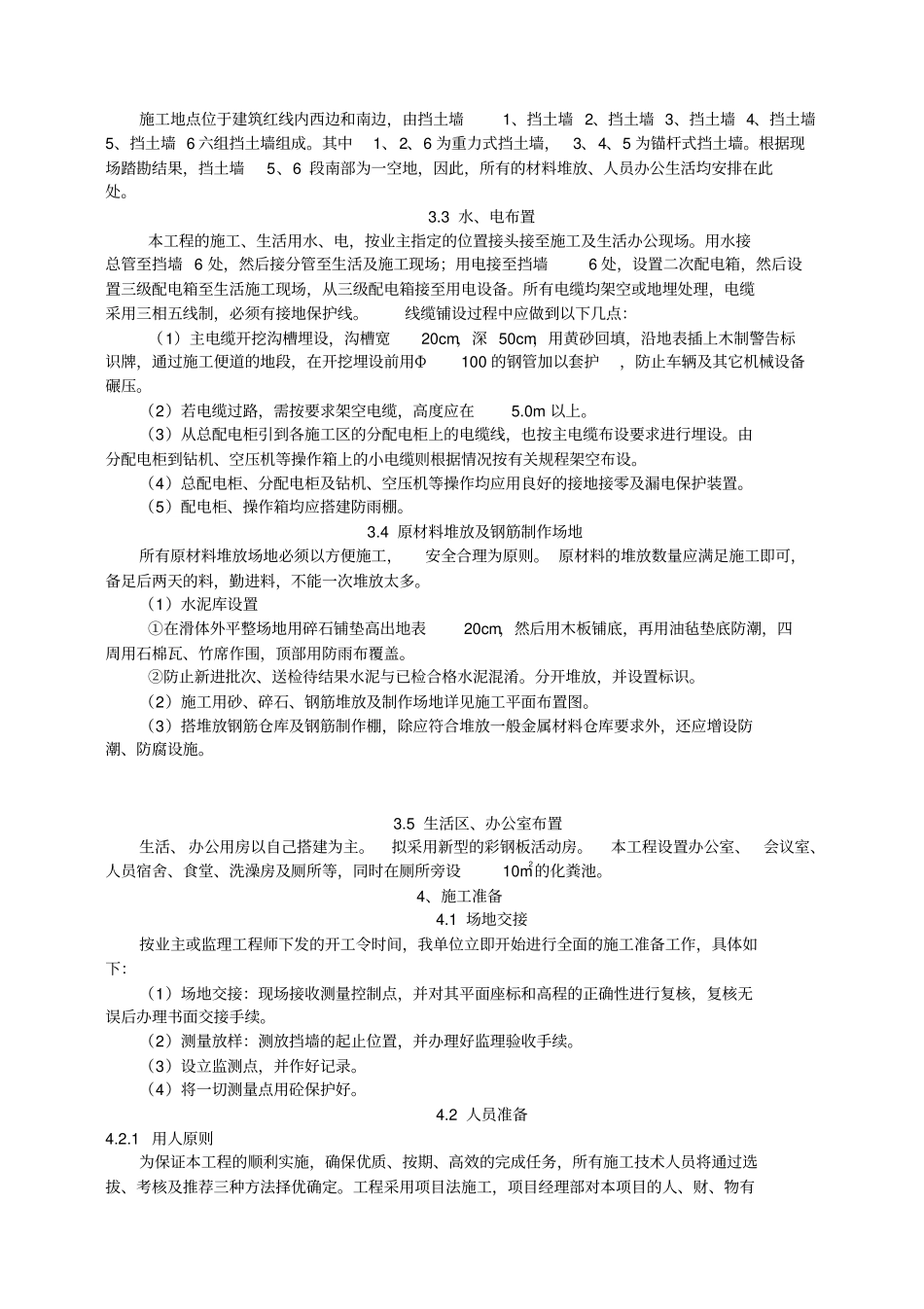

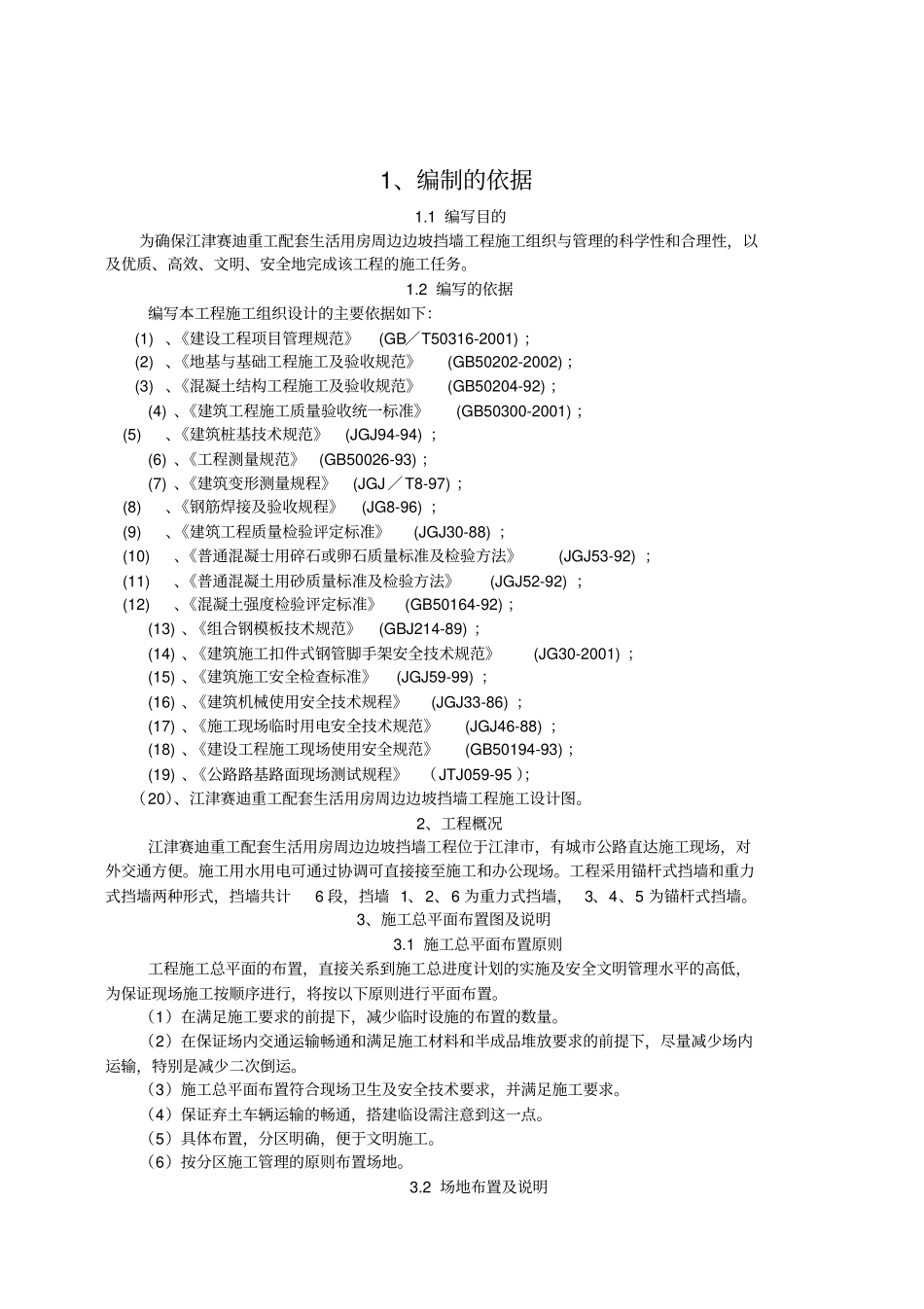

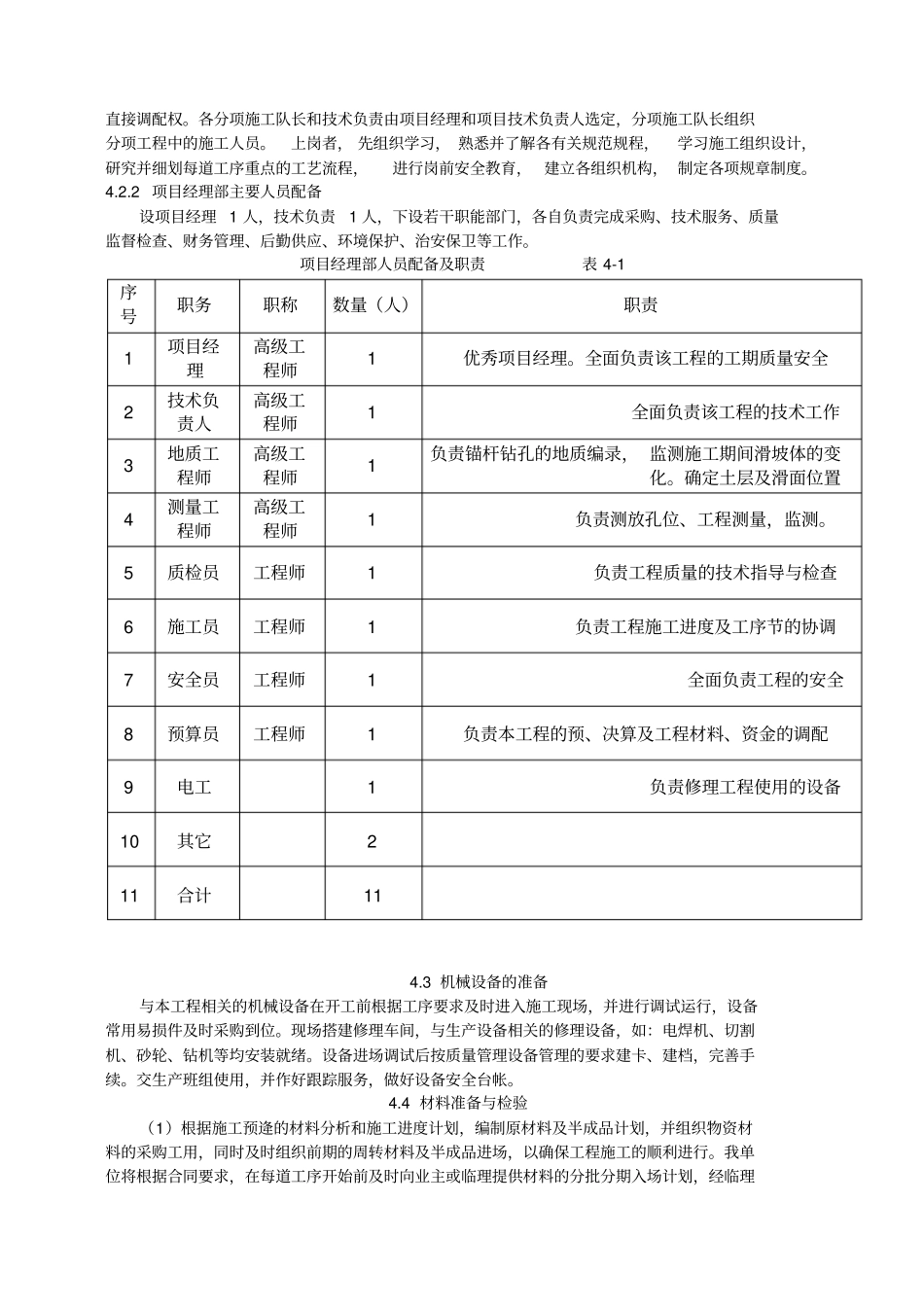

1、编制的依据1.1 编写目的为确保江津赛迪重工配套生活用房周边边坡挡墙工程施工组织与管理的科学性和合理性,以及优质、高效、文明、安全地完成该工程的施工任务。1.2 编写的依据编写本工程施工组织设计的主要依据如下: (1) 、《建设工程项目管理规范》(GB/T50316-2001) ; (2) 、《地基与基础工程施工及验收规范》(GB50202-2002) ; (3) 、《混凝土结构工程施工及验收规范》(GB50204-92) ;(4) 、《建筑工程施工质量验收统一标准》(GB50300-2001) ; (5)、《建筑桩基技术规范》(JGJ94-94) ;(6) 、《工程测量规范》(GB50026-93) ;(7) 、《建筑变形测量规程》(JGJ/T8-97) ; (8)、《钢筋焊接及验收规程》(JG8-96) ; (9)、《建筑工程质量检验评定标准》(JGJ30-88) ; (10)、《普通混凝士用碎石或卵石质量标准及检验方法》(JGJ53-92) ; (11)、《普通混凝土用砂质量标准及检验方法》(JGJ52-92) ; (12)、《混凝土强度检验评定标准》(GB50164-92) ;(13) 、《组合钢模板技术规范》(GBJ214-89) ;(14) 、《建筑施工扣件式钢管脚手架安全技术规范》(JG30-2001) ;(15) 、《建筑施工安全检查标准》(JGJ59-99) ;(16) 、《建筑机械使用安全技术规程》(JGJ33-86) ;(17) 、《施工现场临时用电安全技术规范》(JGJ46-88) ;(18) 、《建设工程施工现场使用安全规范》(GB50194-93) ;(19) 、《公路路基路面现场测试规程》(JTJ059-95 );(20)、江津赛迪重工配套生活用房周边边坡挡墙工程施工设计图。2、工程概况江津赛迪重工配套生活用房周边边坡挡墙工程位于江津市,有城市公路直达施工现场,对外交通方便。施工用水用电可通过协调可直接接至施工和办公现场。工程采用锚杆式挡墙和重力式挡墙两种形式,挡墙共计6 段,挡墙 1、2、6 为重力式挡墙,3、4、5 为锚杆式挡墙。3、施工总平面布置图及说明3.1 施工总平面布置原则工程施工总平面的布置,直接关系到施工总进度计划的实施及安全文明管理水平的高低,为保证现场施工按顺序进行,将按以下原则进行平面布置。(1)在满足施工要求的前提下,减少临时设施的布置的数量。(2)在保证场内交通运输畅通和满足施工材料和半成品堆放要求的前提下,尽量减少场内运输,特别是减少二次倒运。(3)施工总平面布置符合现场卫生及安全技术要求,并满足施工要求。(4)保证弃土车辆运输的畅通,搭建临设需注意到这一点。(5)具体布置,分区明确,便于文明施工。...
