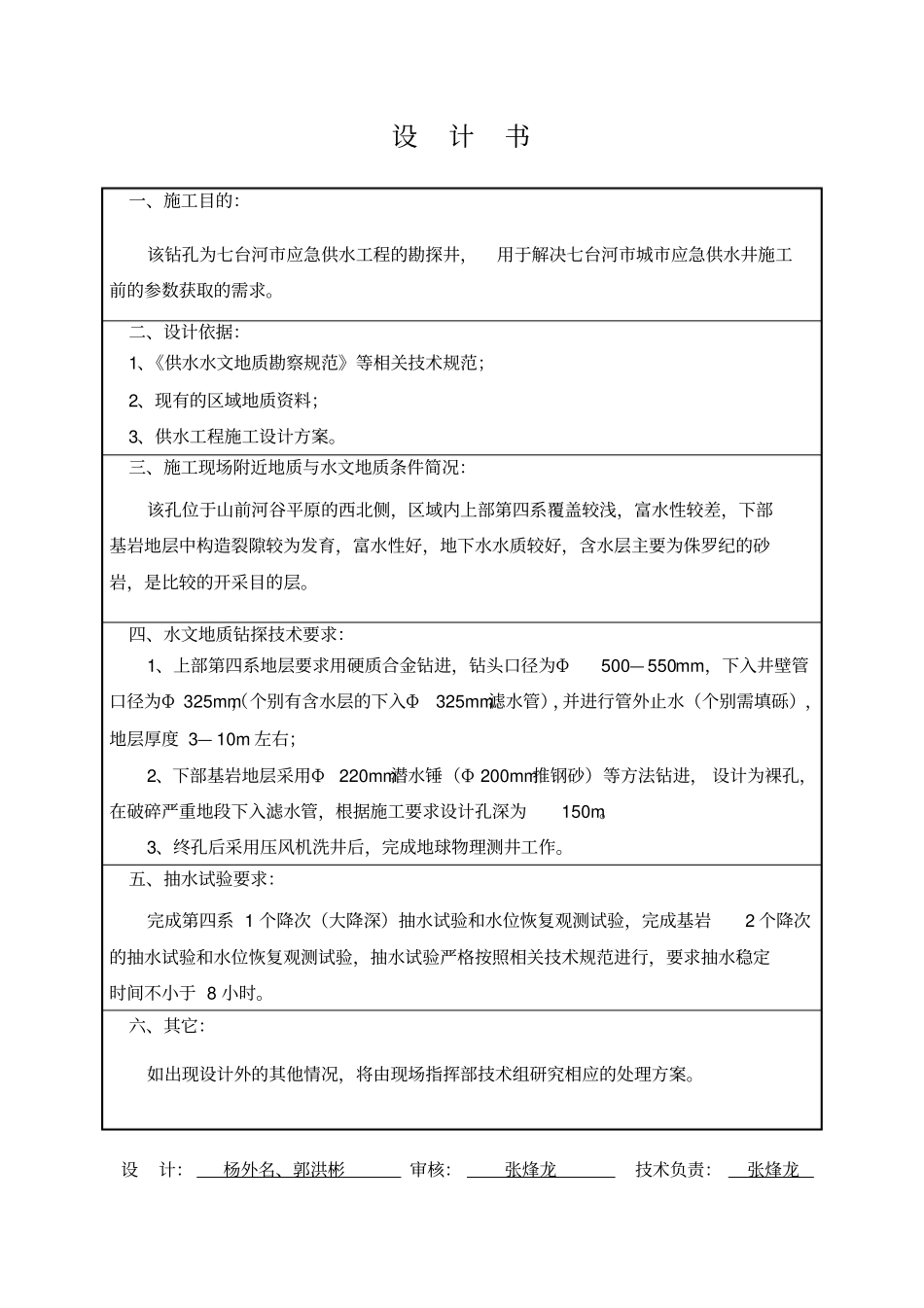

钻 孔 施 工 报 告项目名称:孔号:位置:坐标:孔口标高:施工单位:机长:现场技术人员:钻探时间:自:年月日至:年月日目录1、设计书2、地质技术予设3、开孔通知书4、岩心编录5、简易水文地质观测6、抽水试验结构记录7、抽水前静止水位观测8、钻孔抽水试验观测记录9、钻孔抽水试验恢复水位观测记录10、钻孔(井)下管记录11、钻孔(井)下泵记录12、计算数据及成果13、钻孔(井)验收书14、施工小结设计书一、施工目的:该钻孔为七台河市应急供水工程的勘探井,用于解决七台河市城市应急供水井施工前的参数获取的需求。二、设计依据:1、《供水水文地质勘察规范》等相关技术规范;2、现有的区域地质资料;3、供水工程施工设计方案。三、施工现场附近地质与水文地质条件简况:该孔位于山前河谷平原的西北侧,区域内上部第四系覆盖较浅,富水性较差,下部基岩地层中构造裂隙较为发育,富水性好,地下水水质较好,含水层主要为侏罗纪的砂岩,是比较的开采目的层。四、水文地质钻探技术要求:1、上部第四系地层要求用硬质合金钻进,钻头口径为Φ500— 550mm,下入井壁管口径为Φ 325mm,(个别有含水层的下入Φ325mm滤水管),并进行管外止水(个别需填砾),地层厚度 3— 10m 左右;2、下部基岩地层采用Φ220mm潜水锤(Φ 200mm推钢砂)等方法钻进, 设计为裸孔,在破碎严重地段下入滤水管,根据施工要求设计孔深为150m。3、终孔后采用压风机洗井后,完成地球物理测井工作。五、抽水试验要求:完成第四系 1 个降次(大降深)抽水试验和水位恢复观测试验,完成基岩2 个降次的抽水试验和水位恢复观测试验,抽水试验严格按照相关技术规范进行,要求抽水稳定时间不小于 8 小时。六、其它:如出现设计外的其他情况,将由现场指挥部技术组研究相应的处理方案。设计:杨外名、郭洪彬审核:张烽龙技术负责:张烽龙设计书一、施工目的:该钻孔为七台河市应急供水工程的开采井,用于解决七台河市城市的应急供水需求。二、设计依据:1、《供水水文地质勘察规范》等相关技术规范;2、现有的区域地质资料;3、供水工程施工设计方案。三、施工现场附近地质与水文地质条件简况:该孔位于山前河谷平原的西北侧,区域内上部第四系覆盖较浅,富水性较差,下部基岩地层中构造裂隙较为发育,富水性好,地下水水质较好,含水层主要为侏罗纪的砂岩,是比较的开采目的层。四、水文地质钻探技术要求:1、上部第四系地层要求用硬质合金钻进,钻头口径为Φ5...
