钻孔桩后注浆施工工艺1
相关施工规范1
1 《建筑地基基础设计规范》(GB50007— 2002);1
2 《建筑桩基技术规范》 (JGJ94— 94);1
3 《建筑地基基础工程施工质量验收规范》(GB50202— 2002);1
4 《混凝土结构工程施工质量验收规范》(GB50204— 2002);1
5 《施工现场临时用电安全技术规范》(JGJ46-88 );2
施工工艺流程及主要施工方法2

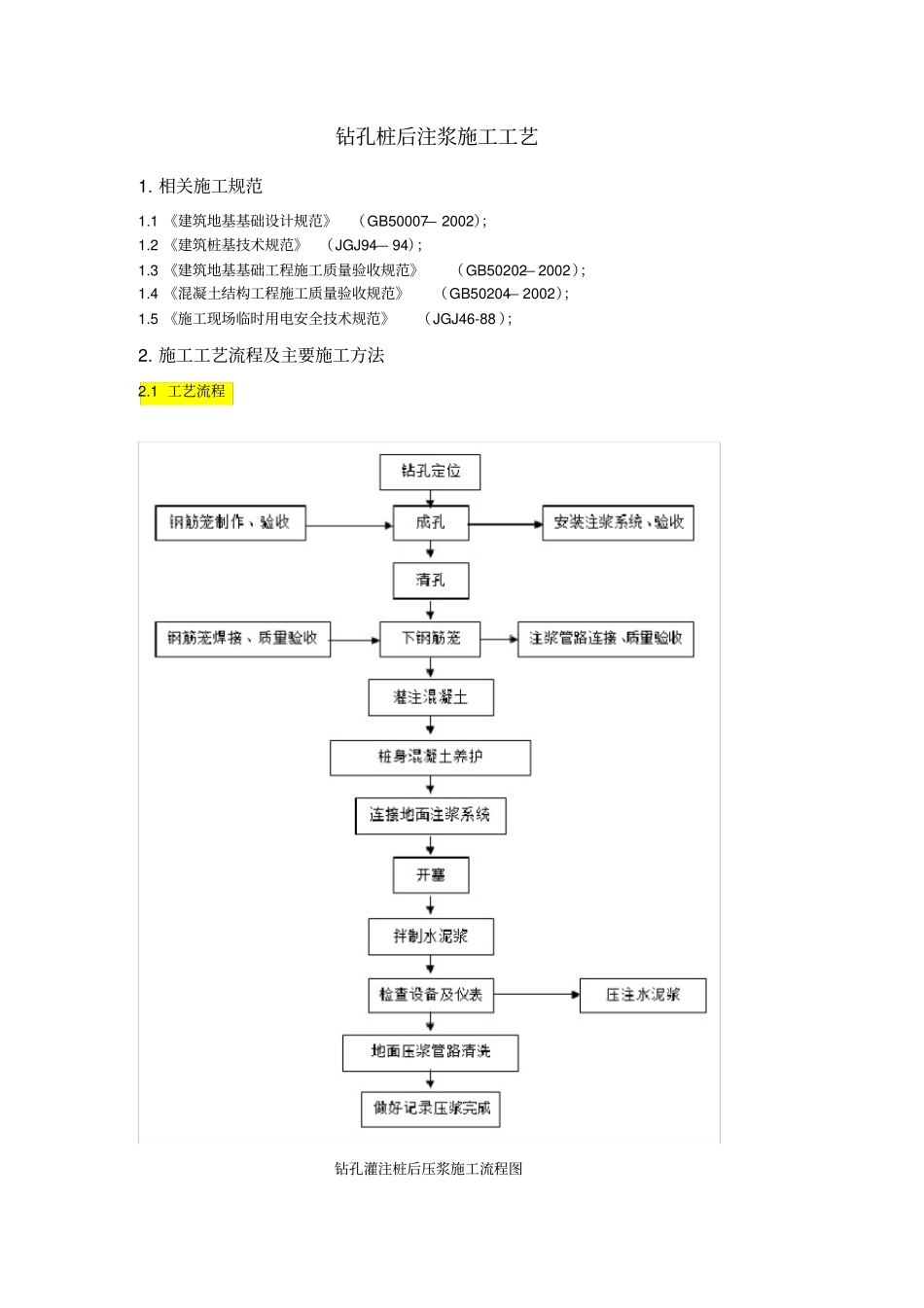

1 工艺流程钻孔灌注桩后压浆施工流程图2
2 后压浆管的加工、安装2

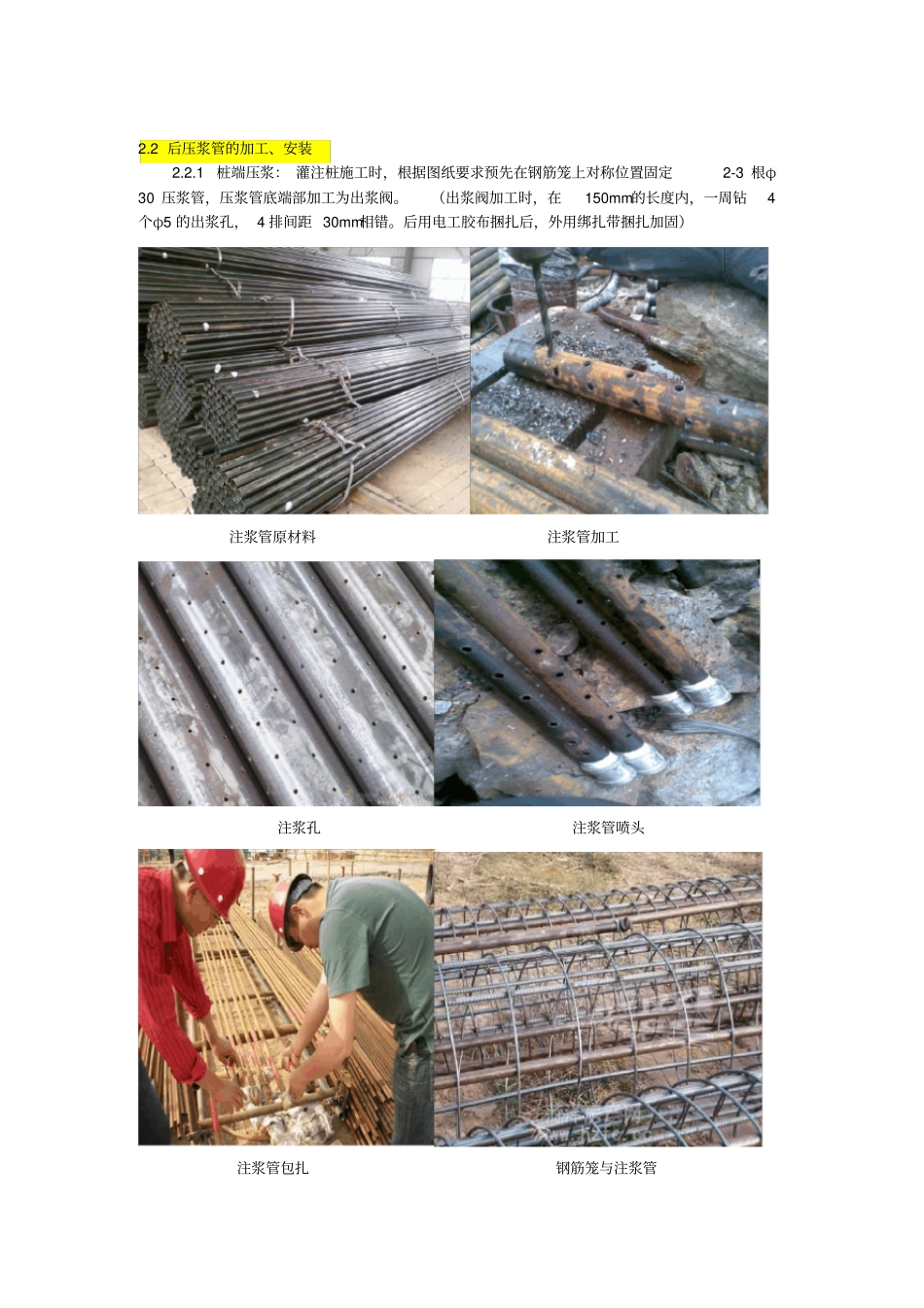

1桩端压浆: 灌注桩施工时,根据图纸要求预先在钢筋笼上对称位置固定2-3 根φ30 压浆管,压浆管底端部加工为出浆阀
(出浆阀加工时,在150mm的长度内,一周钻4个φ5 的出浆孔, 4 排间距 30mm相错
后用电工胶布捆扎后,外用绑扎带捆扎加固)注浆管原材料注浆管加工注浆孔注浆管喷头注浆管包扎钢筋笼与注浆管2
2压浆管的连接及压浆阀的安装要牢固可靠,确保密封性达到要求
3对钢筋笼下放过程中的技术环节进行监控,钢筋笼入孔吊放过程中不得反复向下冲撞和扭动,确保钢筋笼顺利下到孔底
注浆管液压钳连接注浆管丝口连接2
4为确保压浆质量,桩端压浆阀的安装由专人负责安装,并由专人逐一检查
5压浆导管的上端应略高于地面以便于今后注浆施工,桩端注浆管长度与孔深相同,(视具体情况可略作调整);2
6桩灌注完毕孔口应有明显的标识,加强保护,严禁车辆碾压
(注浆管高于地面10 公分

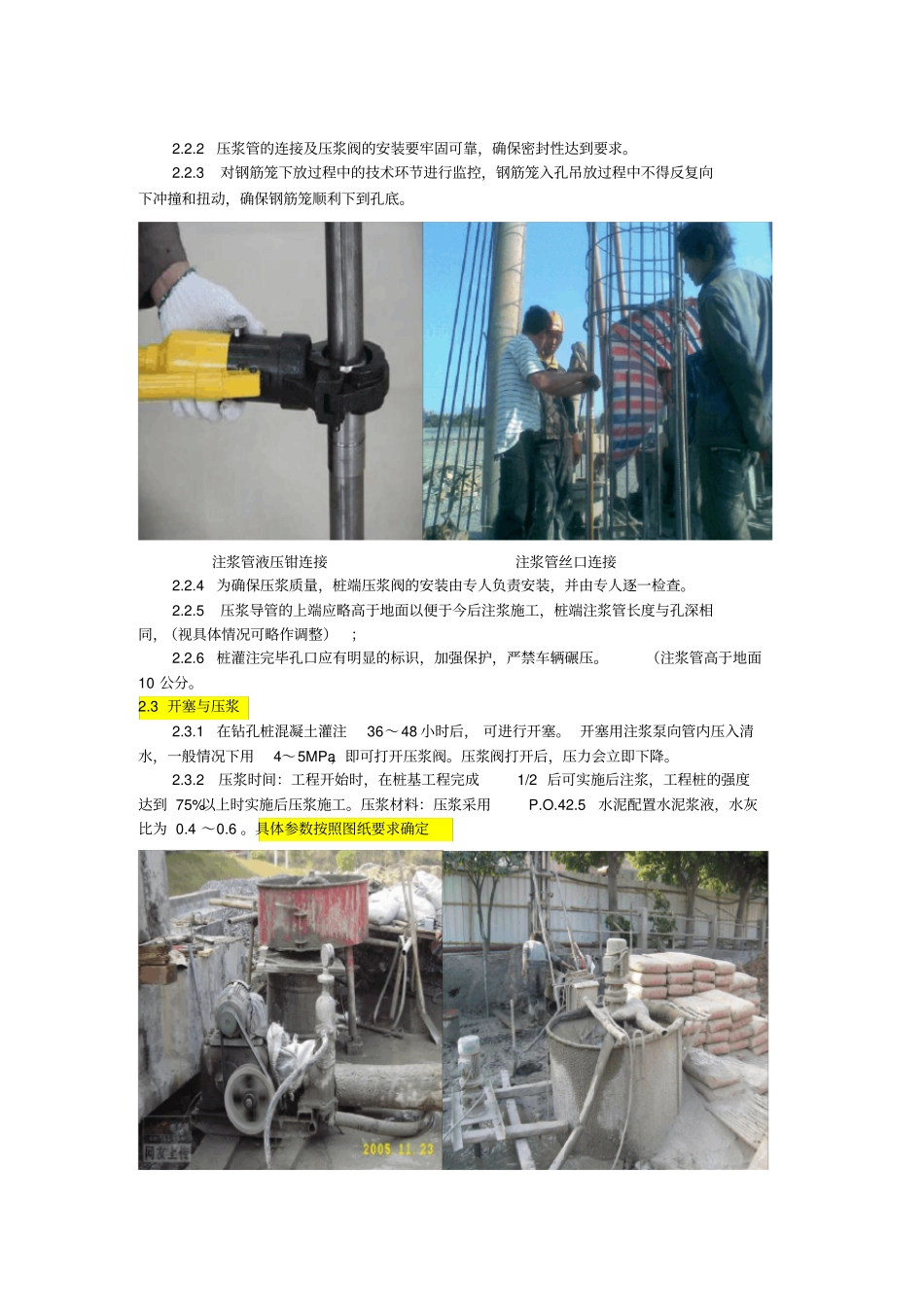

3 开塞与压浆2
1在钻孔桩混凝土灌注36~48 小时后, 可进行开塞
开塞用注浆泵向管内压入清水,一般情况下用4~5MPa,即可打开压浆阀
压浆阀打开后,压力会立即下降
2压浆时间:工程开始时,在桩基工程完成1/2 后可实施后注浆,工程桩的强度达到 75%以上时实施后压浆施工
压浆材料:压浆采用P
