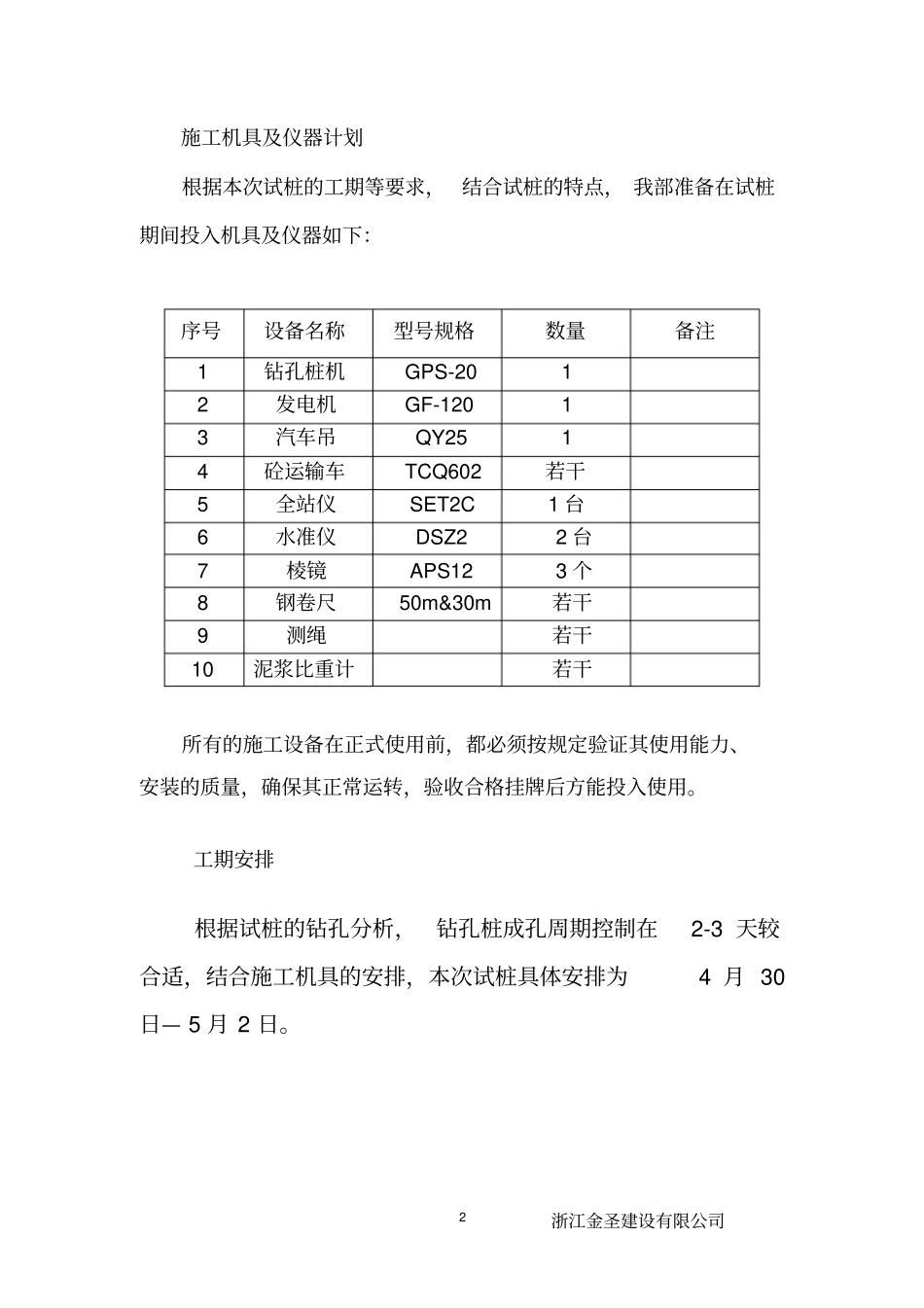

浙江金圣建设有限公司1 惠风路四期 1#桥工程试桩专项施工方案一、编制依据1、惠风路四期 1#桥施工图设计。2、“城市桥梁工程施工与质量验收规范”(CJJ2-2008)、“公路桥涵施工技术规范”( JTJ041-2000 )、工程建设标准强制性条文“城市建设部分”、建城【2002】221 号及“建筑桩基技术规范”(JGJ94-94)。3、“建筑基桩检测技术规范” (JGJ106-2003)及“桩承载力自平衡测试技术规程”(DB32/T29-1999)。4、“桥梁工程施工工程师手册”和“桩基工程检测手册”。5、我公司制定的 ISO 9001 质量体系认证程序文件。二、试桩的具体位置、桩径、桩长、对应的钻孔号:3 墩 6 号桩,桩径 80cm、桩长 40 米三、试桩目的通过试桩验证桩基施工工艺和钻孔机具是否合理; 地质情况是否与勘察报告吻合;施工组织、人员、设备材料是否合理。对其实施的效果进行检验并作出改进。四、施工组织根据该项目的总体要求和技术特点,考虑试桩的施工难度、 试桩施工安排、 工序衔接和施工的强度等方面,我项目部拟从关键资源配备、施工过程中的质量监控、 文明施工与安全生产等方面来完成该项施工任务。浙江金圣建设有限公司2 施工机具及仪器计划根据本次试桩的工期等要求,结合试桩的特点, 我部准备在试桩期间投入机具及仪器如下:序号设备名称型号规格数量备注1 钻孔桩机GPS-20 1 2 发电机GF-120 1 3 汽车吊QY25 1 4 砼运输车TCQ602 若干5 全站仪SET2C 1 台6 水准仪DSZ2 2 台7 棱镜APS12 3 个8 钢卷尺50m&30m 若干9 测绳若干10 泥浆比重计若干所有的施工设备在正式使用前,都必须按规定验证其使用能力、安装的质量,确保其正常运转,验收合格挂牌后方能投入使用。工期安排根据试桩的钻孔分析,钻孔桩成孔周期控制在2-3 天较合适,结合施工机具的安排,本次试桩具体安排为4 月 30日— 5 月 2 日。浙江金圣建设有限公司3 五、钻孔灌注桩施工工艺1、工艺流程平整场地→测量放样→埋设护筒→钻机就位→钻孔→清孔→架设钢筋笼→架设导管→灌注水下混凝土→混凝土养生→拆除护筒、平台等→转下道工序。详见附图2、施工场地准备根据施工现场实地勘察结合钻孔桩各工序连续作业的特点进行平面布置。由于本次试桩的位置处于陆地, 因此只需在钻孔场地清除障碍物并进行平整。浙江金圣建设有限公司4 桩头头处理桩基质量总鉴定桩身质量检测检测编制试桩总结不合格场地准备桩位放样搭设工作平台埋设护筒检验护筒检验...
