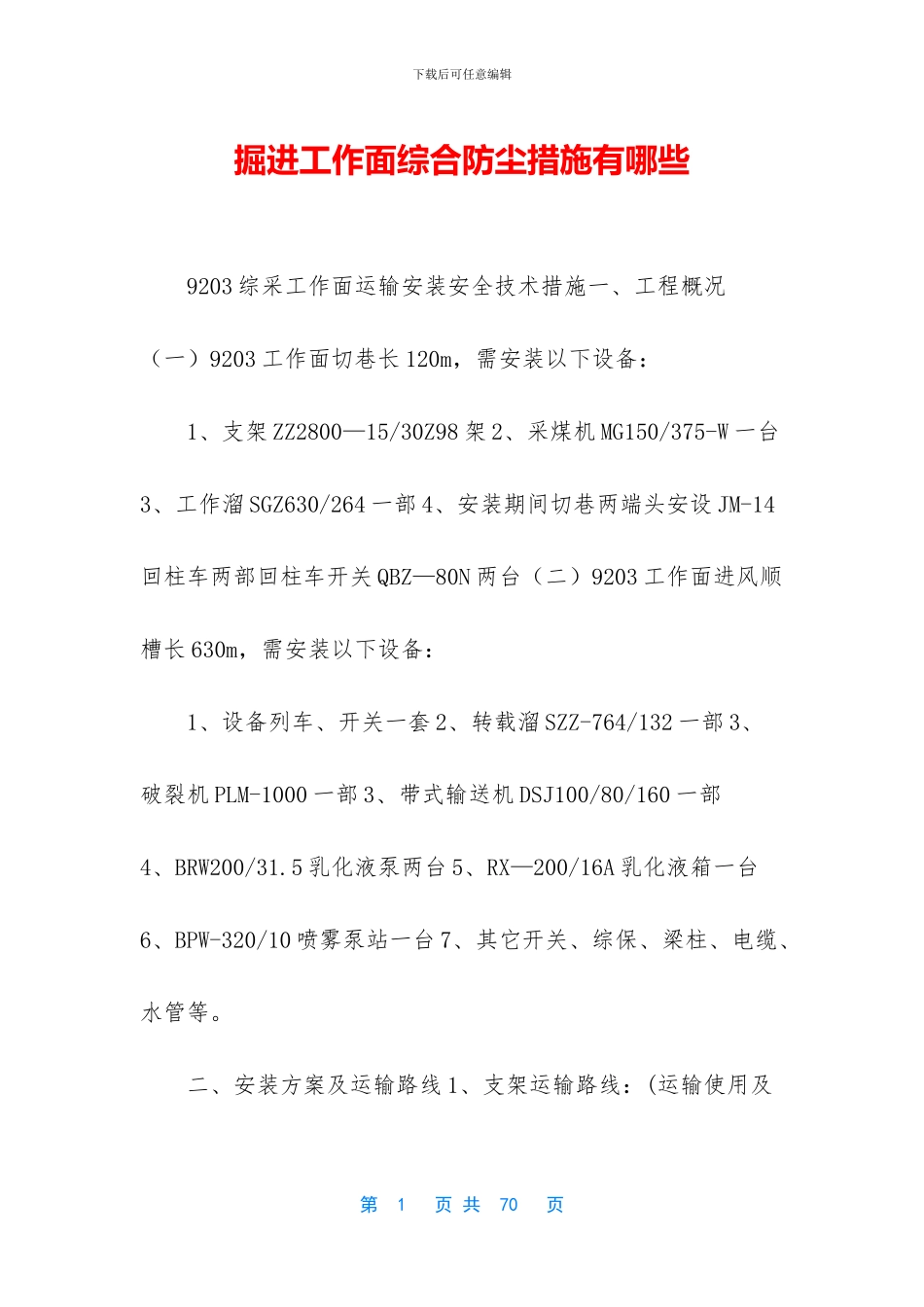

下载后可任意编辑掘进工作面综合防尘措施有哪些 9203 综采工作面运输安装安全技术措施一、工程概况(一)9203 工作面切巷长 120m,需安装以下设备: 1、支架 ZZ2800—15/30Z98 架 2、采煤机 MG150/375-W 一台3、工作溜 SGZ630/264 一部 4、安装期间切巷两端头安设 JM-14回柱车两部回柱车开关 QBZ—80N 两台(二)9203 工作面进风顺槽长 630m,需安装以下设备: 1、设备列车、开关一套 2、转载溜 SZZ-764/132 一部 3、破裂机 PLM-1000 一部 3、带式输送机 DSJ100/80/160 一部4、BRW200/31
5 乳化液泵两台 5、RX—200/16A 乳化液箱一台6、BPW-320/10 喷雾泵站一台 7、其它开关、综保、梁柱、电缆、水管等

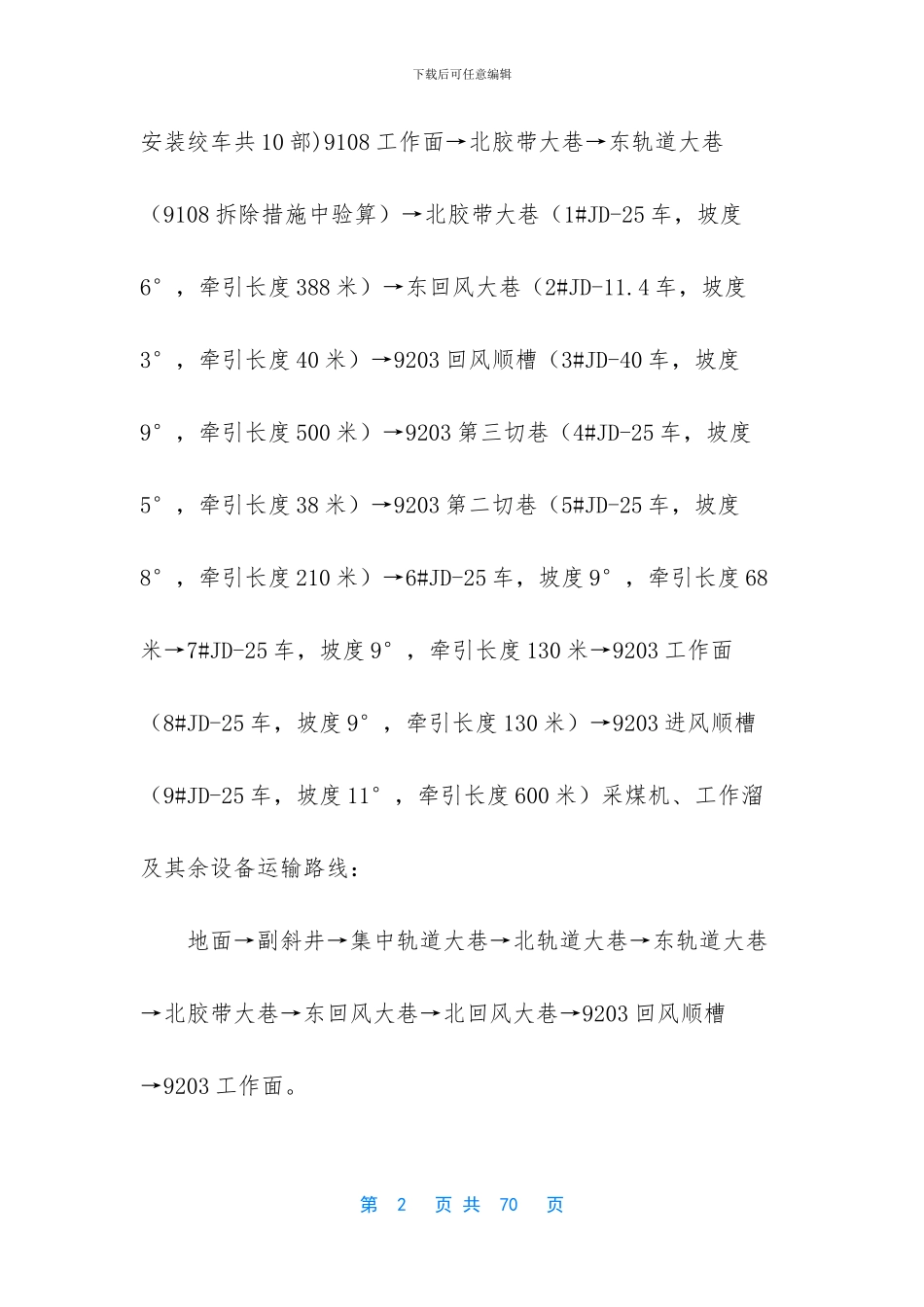

二、安装方案及运输路线 1、支架运输路线:(运输使用及第 1 页 共 70 页下载后可任意编辑安装绞车共 10 部)9108 工作面→北胶带大巷→东轨道大巷(9108 拆除措施中验算)→北胶带大巷(1#JD-25 车,坡度6°,牵引长度 388 米)→东回风大巷(2#JD-11

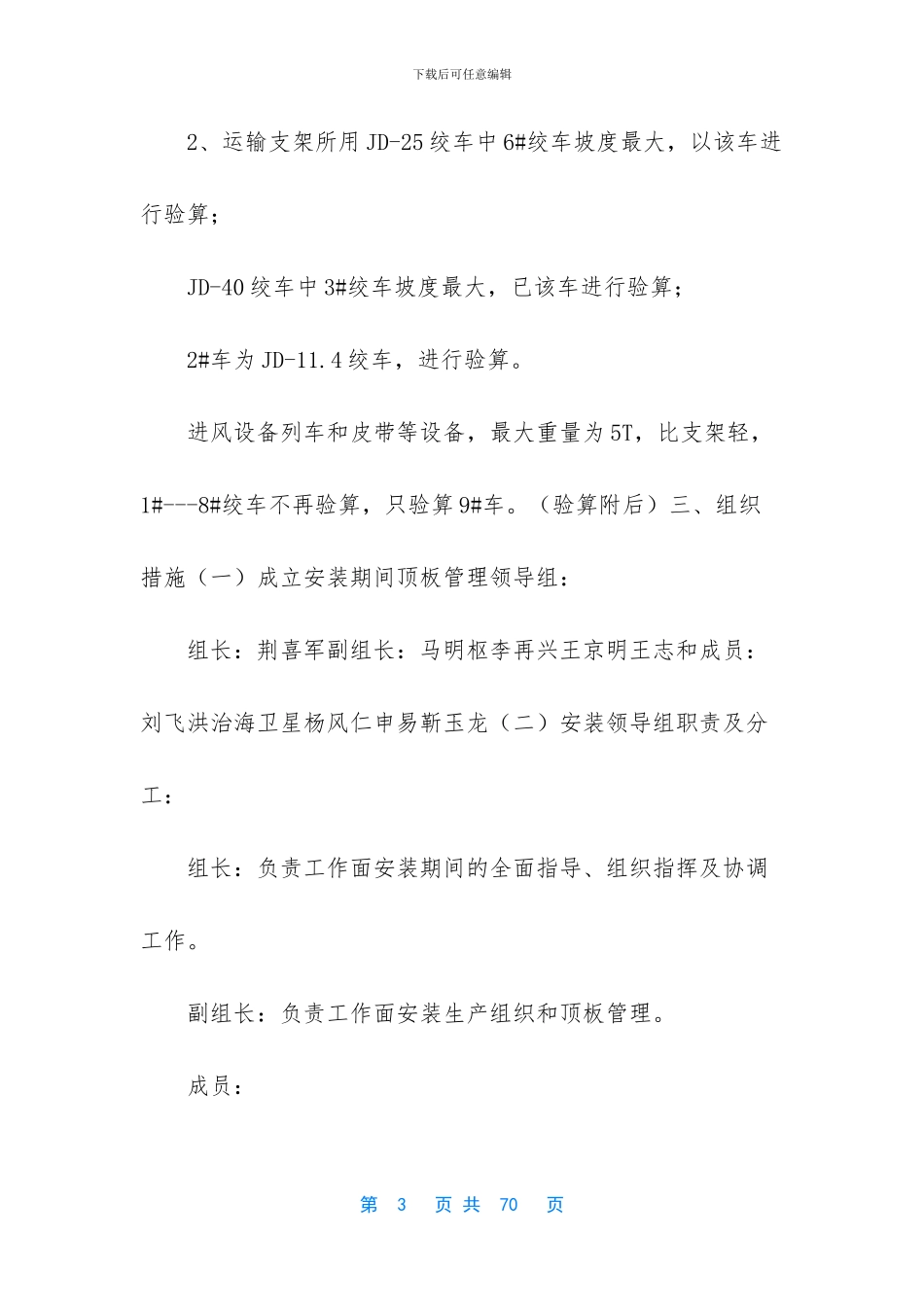

4 车,坡度3°,牵引长度 40 米)→9203 回风顺槽(3#JD-40 车,坡度9°,牵引长度 500 米)→9203 第三切巷(4#JD-25 车,坡度5°,牵引长度 38 米)→9203 第二切巷(5#JD-25 车,坡度8°,牵引长度 210 米)→6#JD-25 车,坡度 9°,牵引长度 68米→7#JD-25 车,坡度 9°,牵引长度 130 米→9203 工作面(8#JD-25 车,坡度 9°,牵引长度 130 米)→9203 进风顺槽(9#JD-25 车,坡度 11°,牵引长度 600 米)采煤机、工作溜及其余设备运输路线: 地面→副斜井→集中轨道大巷→北轨道
