电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

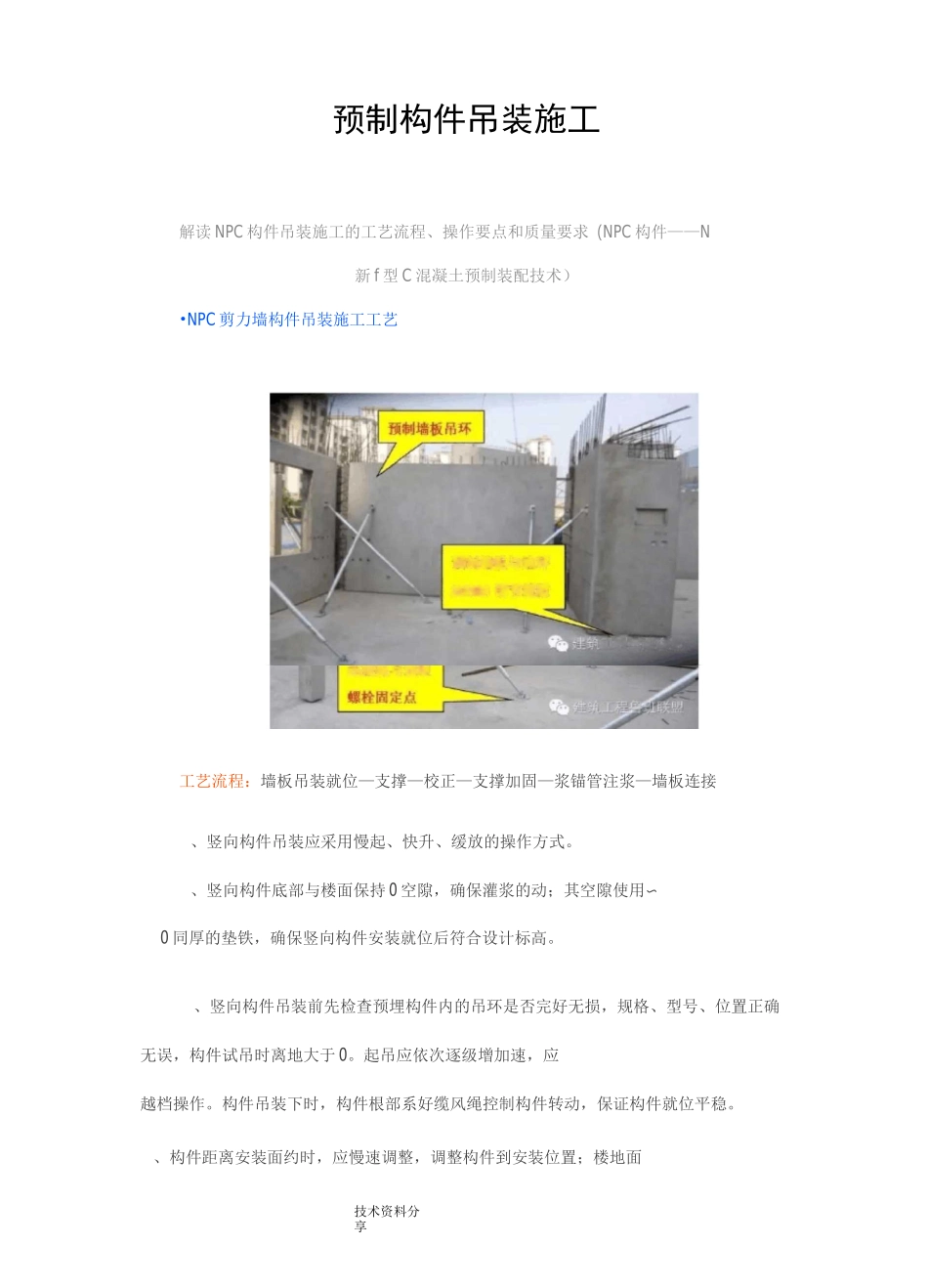

预制构件吊装施工

预制构件吊装施工_第1页
1/14
预制构件吊装施工_第2页
2/14
预制构件吊装施工_第3页
3/14

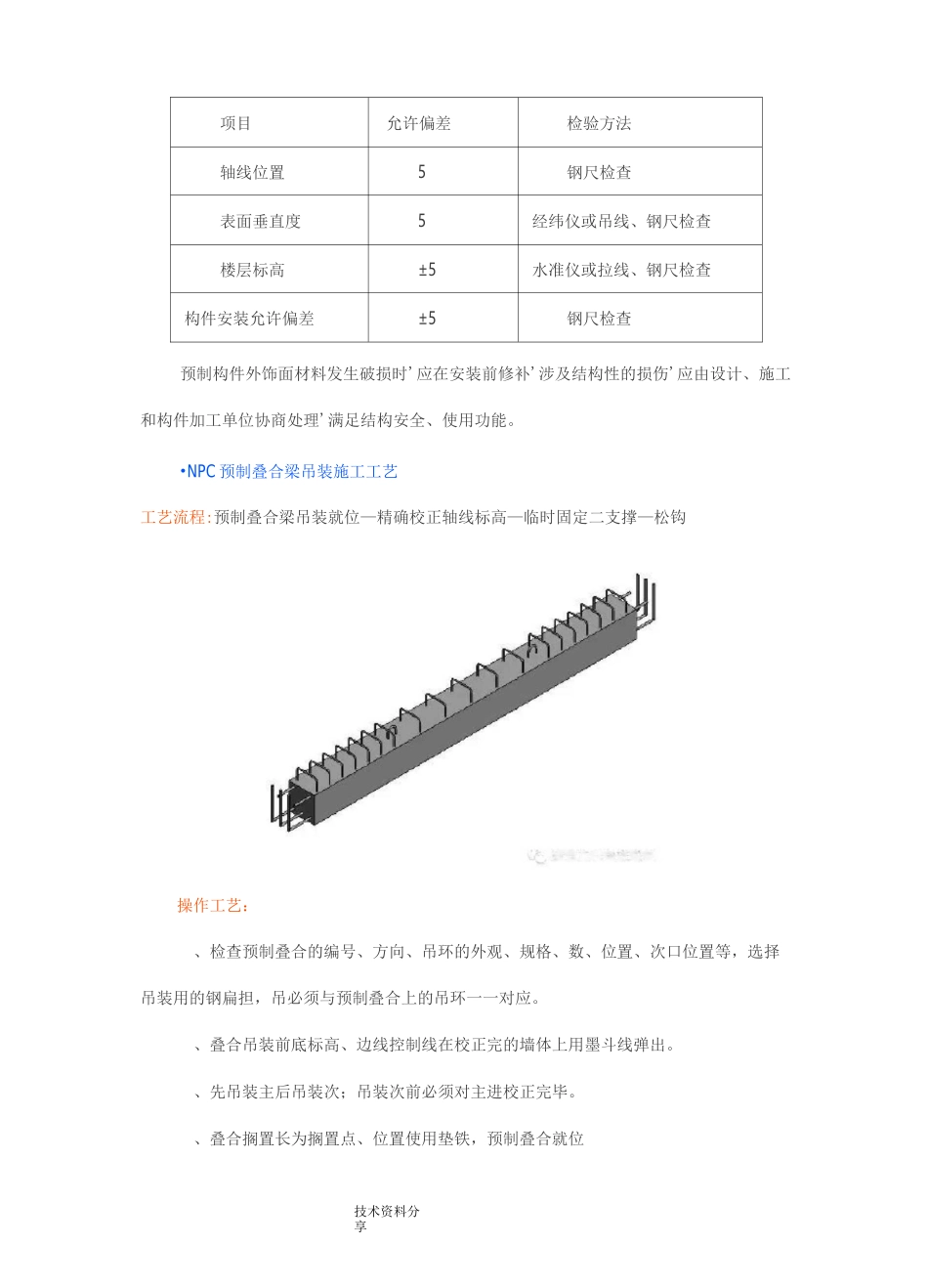

丄桎鲁班联预制剪力墙构件吊装施工工艺筋制墙扳与地20MM 调卩翳技术资料分享課支挥腐竹拼缝注浆诃闆节辭支连接扱叮硕连援板通过栓打備制增预制构件吊装施工解读 NPC 构件吊装施工的工艺流程、操作要点和质量要求(NPC 构件——N新 f 型 C 混凝土预制装配技术)•NPC 剪力墙构件吊装施工工艺工艺流程:墙板吊装就位—支撑—校正—支撑加固—浆锚管注浆—墙板连接、竖向构件吊装应采用慢起、快升、缓放的操作方式。、竖向构件底部与楼面保持 0 空隙,确保灌浆的动;其空隙使用〜0 同厚的垫铁,确保竖向构件安装就位后符合设计标高。、竖向构件吊装前先检查预埋构件内的吊环是否完好无损,规格、型号、位置正确无误,构件试吊时离地大于 0。起吊应依次逐级增加速,应越档操作。构件吊装下时,构件根部系好缆风绳控制构件转动,保证构件就位平稳。、构件距离安装面约时,应慢速调整,调整构件到安装位置;楼地面技术资料分享构件距离楼地面约 0 时由安装人员辅助轻推构件或采用撬棍根据定位线初步定位;就位后,用可调式斜支撑上下连接板通过栓和母将竖向构件楼面临时固定,竖向构件与楼面保持基本垂直后摘除吊钩。6、根据竖向构件平面分割图及吊装图,对竖向构件依次吊装就位,竖向构件就位后应即安装斜支撑,每竖向构件用少于根斜支撑进固定,斜支撑安装在竖向构件的同一侧面,斜支撑与楼面的水平夹角应小于 60。)将地面预埋的接栓进清'清除表面包裹的塑薄膜及迸溅的水浆等,出连接丝扣;将构件上套筒清干净,安装杆。注意杆要拧到底,与构件表面空隙约 0;)安装斜向支撑:将撑杆上的上下垫板沿缺口方向分别套在构件上及地面上的螺栓上。安装时应先将一个方向的垫板套在螺杆上,然后转动撑杆,将另一方向的垫板套在螺杆上;)将构件上的螺栓及地面预埋螺栓的螺母收紧。同时应查看构件中预埋套筒及地面预埋螺栓是否有松动现象,如出现松动,必须进行处理或更换;)转动斜撑'调整构件初步垂直;松开构件吊钩,进行下-块构件吊装。用靠尺量测构件的垂直偏差'注意要在构件侧面进行量测;、通过线锤或水平尺对竖向构件垂直度进行校正,转动可调式斜支撑中间钢管进行微调'直至竖向构件确保垂直;用长靠尺、塞尺、对竖向构件间平整度进行校正'确保墙体轴线、墙面平整度满足质量要求'外墙企口缝要求接缝平直。质量要求:建筑工翟■&加匸技术资料分享项目允许偏差检验方法轴线位置5钢尺检查表面垂直度5经纬仪或吊线、钢尺检查楼层标高±5水准...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

预制构件吊装施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
