大埔站路基根据铁路手续办理情况,后进行路基施工
计划安排在2014 年 7 月至 9 月
大埔站路基施工范围: K175+330~K177+347
路基范围地形高低起伏较大,部分路堑挖方可用于路基本体回填,取土场设在距路基施工地约5km处,铁路专用线 DK1+826
1m 旁梅大高速公路弃土场取土
大埔站路基施工开挖方量约7 万 m3,回填方量约 3 万 m3
2 、施工准备321、技术准备1、明确项目所需要的图纸、标准、规范、图集及法律、法规资料
2、组织技术人员熟悉施工图纸,对施工过程中应该控制的重点和难点进行把控
对设计图中提出的注意事项深刻理解并做好记录,在施工过程中严格按照设计及规范要求进行施工
3、根据施工图及施工方案,对每一道工序进行交底,交底要明确施工过程中的注意事项
4、由于路基施工对填土含水率要求很高,故派专人查询天气变化情况,若有大雨或大风天气影响施工,提前做好准备
5、施工前先进行路基回填土进行试验检测工作,满足土方回填前规范要求后方可投入使用
&利用业主提供控制点,建立路基工程平面控制网和高程控制网,对路基施工范围测量放线,完成既有场地断面测量工作,在施工过程中严格控制好每层路基回填厚度,以及压实后的高程每层回填路基
2 、现场准备1、施工前对材料运输、混凝土运输等道路进行调查,选择合理、便捷的运输线路,确保施工过程中不会因道路不通而停工待料
2、施工过程中可能用到的机械设备,试验工具等,施工前必须准备齐全且需要时能及时运至施工现场
3、保证施工过程中施工用电能满足要求
3物资准备1、进行各项物资的调查,根据施工总体进度计划,编制物资采购、供应计划
2、技术人员依据图纸及相关技术资料编制设备材料计划,根据工程进度和设备安装工艺要求,合理计划各主要设备进场时间

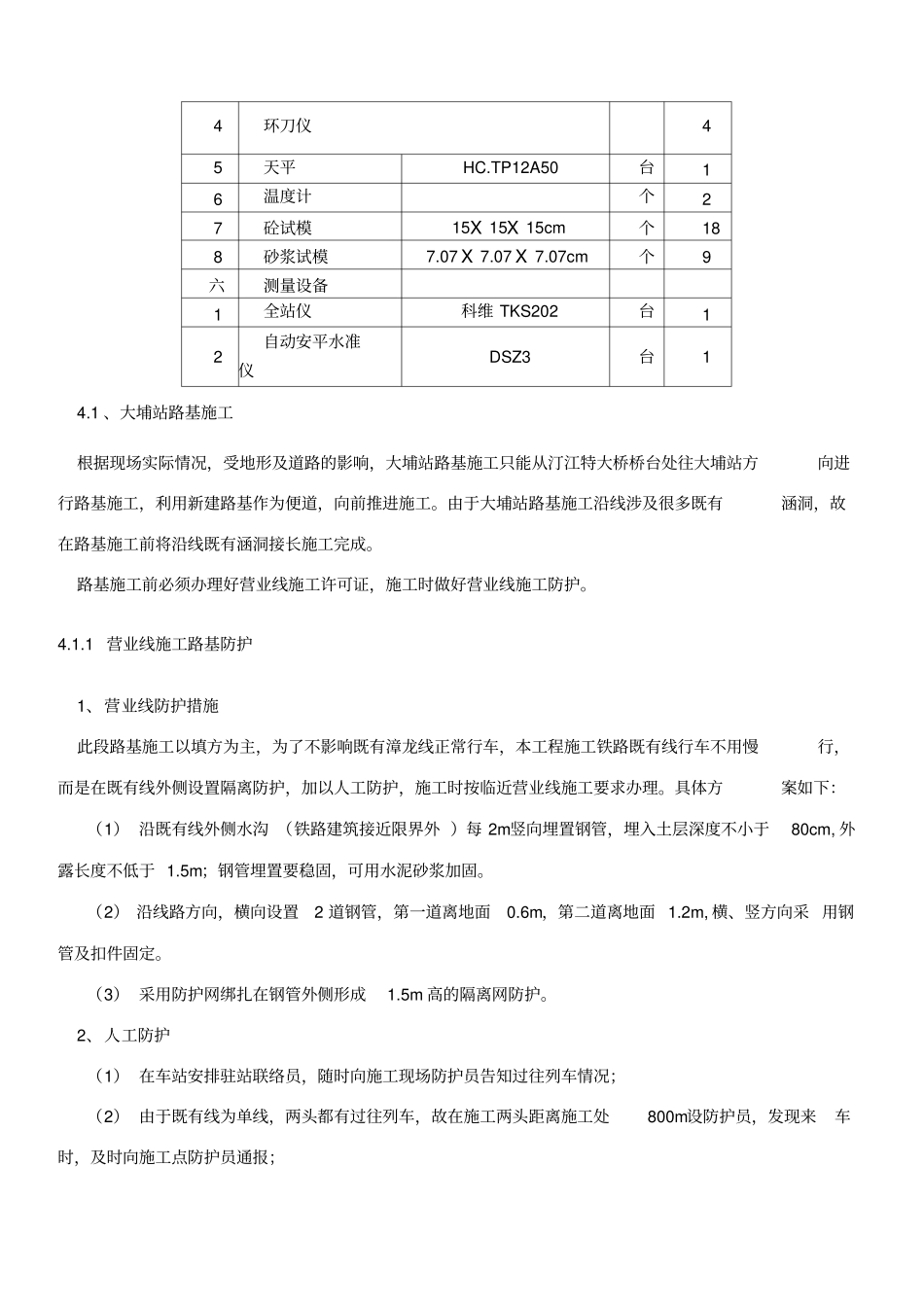

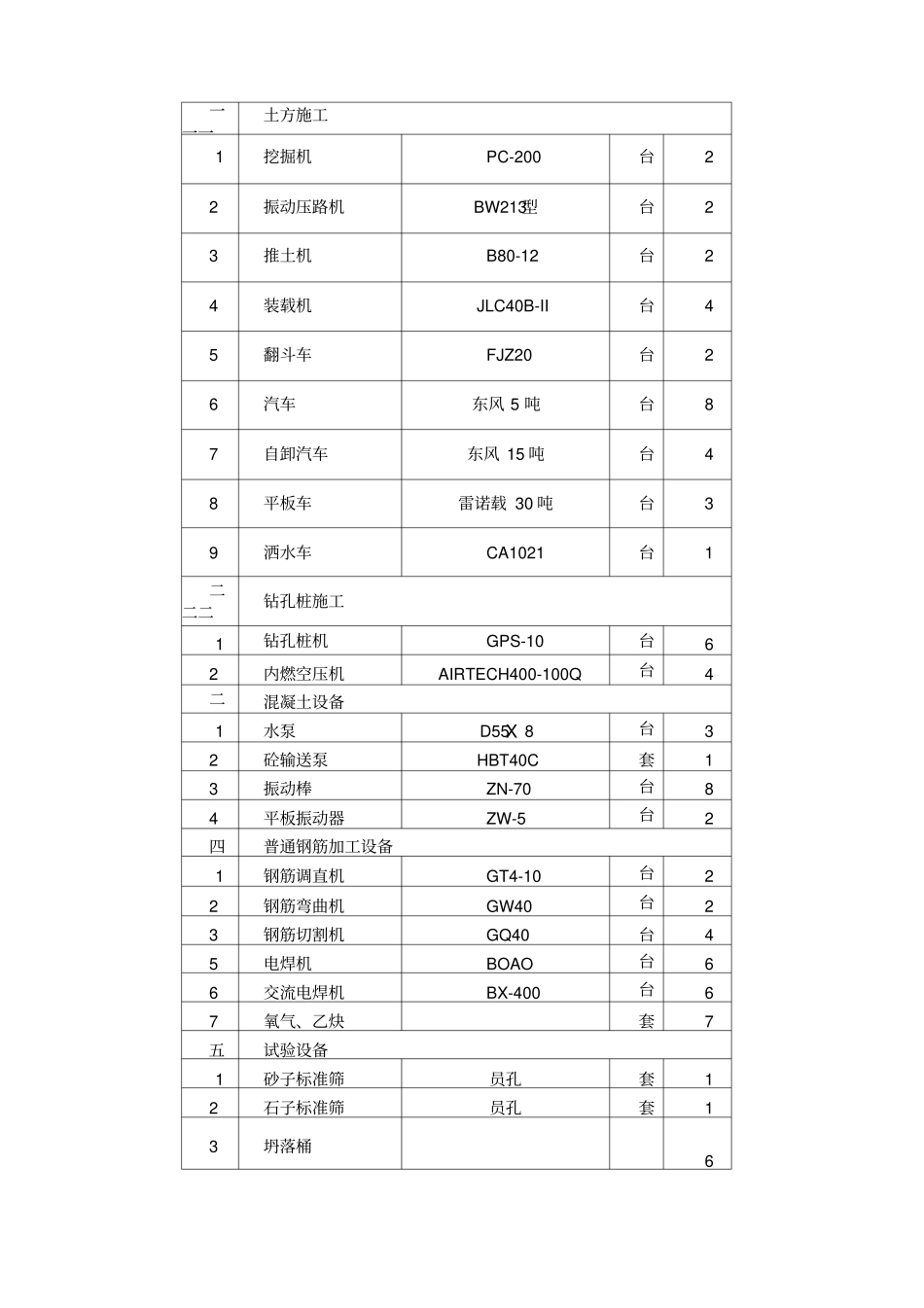

3、材料、设备进场后应及时做好检查、送检工作,确保设
