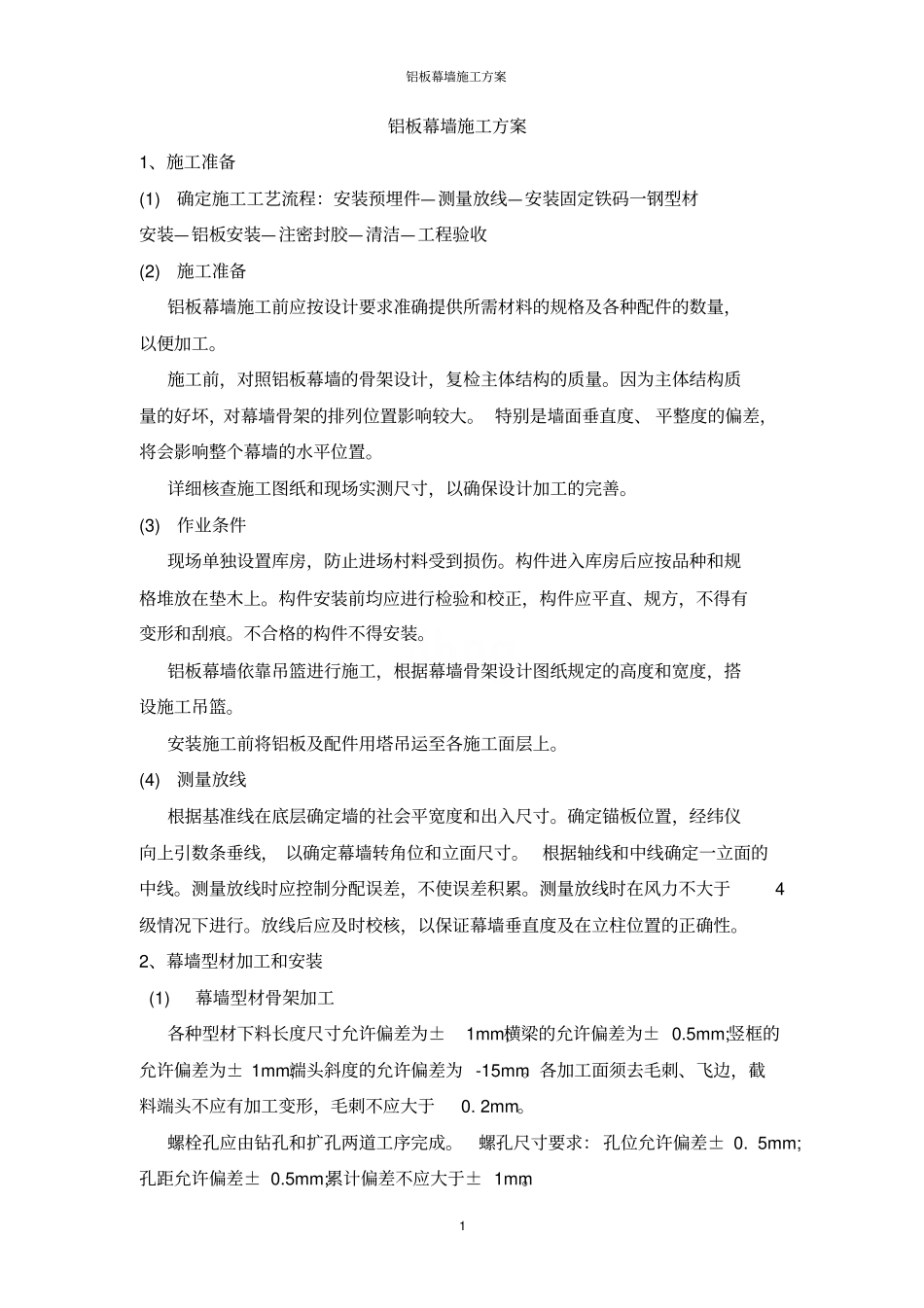

铝板幕墙施工方案1 铝板幕墙施工方案1、施工准备(1) 确定施工工艺流程:安装预埋件—测量放线—安装固定铁码一钢型材安装—铝板安装—注密封胶—清洁—工程验收(2) 施工准备铝板幕墙施工前应按设计要求准确提供所需材料的规格及各种配件的数量,以便加工
施工前,对照铝板幕墙的骨架设计,复检主体结构的质量
因为主体结构质量的好坏,对幕墙骨架的排列位置影响较大
特别是墙面垂直度、 平整度的偏差,将会影响整个幕墙的水平位置
详细核查施工图纸和现场实测尺寸,以确保设计加工的完善
(3) 作业条件现场单独设置库房,防止进场村料受到损伤
构件进入库房后应按品种和规格堆放在垫木上
构件安装前均应进行检验和校正,构件应平直、规方,不得有变形和刮痕
不合格的构件不得安装
铝板幕墙依靠吊篮进行施工,根据幕墙骨架设计图纸规定的高度和宽度,搭设施工吊篮
安装施工前将铝板及配件用塔吊运至各施工面层上
(4) 测量放线根据基准线在底层确定墙的社会平宽度和出入尺寸
确定锚板位置,经纬仪向上引数条垂线, 以确定幕墙转角位和立面尺寸
根据轴线和中线确定一立面的中线
测量放线时应控制分配误差,不使误差积累
测量放线时在风力不大于4级情况下进行
放线后应及时校核,以保证幕墙垂直度及在立柱位置的正确性
2、幕墙型材加工和安装 (1) 幕墙型材骨架加工各种型材下料长度尺寸允许偏差为±1mm;横梁的允许偏差为± 0
5mm;竖框的允许偏差为± 1mm;端头斜度的允许偏差为 -15mm
各加工面须去毛刺、飞边,截料端头不应有加工变形,毛刺不应大于0
螺栓孔应由钻孔和扩孔两道工序完成
螺孔尺寸要求: 孔位允许偏差± 0
5mm;孔距允许偏差± 0
5mm;累计偏差不应大于± 1mm
铝板幕墙施工方案2 钢型材在公司车间加工,并在型材成型、切割、打孔后,进行防腐处理
(2) 幕墙型材骨架安装铝板幕墙骨架的安装,
