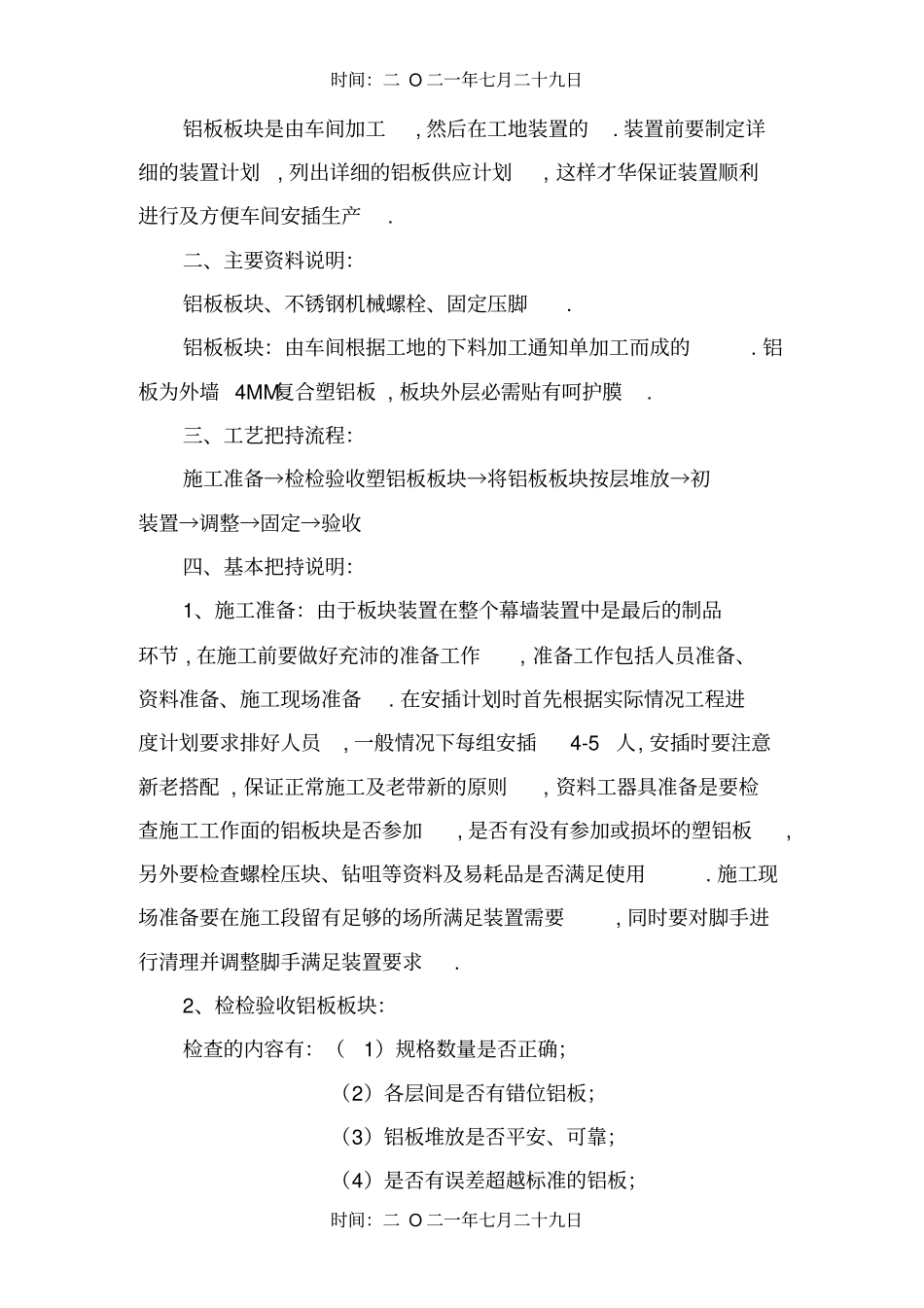

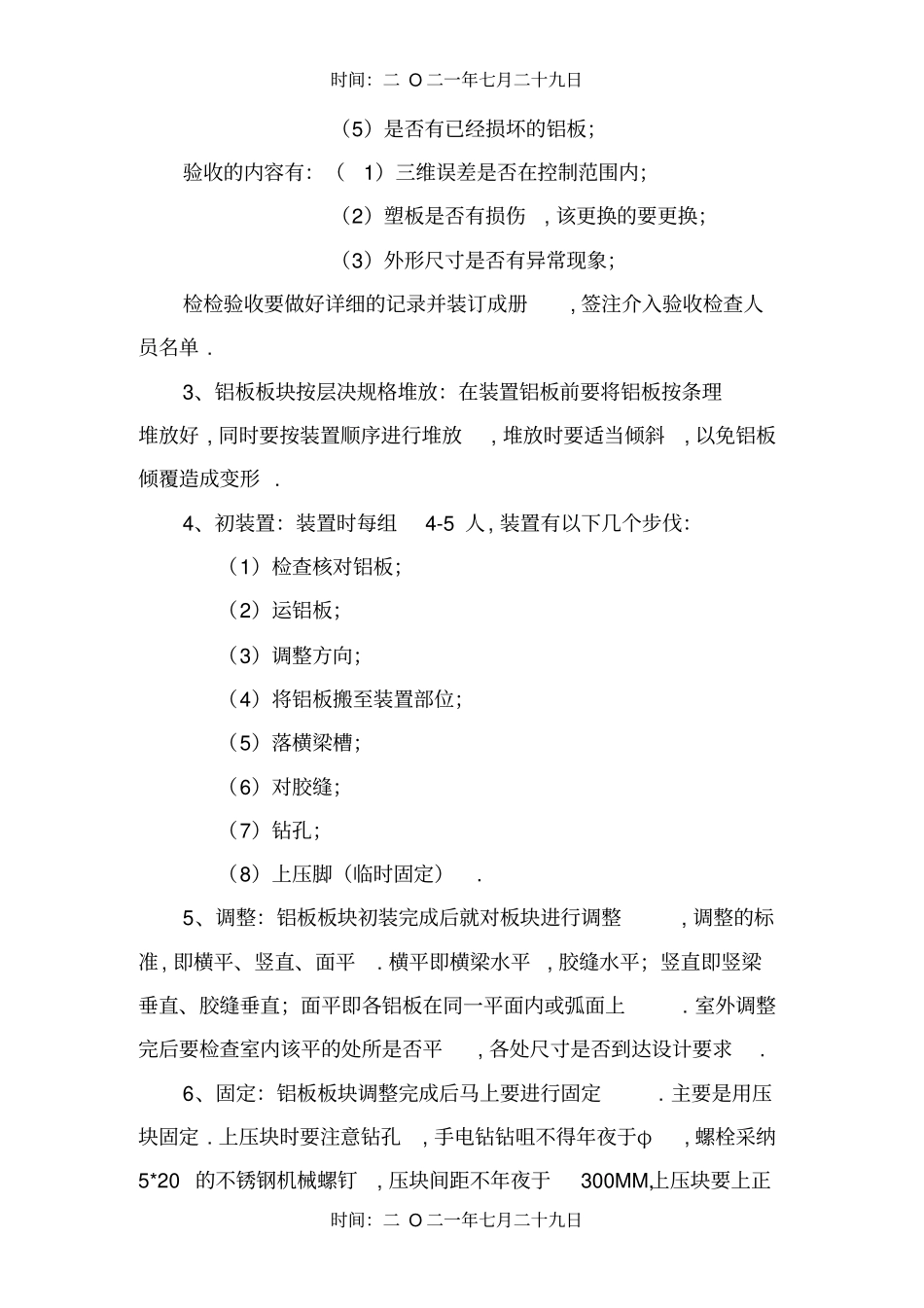

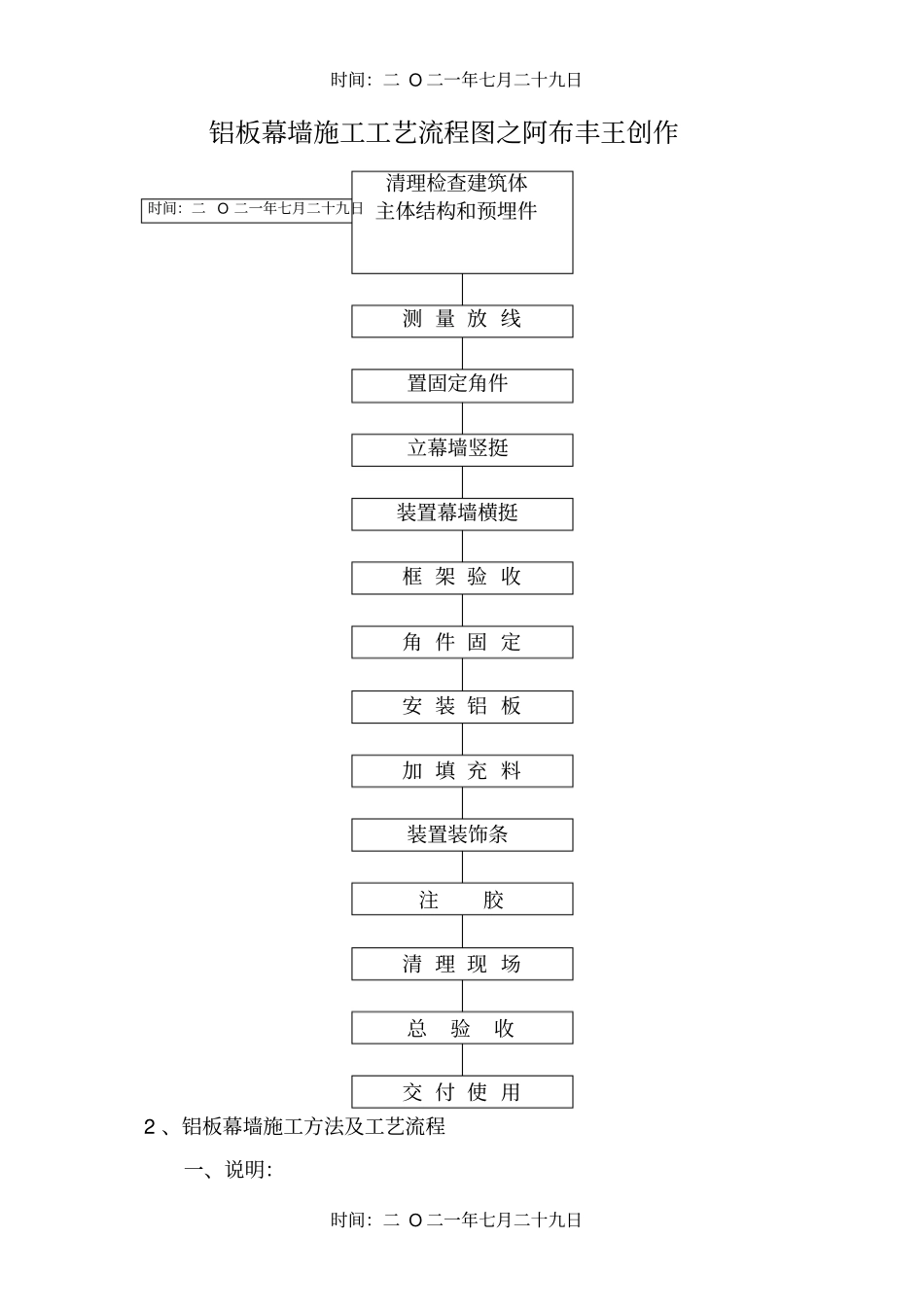

时间:二 O 二一年七月二十九日时间:二 O 二一年七月二十九日铝板幕墙施工工艺流程图之阿布丰王创作时间:二 O 二一年七月二十九日清理检查建筑体主体结构和预埋件测 量 放 线置固定角件立幕墙竖挺装置幕墙横挺框 架 验 收角 件 固 定安 装 铝 板加 填 充 料装置装饰条注胶清 理 现 场总验收交 付 使 用 2 、铝板幕墙施工方法及工艺流程一、说明:时间:二 O 二一年七月二十九日时间:二 O 二一年七月二十九日铝板板块是由车间加工, 然后在工地装置的. 装置前要制定详细的装置计划, 列出详细的铝板供应计划, 这样才华保证装置顺利进行及方便车间安插生产.二、主要资料说明:铝板板块、不锈钢机械螺栓、固定压脚.铝板板块:由车间根据工地的下料加工通知单加工而成的. 铝板为外墙 4MM复合塑铝板 , 板块外层必需贴有呵护膜.三、工艺把持流程:施工准备→检检验收塑铝板板块→将铝板板块按层堆放→初装置→调整→固定→验收四、基本把持说明:1、施工准备:由于板块装置在整个幕墙装置中是最后的制品环节 , 在施工前要做好充沛的准备工作, 准备工作包括人员准备、资料准备、施工现场准备. 在安插计划时首先根据实际情况工程进度计划要求排好人员, 一般情况下每组安插4-5 人, 安插时要注意新老搭配 , 保证正常施工及老带新的原则, 资料工器具准备是要检查施工工作面的铝板块是否参加, 是否有没有参加或损坏的塑铝板,另外要检查螺栓压块、钻咀等资料及易耗品是否满足使用. 施工现场准备要在施工段留有足够的场所满足装置需要, 同时要对脚手进行清理并调整脚手满足装置要求.2、检检验收铝板板块:检查的内容有:(1)规格数量是否正确;(2)各层间是否有错位铝板;(3)铝板堆放是否平安、可靠;(4)是否有误差超越标准的铝板;时间:二 O 二一年七月二十九日时间:二 O 二一年七月二十九日(5)是否有已经损坏的铝板;验收的内容有:(1)三维误差是否在控制范围内;(2)塑板是否有损伤, 该更换的要更换;(3)外形尺寸是否有异常现象;检检验收要做好详细的记录并装订成册, 签注介入验收检查人员名单 .3、铝板板块按层决规格堆放:在装置铝板前要将铝板按条理堆放好 , 同时要按装置顺序进行堆放, 堆放时要适当倾斜, 以免铝板倾覆造成变形 .4、初装置:装置时每组4-5 人, 装置有以下几个步伐:(1)检查核对铝板;(2)运铝板;(3)调整方向;(4)将铝板搬至装置部位;(5)...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

铝板幕墙施工工艺程序图

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
