铝合金格栅吊顶施工方案中央美术学院迁建工程部分走廊采用铝格栅吊顶一、 施工准备:1、材料准备:铝合金格栅板条、铝合金边龙骨及吊挂件,规格尺寸、强度、花纹图案均符合设计要求
辅料有φ6 吊筋、角钢、金属膨胀管,吊筋、角钢必须满刷两道防锈漆
2、机具准备:冲击钻、扳手、钳子、钢锯、墨斗、尼龙线、钢锉、电焊机等
二、 作业准备:1、吊顶内的大型管道已经完工且打压试验完毕,支管基本到位,风口、灯位、消防喷洒头、烟感报警器等露明设备位置已经确定
2、室内湿作业工作全部完成
3、墙面装饰工作基本完成
4、各种材料配套、齐全
5、操作平台搭设完毕
三、 铝合金格栅吊顶施工工艺流程:四、 操作要求:弹线安装吊筋安装龙骨设备支管调整安装石膏板配合安装露明设备1、弹线:在吊顶房间四周墙面上弹出吊顶标高线
根据分片布置图将吊筋位置线弹到顶板上,并明确标出吊筋位置,和风口、灯具、烟感报警器、消防喷洒头等露明设备的位置
2、安装吊筋:在标明吊筋位置的楼板上用冲击钻打孔,用金属膨胀管将φ6 吊筋固定在楼板上
吊筋的间距为2000mm
若有设备影响,必须补打吊筋
若有大型风管影响造成吊筋不能安装,必须在风管下增加角钢,再把吊筋安装在角钢上
吊筋在横竖双向都应在一条直线上,不能斜拉
吊筋必须直接固定在楼板上,严禁将吊筋连接在风管、水管、电管、桥架等设备上或其吊挂件上
3、建筑底面处理:对格栅吊顶以上部分应进行涂刷黑漆处理,或按照设计要求的颜色进行涂刷处理
4、安装边龙骨:严格按照弹好的吊顶标高控制线,用水泥钉将边龙骨固定在墙面上,固定间距不得超过200MM
边龙骨转角处要将龙骨锯成45O角,用钢锉将毛刺锉光后对接
5、水电等设备工程按照格栅的分片和标高调整与露明设备连接支管的位置,使其准确无误
6、安装铝合金格栅:首先将铝合金格栅散件按照设计要求在地上拼装起来

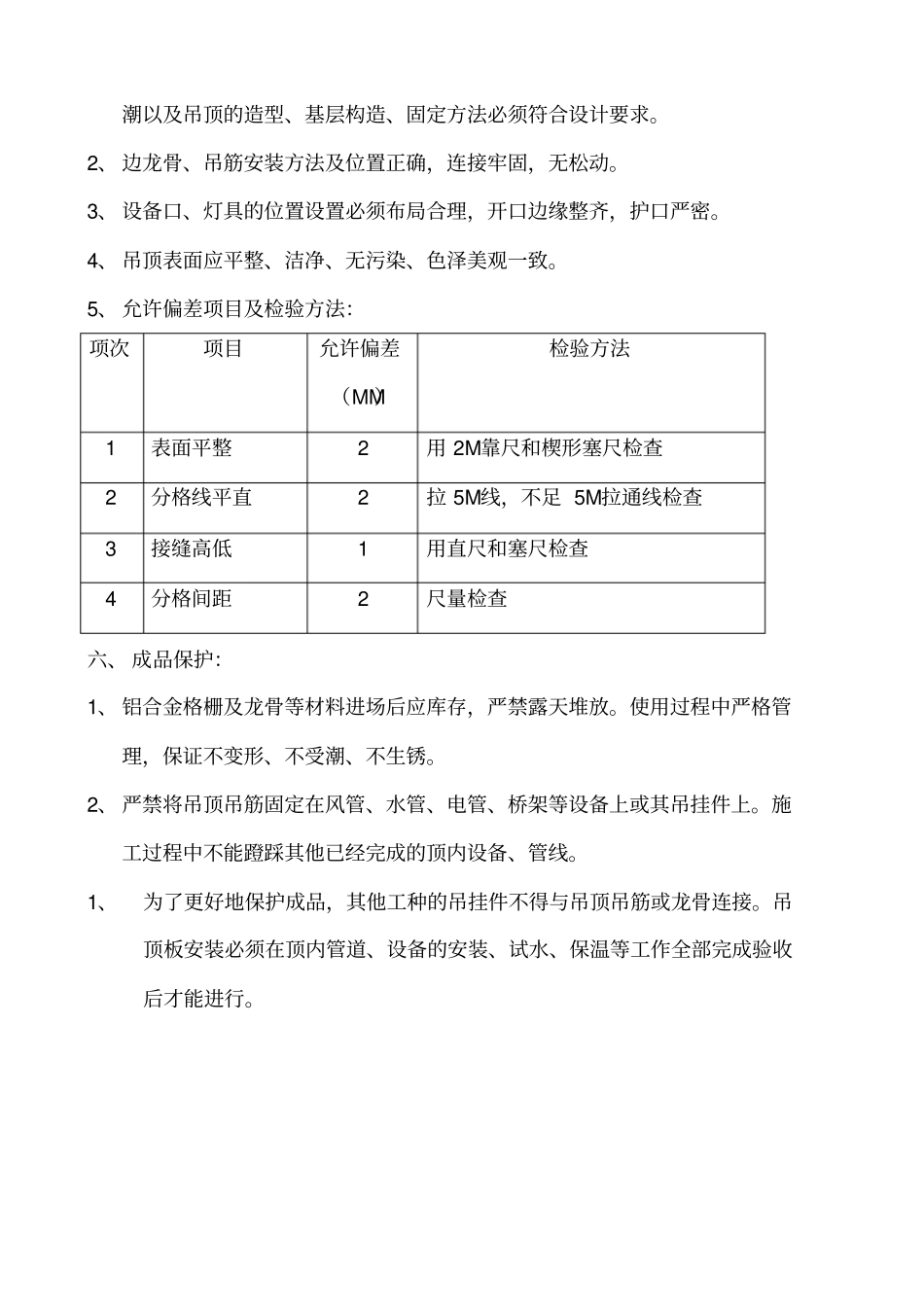

然后从墙角开始,将分片吊顶托起,高度略高于标
