锅炉烘炉、煮炉新安装的锅炉、经大修和改造的锅炉在投入运行前都必须进行烘炉、煮炉
这时对锅炉、辅机安装和制造质量的一次全面检查,也是正式运行前必须进行的一个环节
一、烘炉(一) 烘炉的目的及方法新安装的锅炉在炉墙内、耐火混凝土及磨面层内部都含有大量水份
烘炉的目的是对新安装的锅炉炉墙进行缓慢烘热,使炉墙中的水份缓慢逸出,达到一定的干燥程度,确保炉墙的热态运行质量
防止锅炉运行时由于炉墙潮湿,急骤受热后水份大量蒸发,急剧膨胀不均而造成炉墙变形、开裂
此外,烘炉还可使炉墙的灰缝达到比较好的强度,提高炉墙耐高温的能力
烘炉的方法目前主要有两种,即火焰烘炉法和蒸汽烘炉法
烘炉时,应根据各种不同的锅炉型号,是轻型炉墙还是重型炉墙,当时、当地的气候条件等因素确定升温曲线
按确定好的升温方案进行烘炉
要注意绘制升温曲线,并将其存入锅炉技术档案
(二) 烘炉应具备的条件1、锅炉本体及工艺管道全部安装完毕,水压试验合格
炉墙砌筑和管道保温工作全部结束,并检查验收合格
炉膛、烟、风道都已安装完毕,保温结束,内部清理干净,外部拆除脚手架并将周围场地清扫干净
2、送风机、引风机、除尘器、制粉、喷油及锅炉附属设备安装完毕,并经单体试车合格
3、锅炉的热工及电气仪表安装完毕并调试合格,汽包及联箱的膨胀指示器安好并调整到位

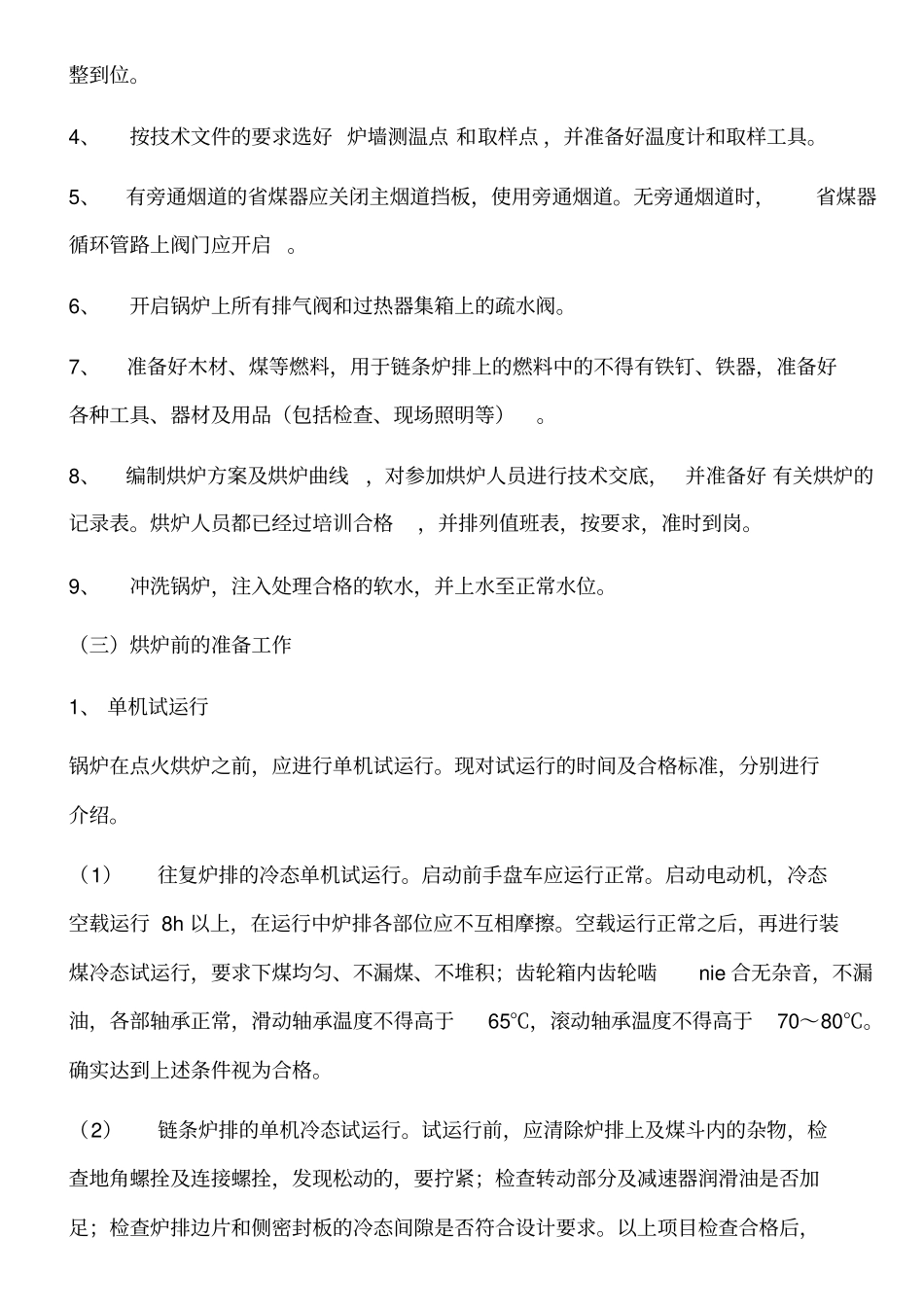

4、按技术文件的要求选好 炉墙测温点 和取样点 ,并准备好温度计和取样工具
5、有旁通烟道的省煤器应关闭主烟道挡板,使用旁通烟道
无旁通烟道时,省煤器循环管路上阀门应开启
6、开启锅炉上所有排气阀和过热器集箱上的疏水阀
7、准备好木材、煤等燃料,用于链条炉排上的燃料中的不得有铁钉、铁器,准备好各种工具、器材及用品(包括检查、现场照明等)
8、编制烘炉方案及烘炉曲线,对参加烘炉人员进行技术交底,并准备好 有关烘炉的记录表
烘炉人员都已经过培训合格,并排列值班表,按要求,准时到岗
