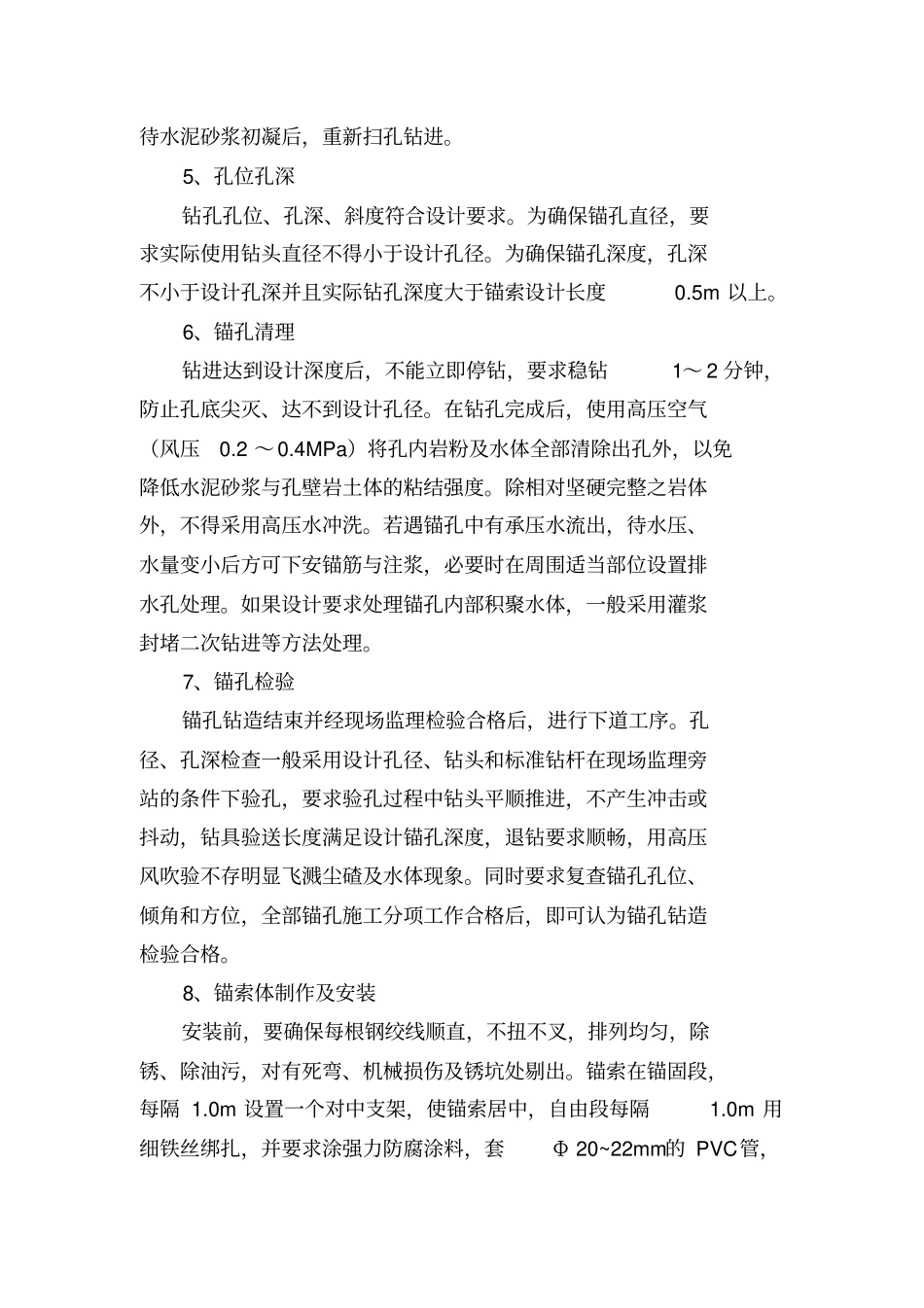

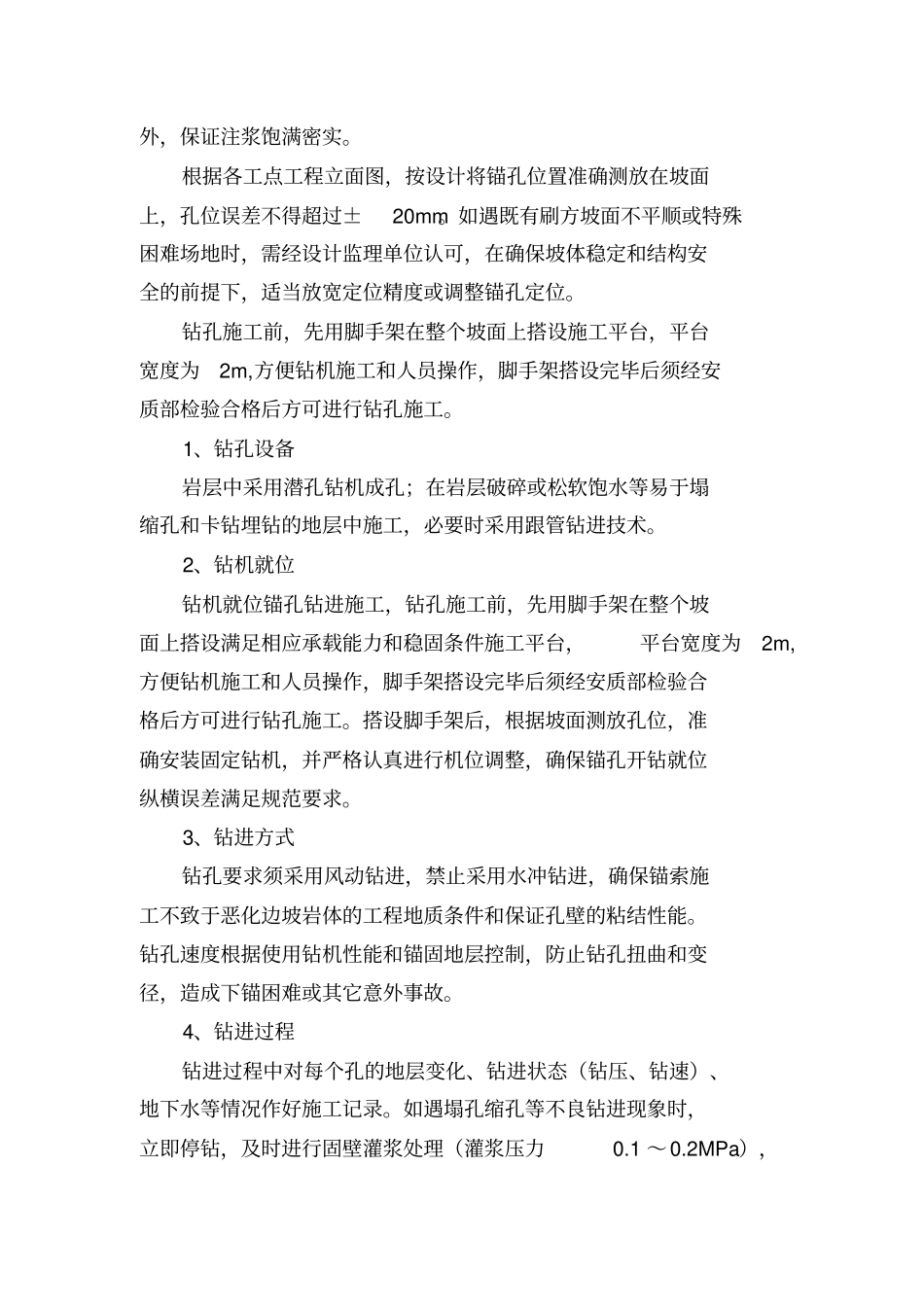

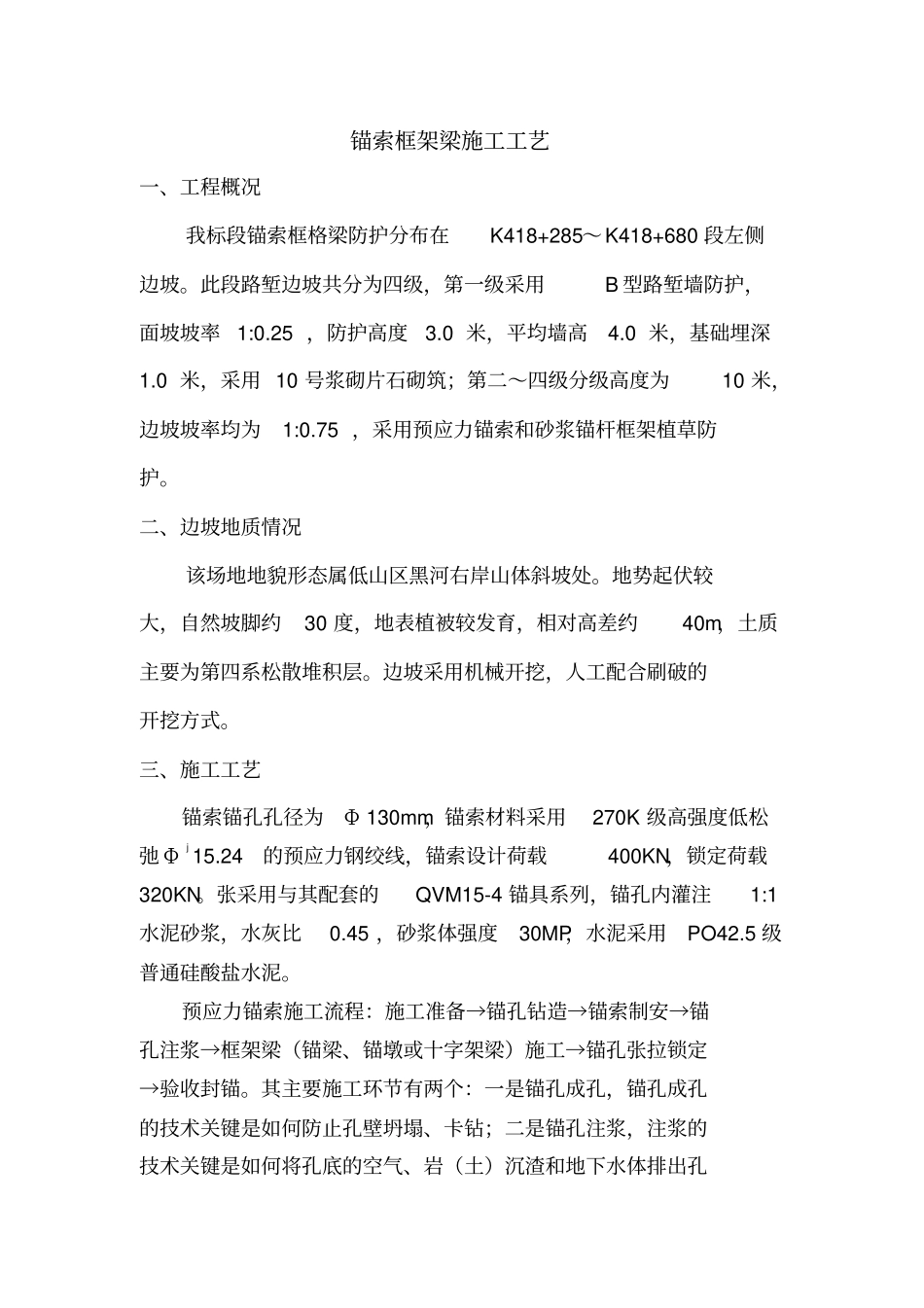

锚索框架梁施工工艺一、工程概况我标段锚索框格梁防护分布在K418+285~K418+680 段左侧边坡。此段路堑边坡共分为四级,第一级采用B 型路堑墙防护,面坡坡率1:0.25 ,防护高度3.0 米,平均墙高4.0 米,基础埋深1.0 米,采用 10 号浆砌片石砌筑;第二~四级分级高度为10 米,边坡坡率均为1:0.75 ,采用预应力锚索和砂浆锚杆框架植草防护。二、边坡地质情况该场地地貌形态属低山区黑河右岸山体斜坡处。地势起伏较大,自然坡脚约30 度,地表植被较发育,相对高差约40m,土质主要为第四系松散堆积层。边坡采用机械开挖,人工配合刷破的开挖方式。三、施工工艺锚索锚孔孔径为Φ 130mm,锚索材料采用270K 级高强度低松弛 Φj 15.24的预应力钢绞线,锚索设计荷载400KN,锁定荷载320KN。张采用与其配套的QVM15-4 锚具系列,锚孔内灌注1:1水泥砂浆,水灰比0.45 ,砂浆体强度30MP,水泥采用PO42.5 级普通硅酸盐水泥。预应力锚索施工流程:施工准备→锚孔钻造→锚索制安→锚孔注浆→框架梁(锚梁、锚墩或十字架梁)施工→锚孔张拉锁定→验收封锚。其主要施工环节有两个:一是锚孔成孔,锚孔成孔的技术关键是如何防止孔壁坍塌、卡钻;二是锚孔注浆,注浆的技术关键是如何将孔底的空气、岩(土)沉渣和地下水体排出孔外,保证注浆饱满密实。根据各工点工程立面图,按设计将锚孔位置准确测放在坡面上,孔位误差不得超过±20mm。如遇既有刷方坡面不平顺或特殊困难场地时,需经设计监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位。钻孔施工前,先用脚手架在整个坡面上搭设施工平台,平台宽度为2m,方便钻机施工和人员操作,脚手架搭设完毕后须经安质部检验合格后方可进行钻孔施工。1、钻孔设备岩层中采用潜孔钻机成孔;在岩层破碎或松软饱水等易于塌缩孔和卡钻埋钻的地层中施工,必要时采用跟管钻进技术。2、钻机就位钻机就位锚孔钻进施工,钻孔施工前,先用脚手架在整个坡面上搭设满足相应承载能力和稳固条件施工平台,平台宽度为2m,方便钻机施工和人员操作,脚手架搭设完毕后须经安质部检验合格后方可进行钻孔施工。搭设脚手架后,根据坡面测放孔位,准确安装固定钻机,并严格认真进行机位调整,确保锚孔开钻就位纵横误差满足规范要求。3、钻进方式钻孔要求须采用风动钻进,禁止采用水冲钻进,确保锚索施工不致于恶化边坡岩体的工程地质条件和保证孔壁的粘结性能。钻孔速度根据使用钻机性能和锚固地层控制,防...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锚索框格梁施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
