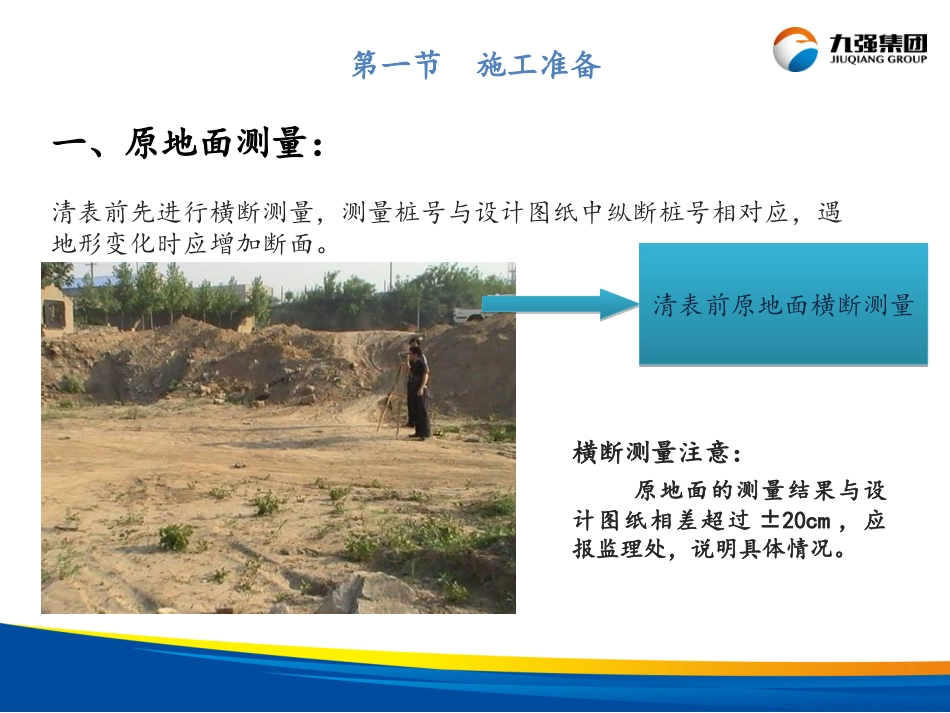

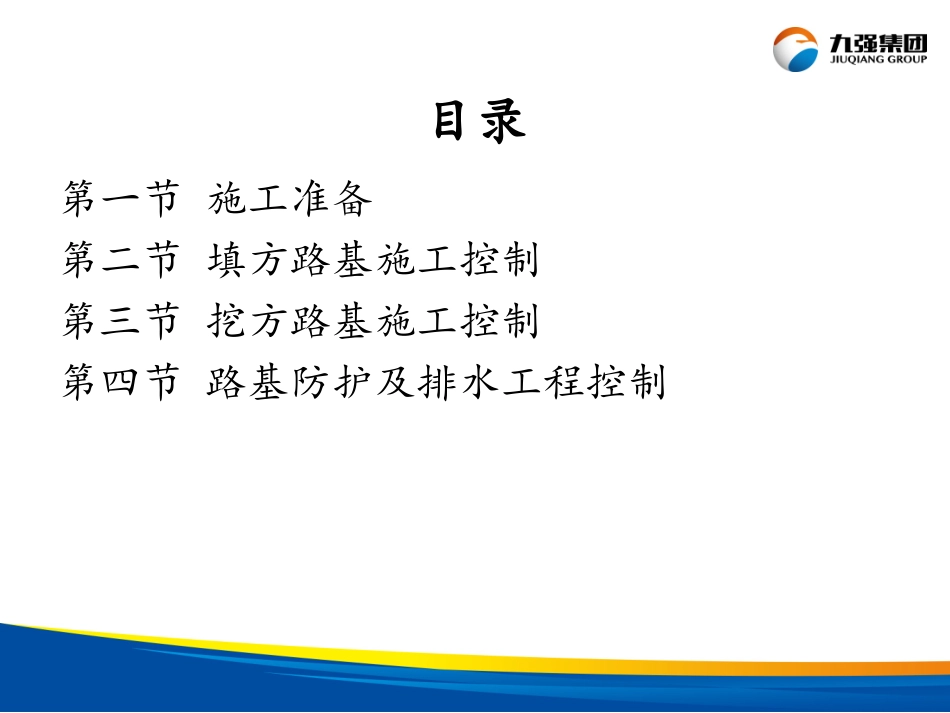

山东九强集团有限公司经营管理中心--王志峰二〇一六年十二月目录第一节施工准备第二节填方路基施工控制第三节挖方路基施工控制第四节路基防护及排水工程控制第一节施工准备一、原地面测量:清表前先进行横断测量,测量桩号与设计图纸中纵断桩号相对应,遇地形变化时应增加断面
清表前原地面横断测量清表前原地面横断测量横断测量注意:原地面的测量结果与设计图纸相差超过±20cm,应报监理处,说明具体情况
4二、试验:1、路基施工前,应按照招标文件要求和投标承诺,建立工地试验室,并办理工地试验室临时资质申请
2、路基施工前,应对应路基基底土进行相关试验,每公里至少取2个点,土质发生变化,视情况增加取样点数
3、路基施工前填料的试验项目:取有代表性的土样进行试验,试验方法按《公路土工试验规程》(JTGE40-2007)执行
试验项目如下:液限、塑限、塑性指数、天然稠度;颗粒大小分析试验;含水量试验;密度试验(包括相对密度);土的击实试验;土的承载比试验(CBR值);有机质含量及易溶盐含量试验;冻胀和膨胀等试验
4、施工过程中填料试验项目:在路基施工期间,填方材料应每5000m3或在土质变化时取样,按《公路土工试验规程》(JTGE40-2007)规定的方法进行:颗粒分析、含水量、密实度、液限、塑限、承载比(CBR)试验和击实试验,一级公路还应做有机质含量和易溶盐含量试验
5、原地面主要试验项目包括土工击实、CBR试验,土质无明显变化时,按每1km试验一次,土质变化较大时,必须增加试验频率
5三、场地清理:1、征地与拆迁公路用地范围内的原有建筑物,应根据设计要求进行处理
合同范围内的根据工程量清单项目内容,进行方量确定,留取影响资料(收方要求:近期、远景照片各一张,黑板内容标注收方项目名称、桩号或段落桩号、尺寸、监理人,每天对方量进行汇总)
2、场地清理二级及以上公路路堤和填方高度小于1m的公路路堤,将
