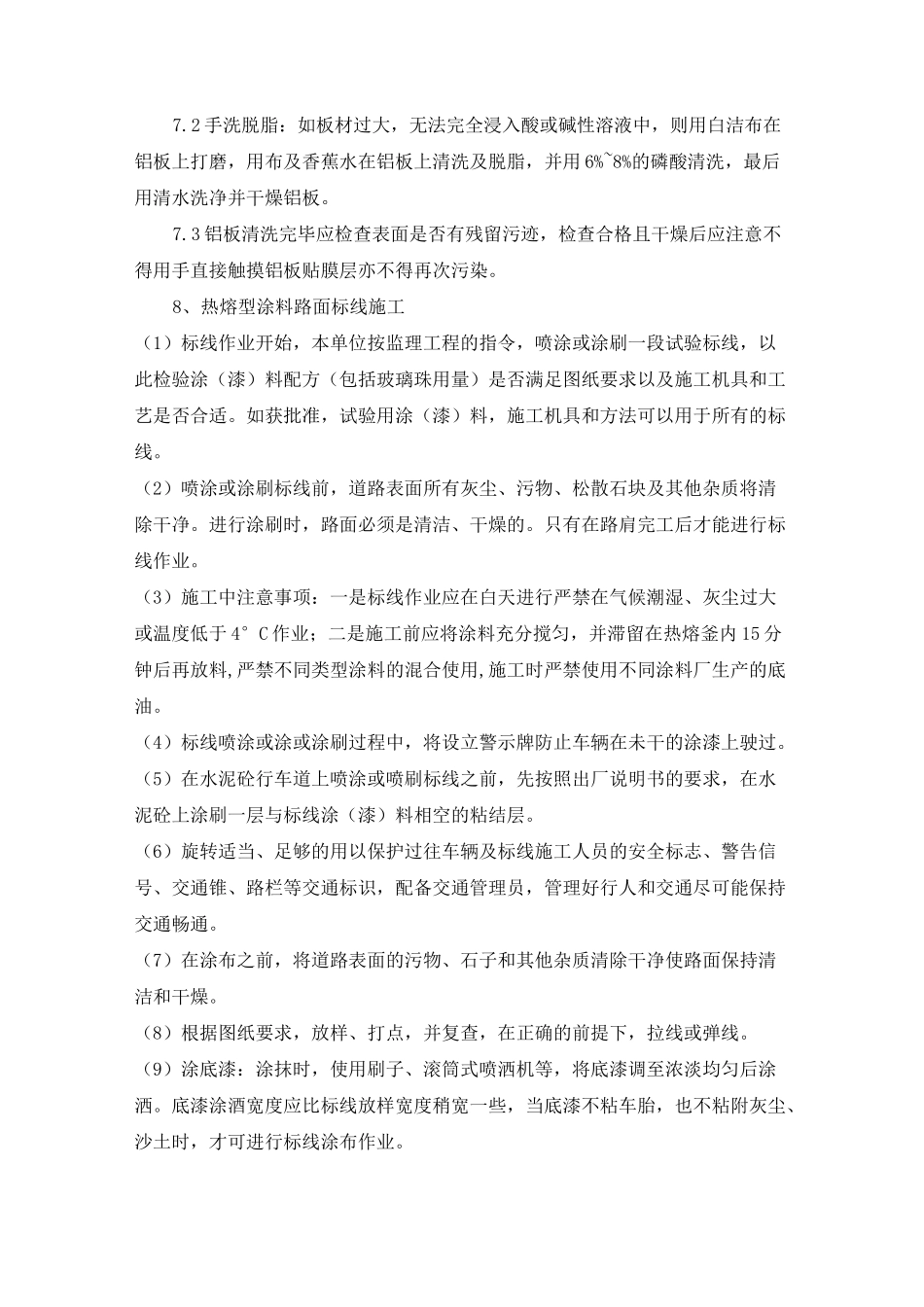

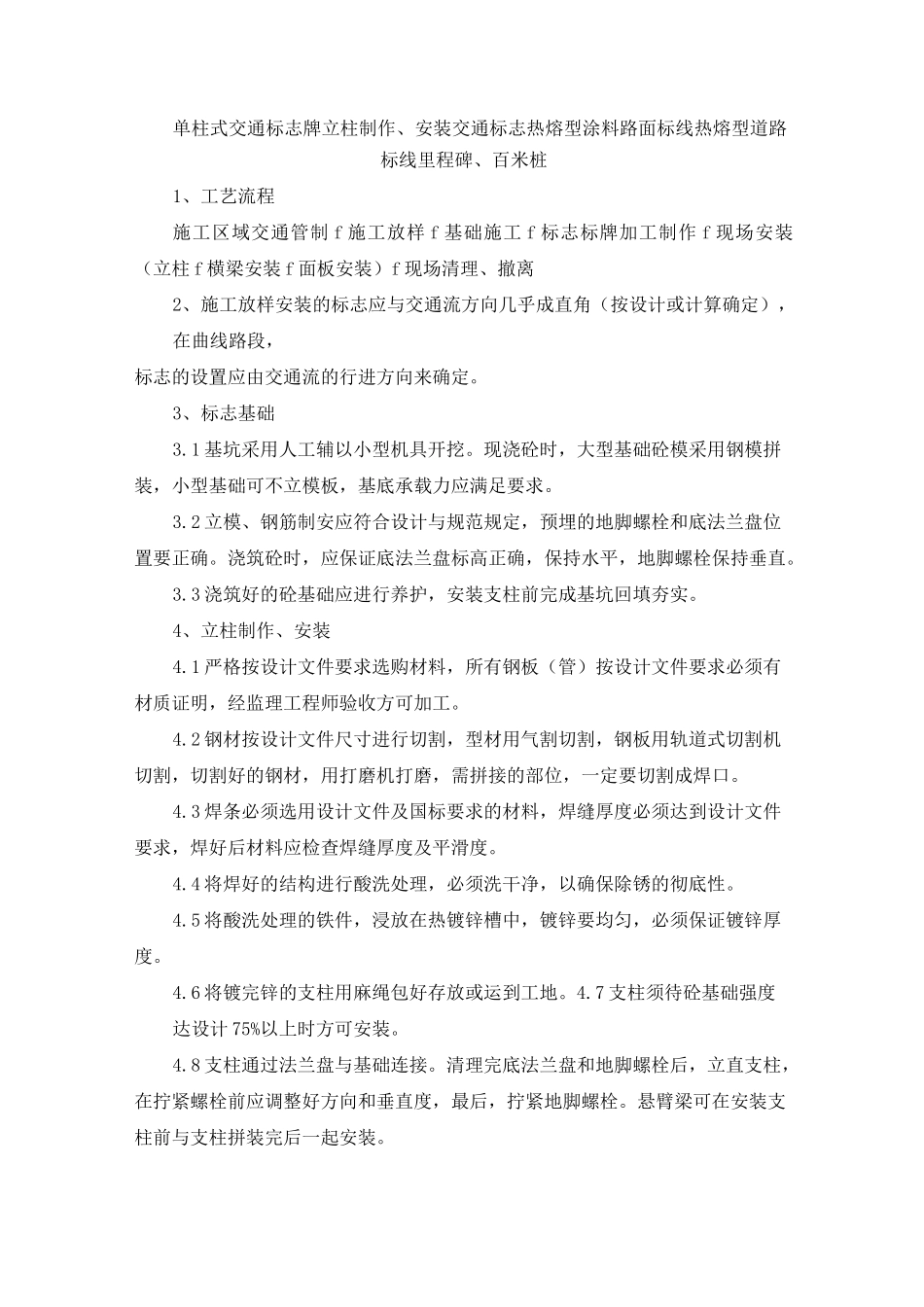

单柱式交通标志牌立柱制作、安装交通标志热熔型涂料路面标线热熔型道路标线里程碑、百米桩1、工艺流程施工区域交通管制 f 施工放样 f 基础施工 f 标志标牌加工制作 f 现场安装(立柱 f 横梁安装 f 面板安装)f 现场清理、撤离2、施工放样安装的标志应与交通流方向几乎成直角(按设计或计算确定),在曲线路段,标志的设置应由交通流的行进方向来确定
3、标志基础3
1 基坑采用人工辅以小型机具开挖
现浇砼时,大型基础砼模采用钢模拼装,小型基础可不立模板,基底承载力应满足要求
2 立模、钢筋制安应符合设计与规范规定,预埋的地脚螺栓和底法兰盘位置要正确
浇筑砼时,应保证底法兰盘标高正确,保持水平,地脚螺栓保持垂直
3 浇筑好的砼基础应进行养护,安装支柱前完成基坑回填夯实
4、立柱制作、安装4
1 严格按设计文件要求选购材料,所有钢板(管)按设计文件要求必须有材质证明,经监理工程师验收方可加工
2 钢材按设计文件尺寸进行切割,型材用气割切割,钢板用轨道式切割机切割,切割好的钢材,用打磨机打磨,需拼接的部位,一定要切割成焊口
3 焊条必须选用设计文件及国标要求的材料,焊缝厚度必须达到设计文件要求,焊好后材料应检查焊缝厚度及平滑度
4 将焊好的结构进行酸洗处理,必须洗干净,以确保除锈的彻底性
5 将酸洗处理的铁件,浸放在热镀锌槽中,镀锌要均匀,必须保证镀锌厚度
6 将镀完锌的支柱用麻绳包好存放或运到工地
7 支柱须待砼基础强度达设计 75%以上时方可安装
8 支柱通过法兰盘与基础连接
清理完底法兰盘和地脚螺栓后,立直支柱,在拧紧螺栓前应调整好方向和垂直度,最后,拧紧地脚螺栓
悬臂梁可在安装支柱前与支柱拼装完后一起安装

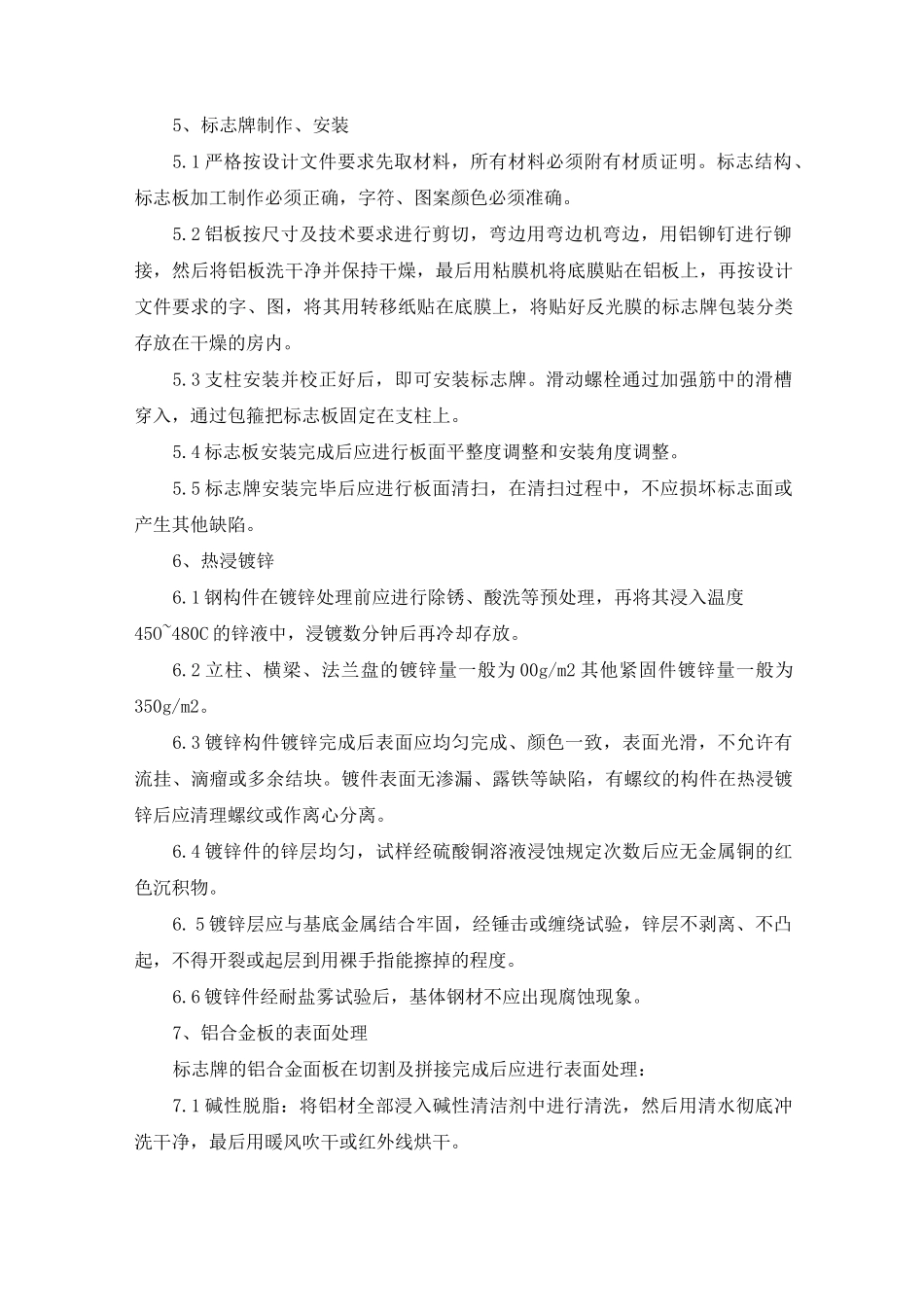

5、标志牌制作、安装5
1 严格按设计文件要求先取材料,所有材料必须附有材质证明
标志结构、标志板加工制作必须正确,字符、图案颜色必须准
