第 1 页共 6 页天花吊顶技术交底编号:号楼工程名称第一人民医院疏附广州新城院区改造项目设计施工总承包(一期)交底部位号楼、区一层、二层施工单位水电设备安装有限公司交底时间年月日交底内容号楼铝扣天花、纤维增强水泥板天花吊顶施工技术交底交底内容:① 铝扣板吊顶一、材料准备铝合金方板板材、龙骨、吊筋,X,X 铝扣天花等
二、机具准备冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、白线,墨斗,红外线水平仪等
三、作业条件、安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种照明孔口的位置
、顶棚罩面板安装前,应作完墙地湿作业工程项目
、搭好顶棚施工操作平台架子
、轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工
四、施工工艺、工艺流程基层弹线——安装吊筋——安装主龙骨——安装边龙骨——安装次龙骨——安装铝合金方板一一饰面清理、弹线:根据楼层标高水平线,按照设计标高,沿墙四周弹顶棚标高水平线,并找出房间中心点,并沿顶棚的标高水平线,以房间中心点为中心在墙上划好龙骨分档位置线
、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装预先加工好的吊筋,吊筋安装用屮膨胀螺栓固定在顶棚上
吊筋选用屮圆钢,吊筋间距控制在范围内
、安装主龙骨:主龙骨一般选用轻钢龙骨,间距控制在范围内
安装时采用与主龙骨配套的吊挂件与吊筋连接
第 2 页共 6 页、安装边龙骨:要求在墙四周用水泥钉固定 X 烤漆龙骨,水泥钉间距不大于
、安装次龙骨:根据铝扣板的规格尺寸卫生间等间距控制在范围内,其余部位间距控制在范围内,安装与板配套的次龙骨,次龙骨通过吊挂件,吊挂在主龙骨上
当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时,将相对端头相连接,并先调直后固定

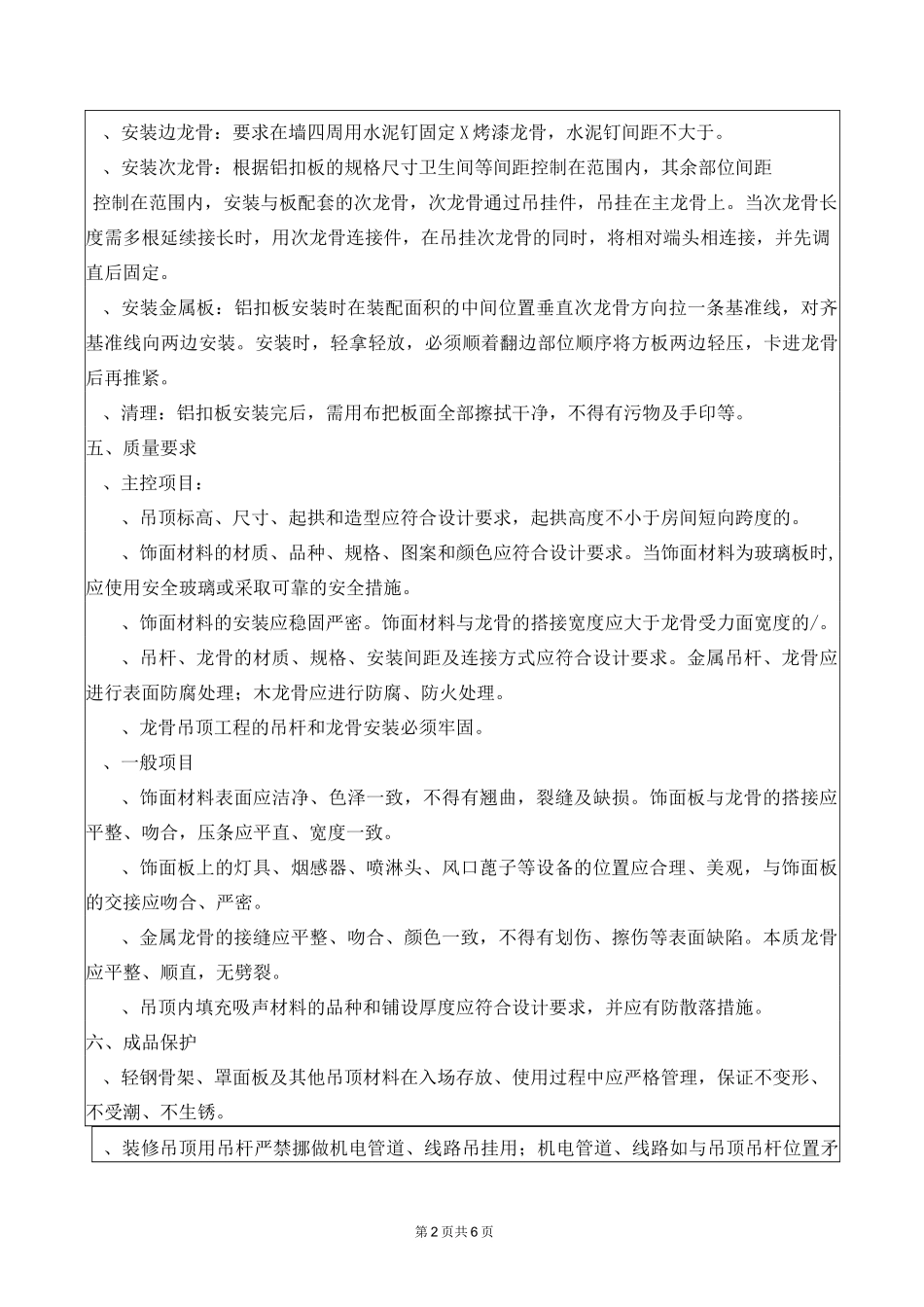

、安装金属板:铝扣板安装
