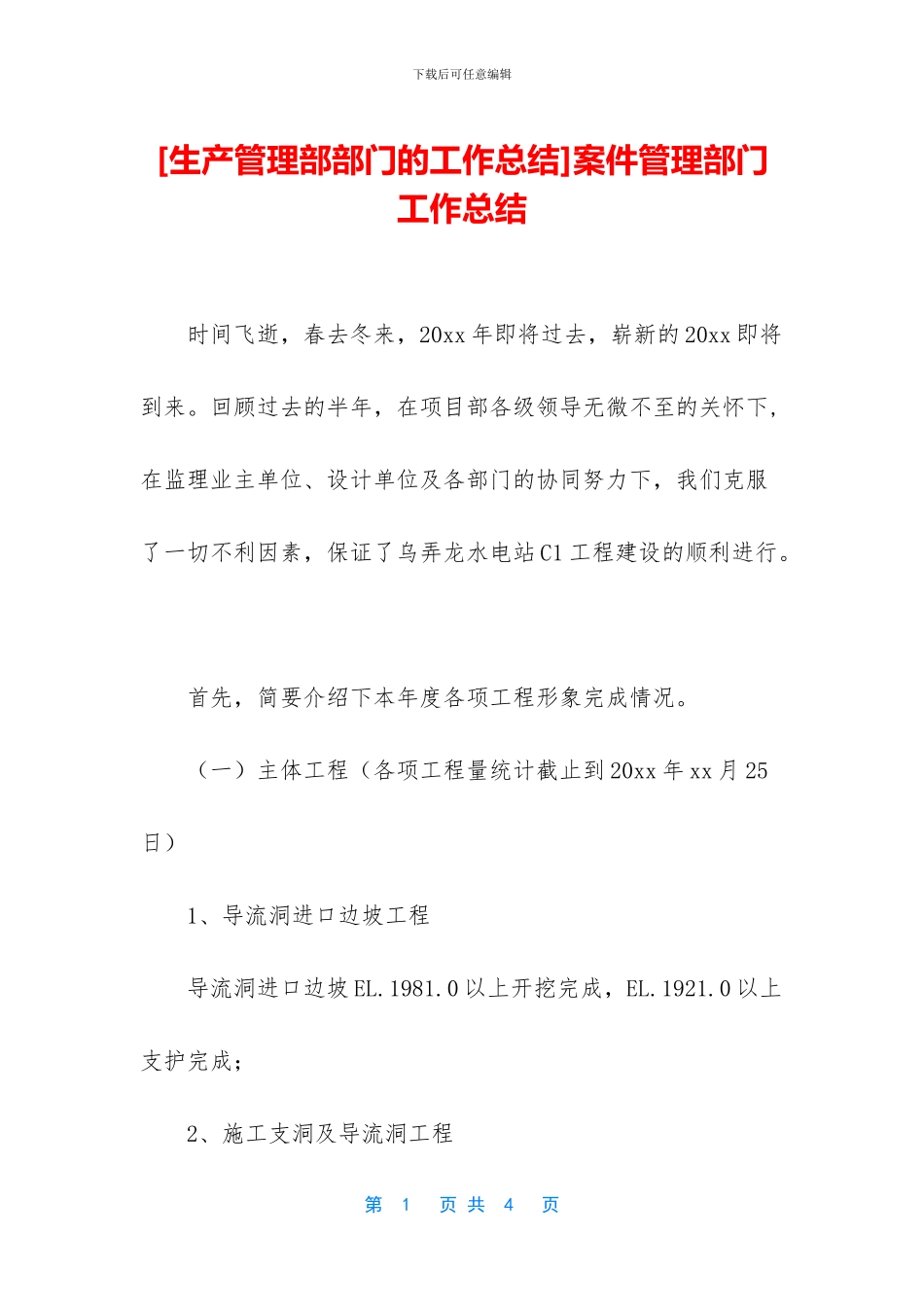

下载后可任意编辑[生产管理部部门的工作总结]案件管理部门工作总结 时间飞逝,春去冬来,20xx 年即将过去,崭新的 20xx 即将到来
回顾过去的半年,在项目部各级领导无微不至的关怀下,在监理业主单位、设计单位及各部门的协同努力下,我们克服了一切不利因素,保证了乌弄龙水电站 C1 工程建设的顺利进行
首先,简要介绍下本年度各项工程形象完成情况
(一)主体工程(各项工程量统计截止到 20xx 年 xx 月 25日) 1、导流洞进口边坡工程 导流洞进口边坡 EL
0 以上开挖完成,EL

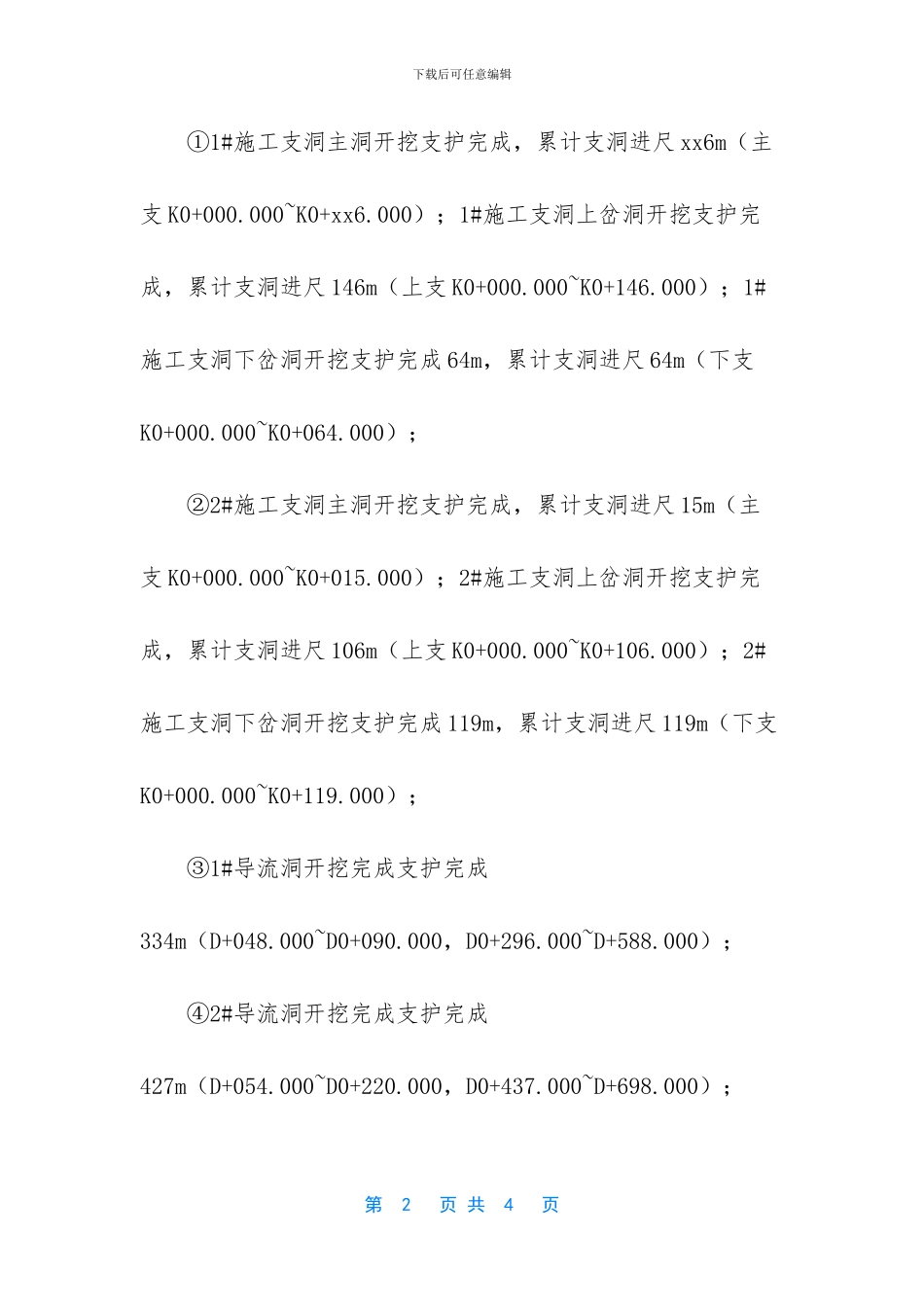

0 以上支护完成; 2、施工支洞及导流洞工程 第 1 页 共 4 页下载后可任意编辑 ①1#施工支洞主洞开挖支护完成,累计支洞进尺 xx6m(主支 K0+000
000~K0+xx6
000);1#施工支洞上岔洞开挖支护完成,累计支洞进尺 146m(上支 K0+000
000~K0+146
000);1#施工支洞下岔洞开挖支护完成 64m,累计支洞进尺 64m(下支K0+000
000~K0+064
000); ②2#施工支洞主洞开挖支护完成,累计支洞进尺 15m(主支 K0+000
000~K0+015
000);2#施工支洞上岔洞开挖支护完成,累计支洞进尺 106m(上支 K0+000
000~K0+106
000);2#施工支洞下岔洞开挖支护完成 119m,累计支洞进尺 119m(下支K0+000
000~K0+119
000); ③1#导流洞开挖完成支护完成334m(D+048
000~D0+090
000,D0+296
000~D+588
000); ④2#导流洞开挖完成支护完成427m(D+054
000~D0+220
000,D0+437
000~D+698

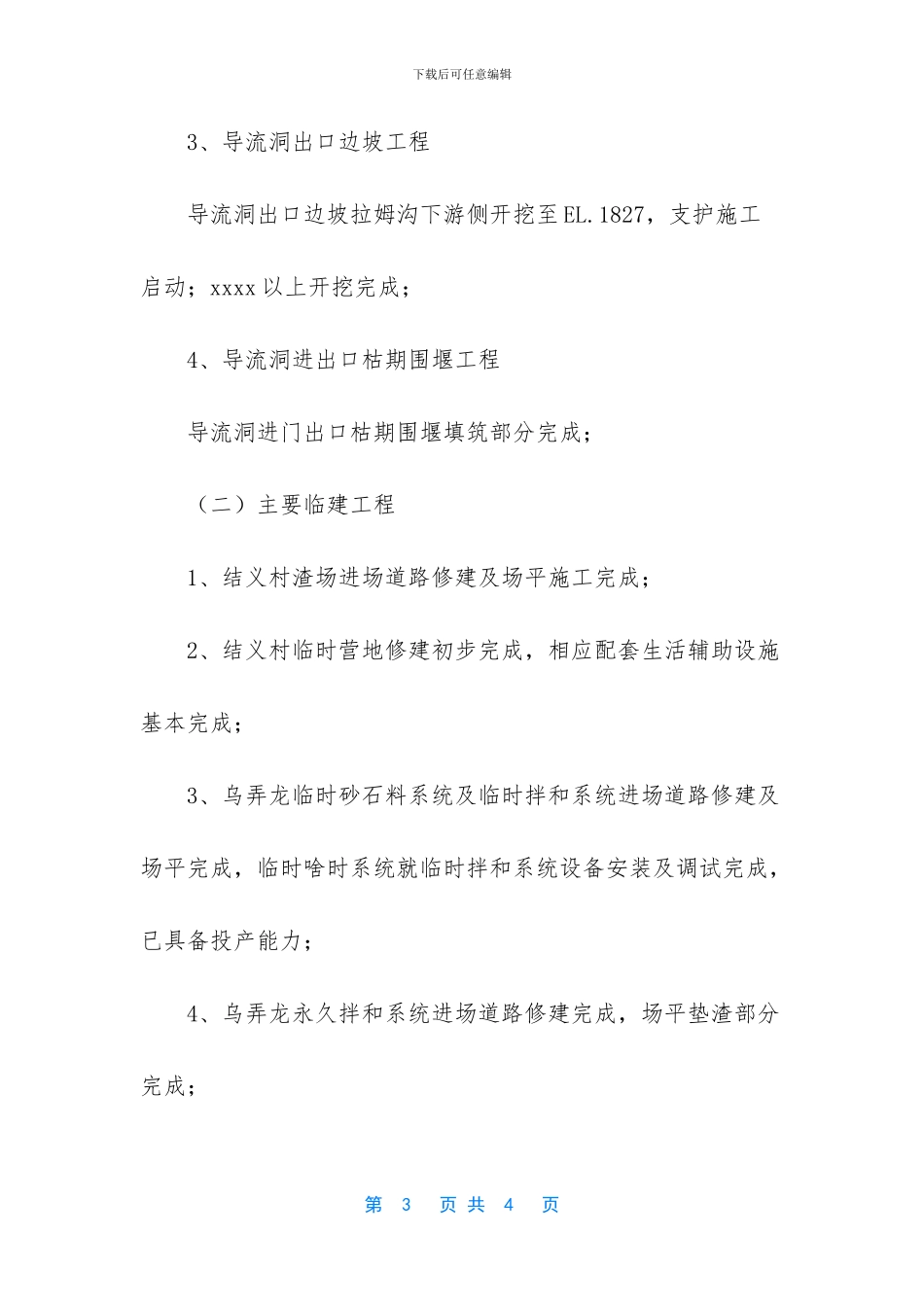

000); 第 2 页 共 4 页下载后可任意编辑 3、导流洞出口边坡工程 导流洞出口边坡拉姆沟下游
