下载后可任意编辑高炉液压管道安装施工方案1
编制依据1)山西潞城兴宝钢铁有限公司 550m3 高炉热风炉液压管道安装图纸、设计图纸和法律规范;2)GB50236-98《现场设备、工业管道焊接工程施工及验收法律规范》3)GB 50213-98《冶金机械设备安装工程及验收通用法律规范》4) GB 50387-2024《冶金机械液压、润滑和气动设备工程安装验收法律规范》5)建设部颁发的《建筑工程施工现场管理规定》及地方政府的有关规定;6)建设部颁发的《工程建设标准强制性条文》;2
工程概况本工程为潞城兴宝钢铁有限公司 550m3 高炉液压配管系统,包括高炉炉前、炉顶、槽下液压配管以及热风炉本体液压系统
施工准备1)施工工具、设备 空压机 1 台 循环酸洗泵 1 台 滤油机 1 台 管道切割器 1 台无齿锯 1 台液压弯管器 1 台管钳 4 把 2)按施工图纸核实预留孔洞、预埋铁件的尺寸和标高,并满足配管安装要求
3)配管安装所需工程材料应按施工图规定的型号、规格、数量,以及施工作业计划要求的内容如期供应到现场
4)支吊架已制作并安装就位,经检查符合要求(安装程序中后安装的支吊架例外)
5)相关的设备已安装就位,已找正、找平完毕,并办理了工序交接手续
6)各液压站的管子在安装前要进行槽式酸洗
配管一般工艺要求 1)充分利用管道的水平和垂直转向点、分支点,调整管道与设备进、出口位置的轴线方向偏差
2)对于较短的管道,应尽量实测实量、精心下料、仔细组装
3 管道的固定焊口应尽量靠近系统管道,以减少焊接应力对设备的影响
1下载后可任意编辑 4)为避开焊缝在管道内部产生焊瘤、焊渣,安装前,除进行常规清理外,还应用压缩空气进行吹扫
5)管道不允许与设备强制连接,已与设备连接的管道应及时用支(吊)架固定,以免管道重量附加到设备上

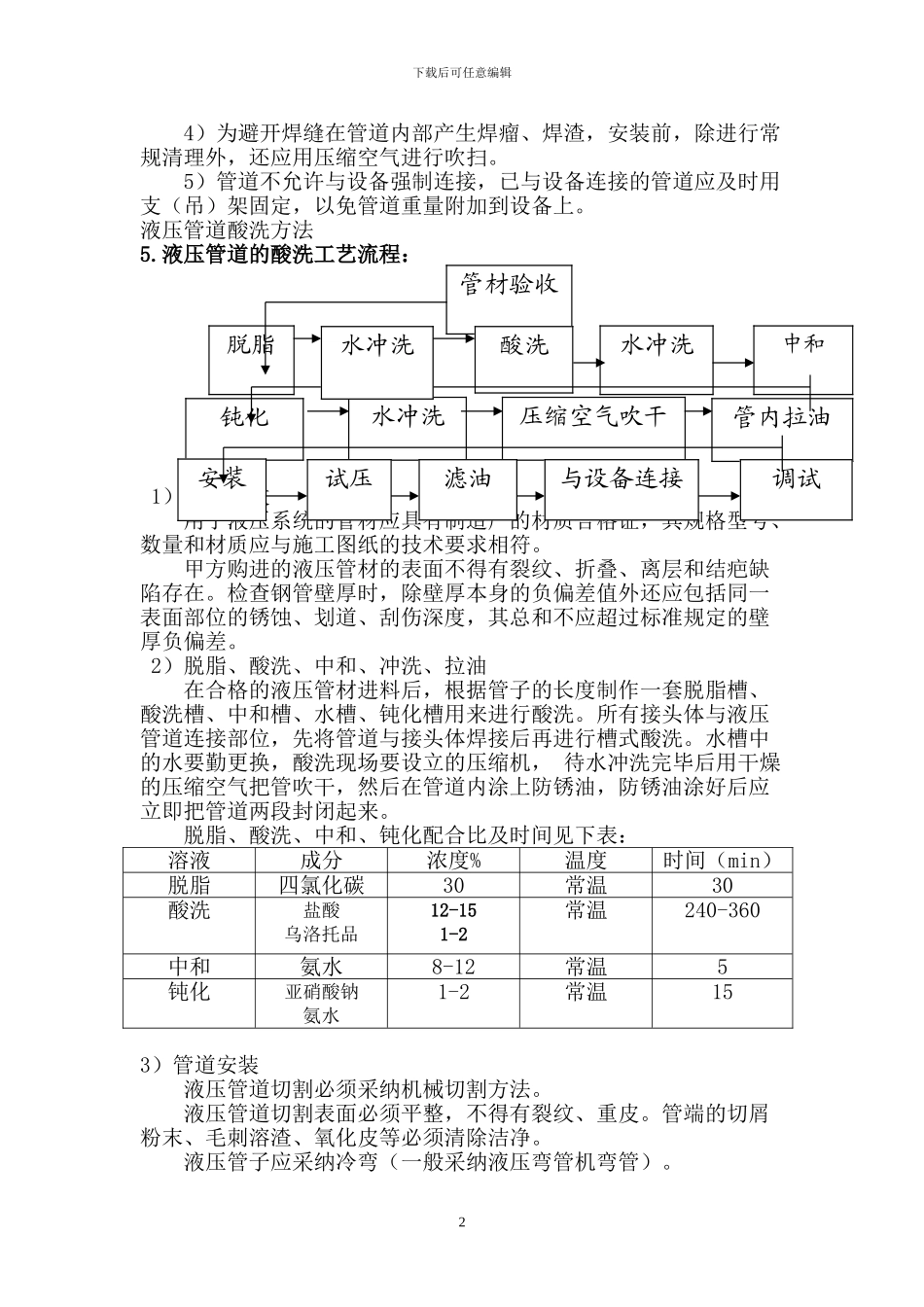

液压管道酸洗方法5
液压管道的酸
