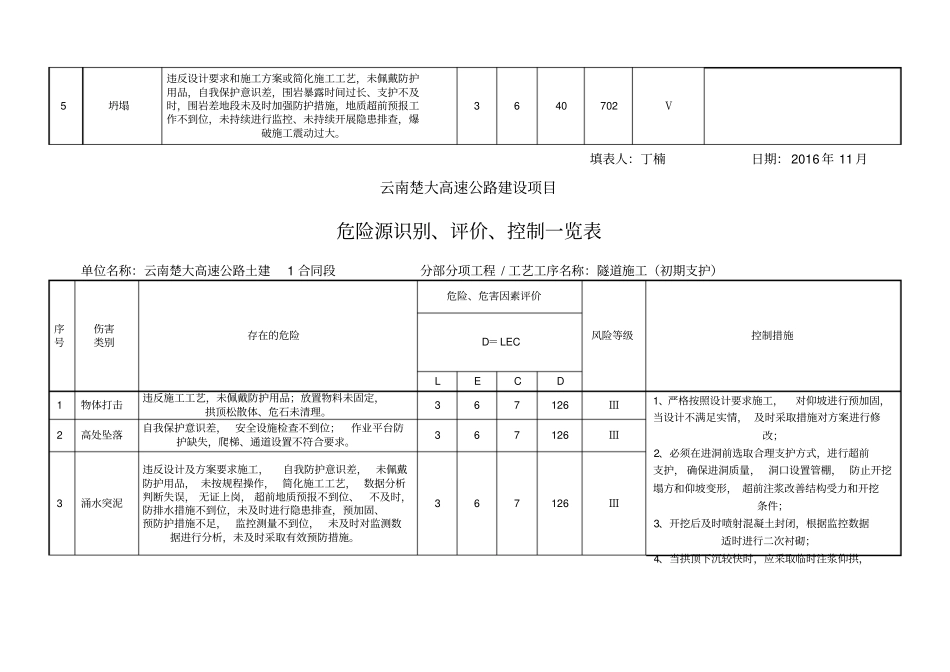

云南楚大高速公路建设项目危险源识别、评价、控制一览表单位名称:云南楚大高速公路土建1 合同段分部分项工程 / 工艺工序名称:隧道施工(洞口施工)序号伤害类别存在的危险危险、危害因素评价风险等级控制措施D=LECLECD1物体打击未佩戴防护用品,违反操作规程, 乱扔杂物, 无证上岗; 放置物料未固定,坡顶有松散物料, 上下立体交叉作业。367126Ⅲ1、对洞口周边地表水进行处理,洞顶截水沟排水沟与路基边沟形成完整通畅的防排水系统,对洞口边坡进行预加固,确保洞口稳定性, 并在洞顶周边设置防落网;2、严格按设计和专项方案要求施工,禁止超挖、欠挖;3、编制隧道洞口施工专项方案,如需改变施工方法,应重新编制方案并经审批后方可施工;4、爆破后应去除危石;5、如地质风化严重,应控制爆破施工作业,一次开挖进尺不超过1m。6、洞口施工应监测边、仰坡变形;7、先支护后开挖,自上而下分层开挖、分层支护。2高处坠落自我保护意识差, 安全设施检查不到位;坡顶周围防护缺失, 爬梯设置不符合要求,作业平台脚手板未满铺、未固定。16742Ⅱ3机械伤害违反操作规程, 设备维修不及时,无证上岗; 设备带病作业, 设备本质安全防护不当,脚手架妨碍车辆通行,设备放置不稳。161590Ⅲ4洞口失稳违反施工工艺, 安全检查不到位, 未佩戴防护用品;边坡坡度系数过小,排水设施失效, 边坡上方荷载较大, 未进行支护或支护强度不足,自上而下开挖。1640240Ⅳ5爆炸爆破工无证作业, 未穿戴安全防护用品,安全意识差,爆破人员未按规定处理盲炮,在雷雨天进行爆破,未正确编制专项施工方案或未严格按照专项方案施工; 钻孔与装药平行作业,起爆主导线未悬空架设, 距导电体距离较近,起爆前未撤出人员、未发警示信号。131545Ⅱ填表人:丁楠日期: 2016 年 11 月云南楚大高速公路建设项目危险源识别、评价、控制一览表单位名称:云南楚大高速公路土建1 合同段分部分项工程 / 工艺工序名称:隧道施工(洞身开挖)序号伤害类别存在的危险危险、危害因素评价风险等级控制措施D=LECLECD1物体打击高处扔东西,未佩戴防护用品,安全意识差;头顶放置物料不稳,拱顶松散土体或危石未清理。367126Ⅲ1、严格按照设计和专项方案的要求进行施工, 禁止超挖、 欠挖, 及时做好洞内排水系统, 严禁积水, 围岩较差地段开挖进尺不大于1m;在隧道围岩变化处、 围岩条件差的地方,各部开挖工序之间的距离要尽量缩短,以减少围岩暴露...
