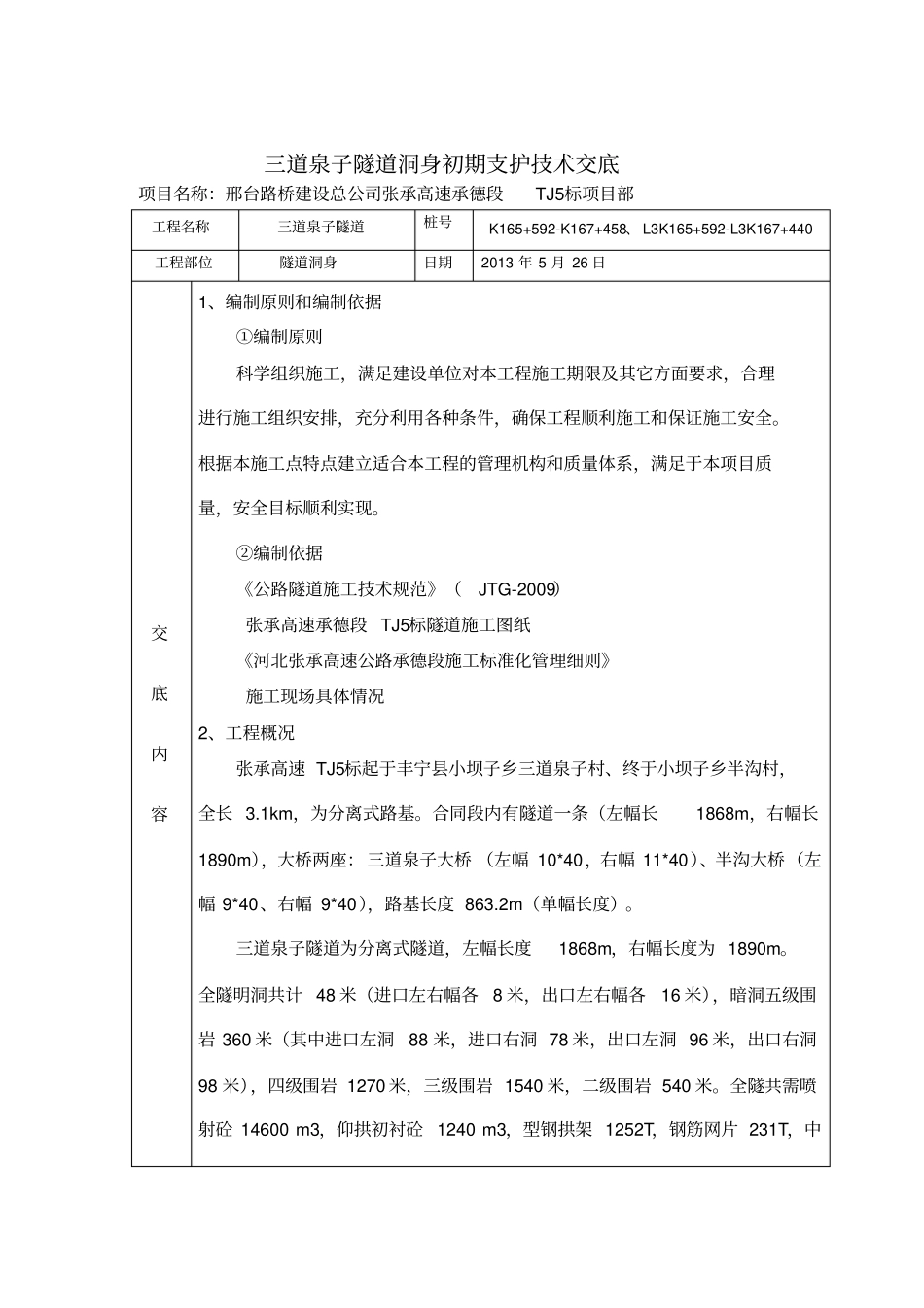

三道泉子隧道洞身初期支护技术交底项目名称:邢台路桥建设总公司张承高速承德段TJ5标项目部工程名称三道泉子隧道桩号K165+592-K167+458、 L3K165+592-L3K167+440 工程部位隧道洞身日期2013 年 5 月 26 日交底内容1、编制原则和编制依据①编制原则科学组织施工,满足建设单位对本工程施工期限及其它方面要求,合理进行施工组织安排,充分利用各种条件,确保工程顺利施工和保证施工安全
根据本施工点特点建立适合本工程的管理机构和质量体系,满足于本项目质量,安全目标顺利实现
②编制依据《公路隧道施工技术规范》(JTG-2009)张承高速承德段 TJ5标隧道施工图纸《河北张承高速公路承德段施工标准化管理细则》施工现场具体情况2、工程概况张承高速 TJ5标起于丰宁县小坝子乡三道泉子村、终于小坝子乡半沟村,全长 3
1km,为分离式路基
合同段内有隧道一条(左幅长1868m,右幅长1890m),大桥两座: 三道泉子大桥 (左幅 10*40,右幅 11*40)、半沟大桥(左幅 9*40、右幅 9*40),路基长度 863
2m(单幅长度)
三道泉子隧道为分离式隧道,左幅长度1868m,右幅长度为 1890m
全隧明洞共计 48 米(进口左右幅各8 米,出口左右幅各16 米),暗洞五级围岩 360 米(其中进口左洞88 米,进口右洞 78 米,出口左洞 96 米,出口右洞98 米),四级围岩 1270 米,三级围岩 1540 米,二级围岩 540 米
全隧共需喷射砼 14600 m3,仰拱初衬砼 1240 m3,型钢拱架 1252T,钢筋网片 231T,中交底内容空锚杆 52640 m
3、洞身初期支护施工管理小组初期支护施工负责人:刘克辉技术负责人:杜海强测量负责人:张建质检负责人:睢力强安全负责人:张习、刘增明施工工长:夏立峰施工管理小组下属2 个施工队伍:
