电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

隧道涌水突泥处理方案

隧道涌水突泥处理方案_第1页
1/6
隧道涌水突泥处理方案_第2页
2/6
隧道涌水突泥处理方案_第3页
3/6

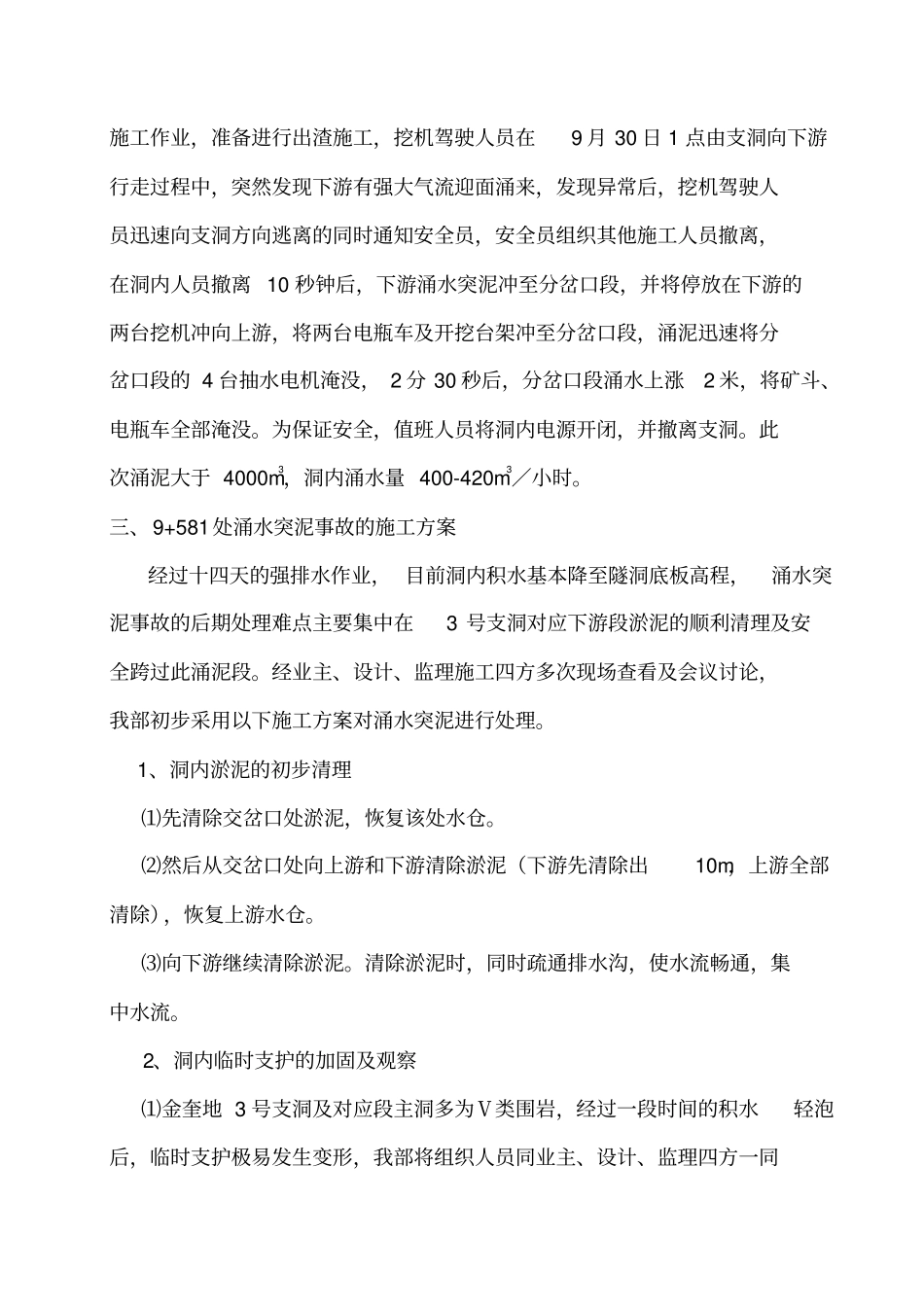

金奎地隧洞3 号支洞涌水突泥处理施工方案一、工程概况金奎地 3#支洞从 9+进入主洞, 支洞斜井段水平长, 斜井起坡点至主洞中线长 m,斜井高差 m,斜井倾角° 。施工计划安排主洞上游开挖777m,下游开挖 777m。从目前开挖揭示的围岩岩性分析与原设计相差较大,为泥岩,遇水极易软化,多次出现渗水或涌水塌方。二、涌水突泥事故经过2011 年 9 月 20 日,金奎地隧洞 3 号支洞控制段下游开挖至9+581,开挖长度 158 米,上游开挖至 9+268,开挖长度 155 米,围岩揭露情况为泥岩夹砂岩夹灰岩,地下渗水较小。 9 月 20 日 0 点 10 分,下游掌子面出渣完毕,掌子面顶拱右侧突然发生较大涌水突泥事故,突泥淹没至掌子面后120 米,涌泥量约 1600m3。由于时间发生在换班时,现场处置及时,涌水突泥未造成人员伤亡。针对此次涌水突泥事故,四方现场勘查后,形成了初步处理方案: 先对下游淤泥进行清理,在清理淤泥至掌子面4 米左右时停止施工,由四方现场勘查后再次讨论方案。截止 9 月 29 日 15 点,下游工作面涌泥经过一个星期的清理工作,涌泥离掌子面约 4m。业主、设计院、监理、施工四方在9 月 29 日对下游工作面的情况进行了现场查看,并初步确定了大致施工方案:⑴对掌子面先进行封闭注浆,并打设排水孔, ⑵对顶拱采用 15 米至 20 米的Φ 108 超前大管棚进行施工。9 月 29 日 23 点 50 分,下游掌子面没有施工,3 号支洞上游进行了放炮施工作业,准备进行出渣施工,挖机驾驶人员在9 月 30 日 1 点由支洞向下游行走过程中,突然发现下游有强大气流迎面涌来,发现异常后,挖机驾驶人员迅速向支洞方向逃离的同时通知安全员,安全员组织其他施工人员撤离,在洞内人员撤离 10 秒钟后,下游涌水突泥冲至分岔口段,并将停放在下游的两台挖机冲向上游,将两台电瓶车及开挖台架冲至分岔口段,涌泥迅速将分岔口段的 4 台抽水电机淹没, 2 分 30 秒后,分岔口段涌水上涨2 米,将矿斗、电瓶车全部淹没。为保证安全,值班人员将洞内电源开闭,并撤离支洞。此次涌泥大于 4000m3,洞内涌水量 400-420m3/小时。三、9+581处涌水突泥事故的施工方案经过十四天的强排水作业, 目前洞内积水基本降至隧洞底板高程,涌水突泥事故的后期处理难点主要集中在3 号支洞对应下游段淤泥的顺利清理及安全跨过此涌泥段。经业主、设计、监理施工四方多次现场查看及会议讨论,我部初步采用以下施工方案对涌...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

隧道涌水突泥处理方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
