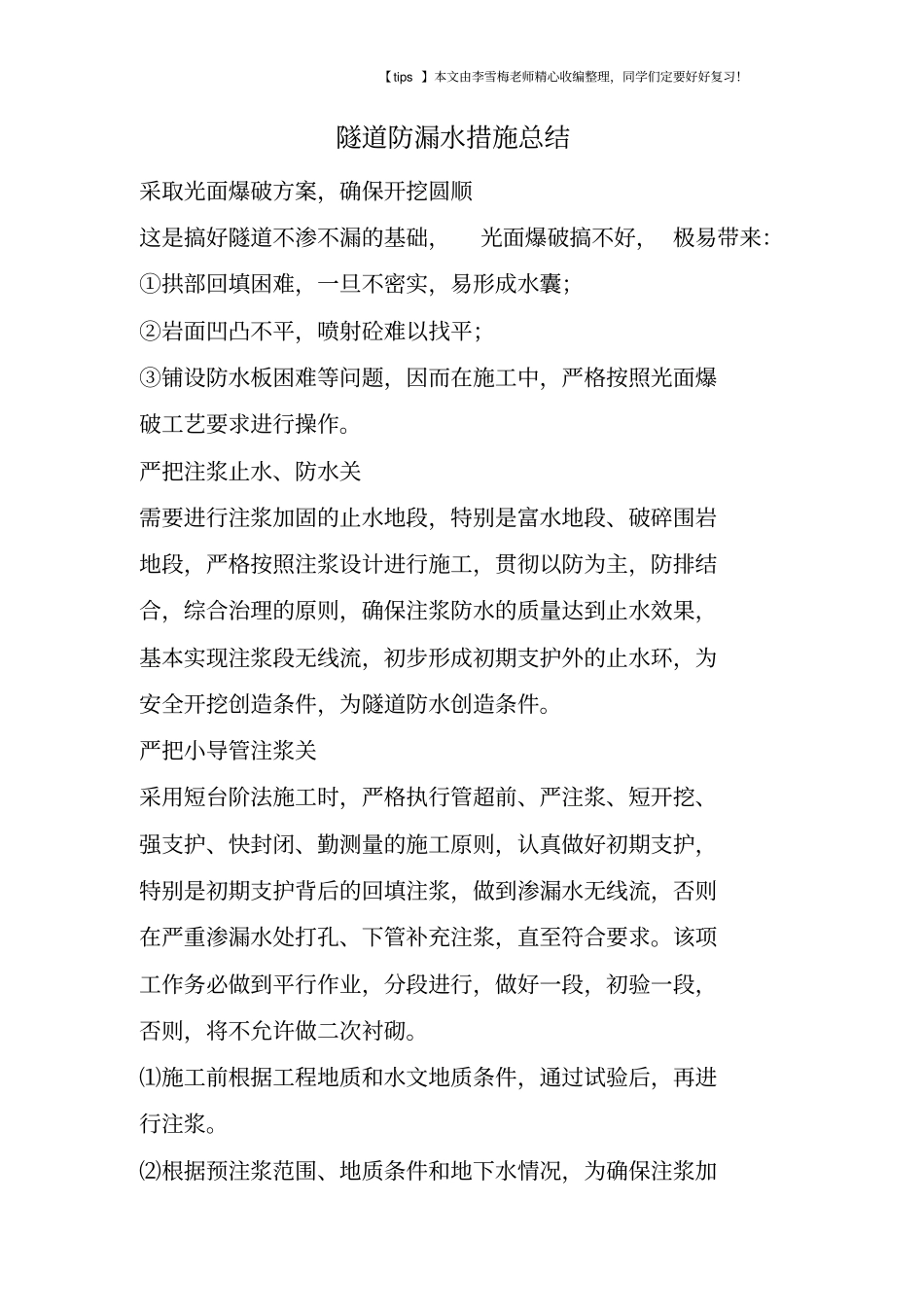

隧道防漏水措施总结采取光面爆破方案,确保开挖圆顺这是搞好隧道不渗不漏的基础,光面爆破搞不好, 极易带来:①拱部回填困难,一旦不密实,易形成水囊;②岩面凹凸不平,喷射砼难以找平;③铺设防水板困难等问题,因而在施工中,严格按照光面爆破工艺要求进行操作
严把注浆止水、防水关需要进行注浆加固的止水地段,特别是富水地段、破碎围岩地段,严格按照注浆设计进行施工,贯彻以防为主,防排结合,综合治理的原则,确保注浆防水的质量达到止水效果,基本实现注浆段无线流,初步形成初期支护外的止水环,为安全开挖创造条件,为隧道防水创造条件
严把小导管注浆关采用短台阶法施工时,严格执行管超前、严注浆、短开挖、强支护、快封闭、勤测量的施工原则,认真做好初期支护,特别是初期支护背后的回填注浆,做到渗漏水无线流,否则在严重渗漏水处打孔、下管补充注浆,直至符合要求
该项工作务必做到平行作业,分段进行,做好一段,初验一段,否则,将不允许做二次衬砌
⑴施工前根据工程地质和水文地质条件,通过试验后,再进行注浆
⑵根据预注浆范围、地质条件和地下水情况,为确保注浆加【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习

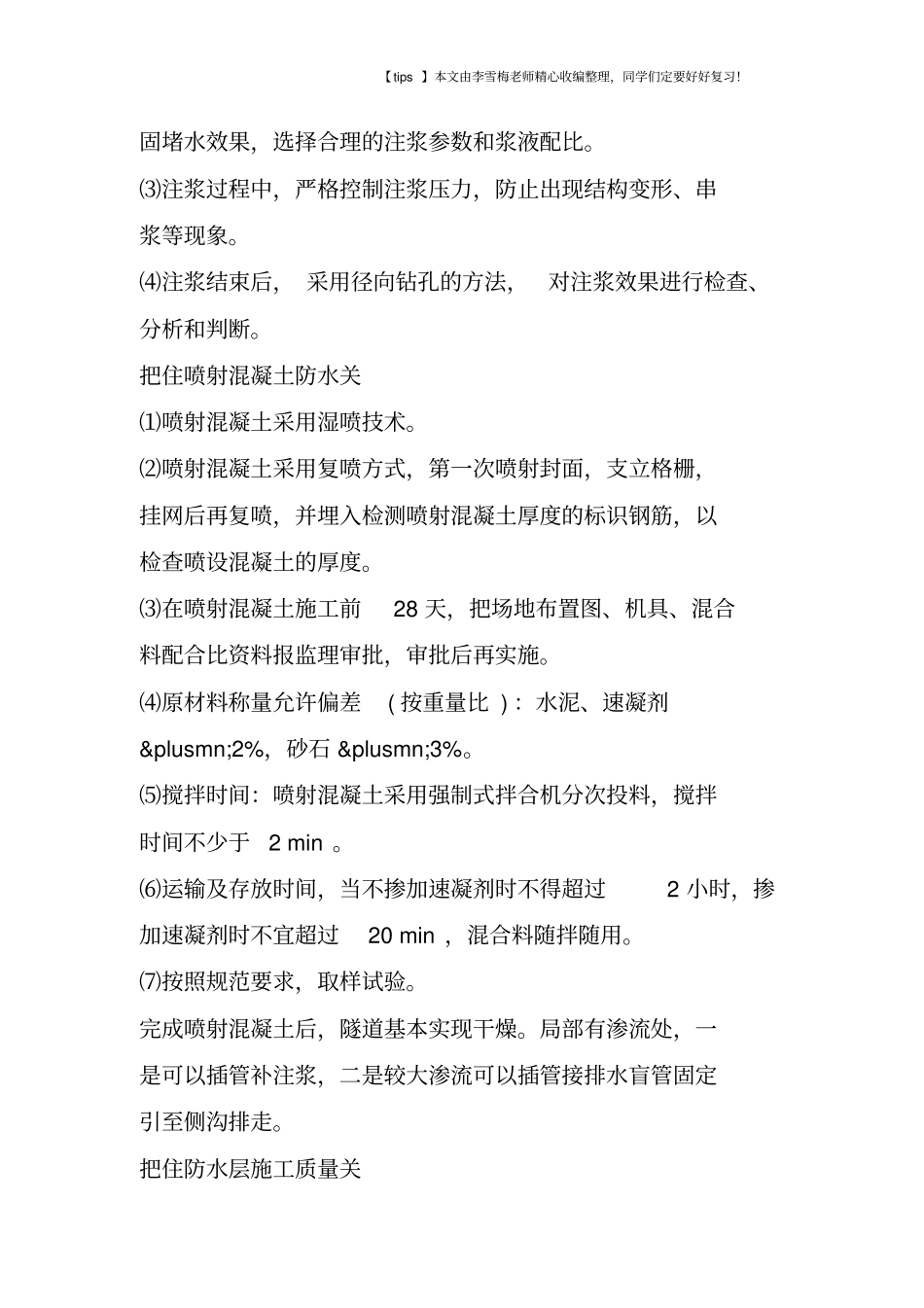

固堵水效果,选择合理的注浆参数和浆液配比
⑶注浆过程中,严格控制注浆压力,防止出现结构变形、串浆等现象
⑷注浆结束后, 采用径向钻孔的方法,对注浆效果进行检查、分析和判断
把住喷射混凝土防水关⑴喷射混凝土采用湿喷技术
⑵喷射混凝土采用复喷方式,第一次喷射封面,支立格栅,挂网后再复喷,并埋入检测喷射混凝土厚度的标识钢筋,以检查喷设混凝土的厚度
⑶在喷射混凝土施工前28 天,把场地布置图、机具、混合料配合比资料报监理审批,审批后再实施

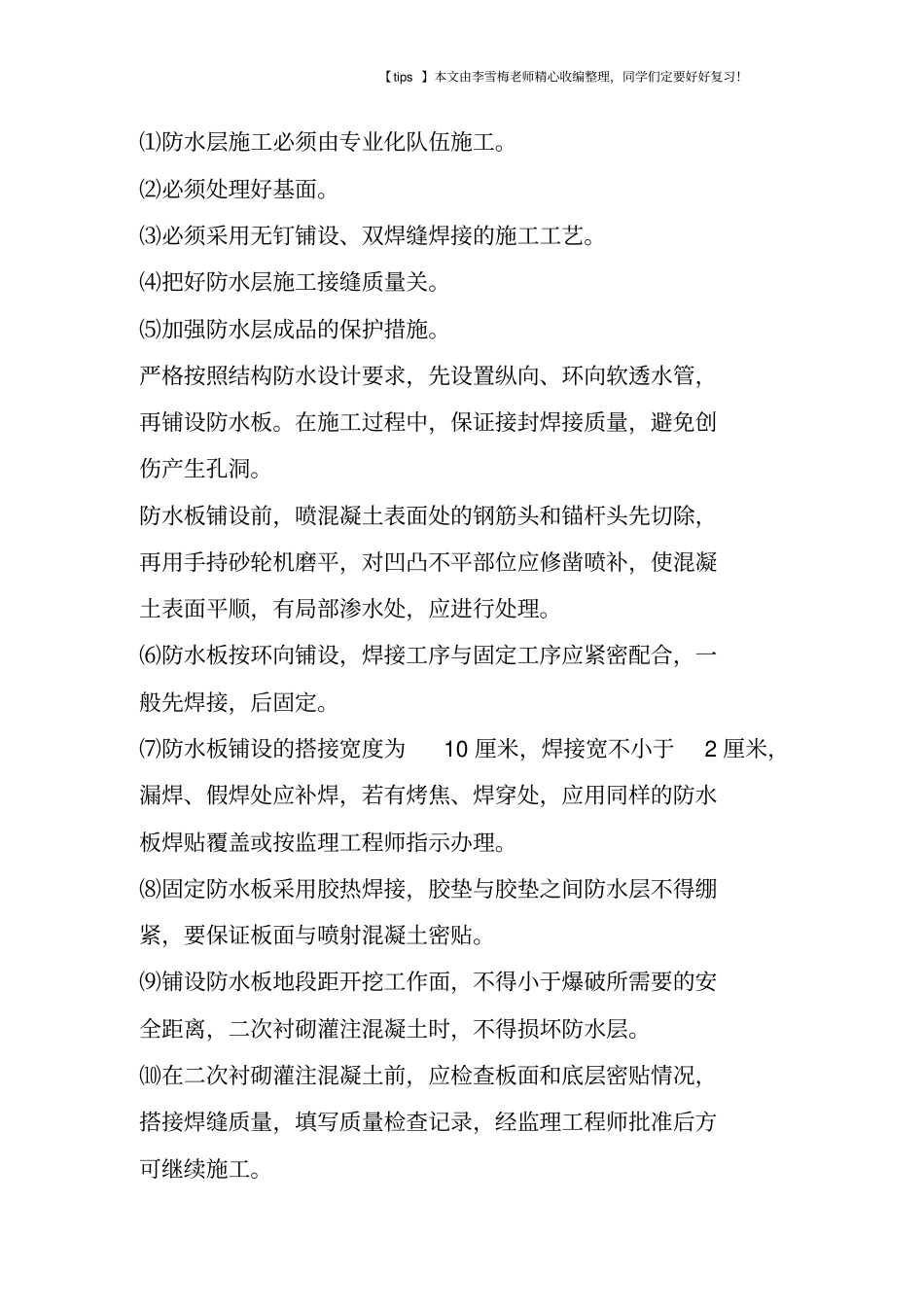

⑷原材料称量允许偏差( 按重量比 ) :水泥、速凝剂±2%,砂石 ±3%
