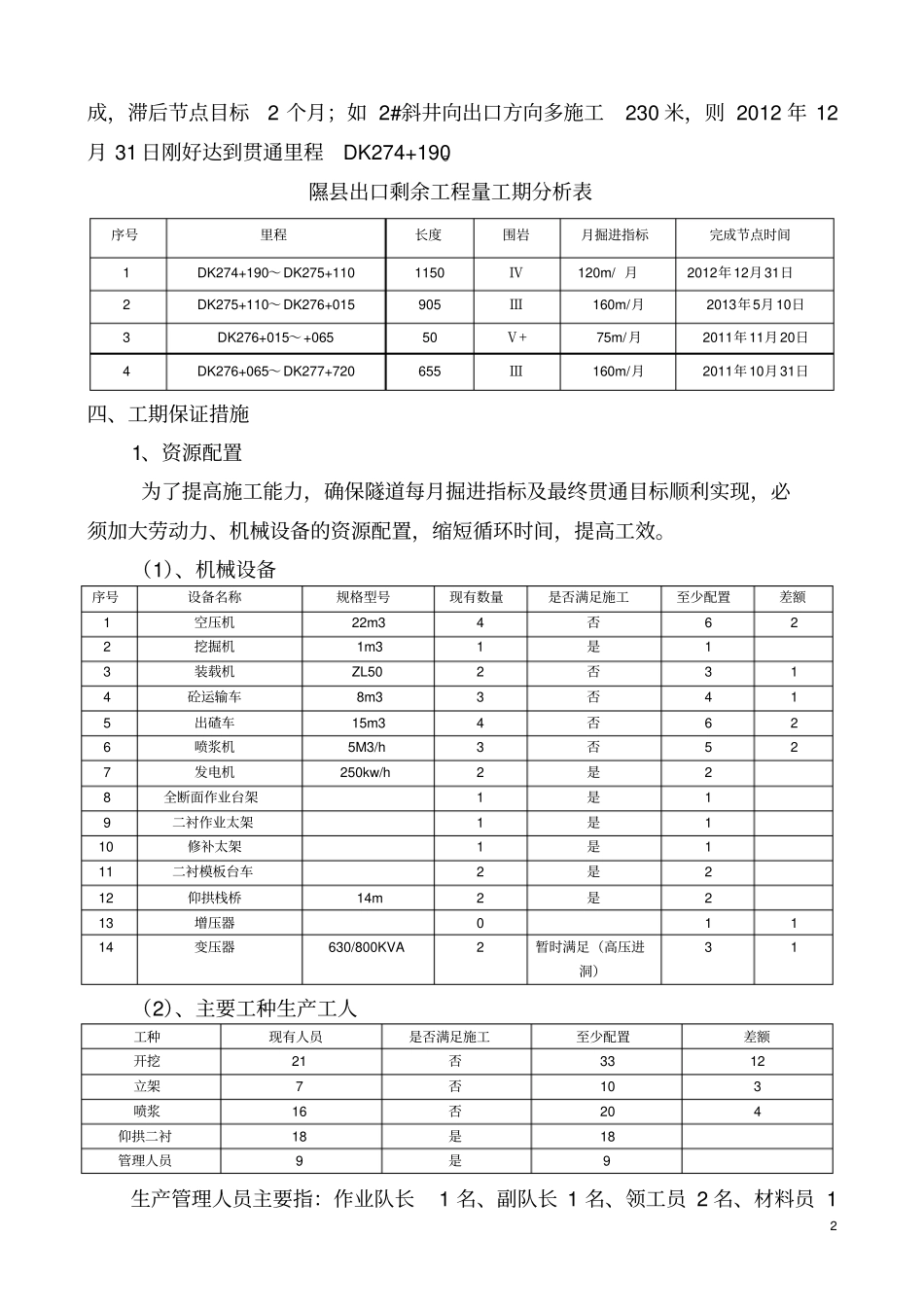

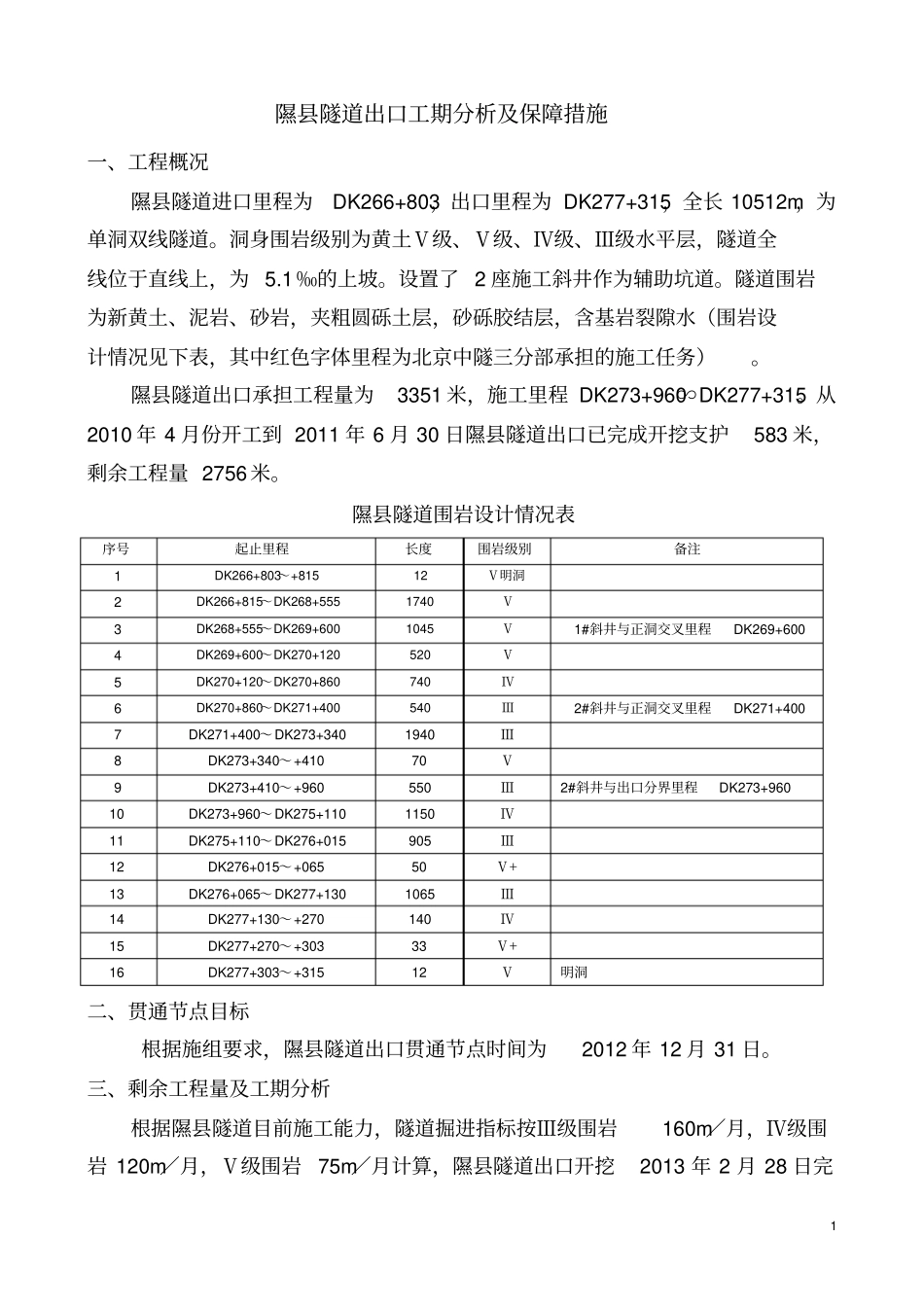

1 隰县隧道出口工期分析及保障措施一、工程概况隰县隧道进口里程为DK266+803,出口里程为 DK277+315,全长 10512m,为单洞双线隧道
洞身围岩级别为黄土Ⅴ级、Ⅴ级、Ⅳ级、Ⅲ级水平层,隧道全线位于直线上,为 5
1 ‰的上坡
设置了 2 座施工斜井作为辅助坑道
隧道围岩为新黄土、泥岩、砂岩,夹粗圆砾土层,砂砾胶结层,含基岩裂隙水(围岩设计情况见下表,其中红色字体里程为北京中隧三分部承担的施工任务)
隰县隧道出口承担工程量为3351 米,施工里程 DK273+960∽DK277+315
从2010 年 4 月份开工到 2011 年 6 月 30 日隰县隧道出口已完成开挖支护583 米,剩余工程量 2756 米
隰县隧道围岩设计情况表序号起止里程长度围岩级别备注1 DK266+803~+815 12 Ⅴ明洞2 DK266+815~DK268+555 1740 Ⅴ3 DK268+555~DK269+600 1045 Ⅴ1#斜井与正洞交叉里程DK269+600 4 DK269+600~DK270+120 520 Ⅴ5 DK270+120~DK270+860 740 Ⅳ6 DK270+860~DK271+400 540 Ⅲ2#斜井与正洞交叉里程DK271+400 7 DK271+400~DK273+340 1940 Ⅲ8 DK273+340~+410 70 Ⅴ9 DK273+410~+960 550 Ⅲ2#斜井与出口分界里程DK273+96010 DK273+960~DK275+110 1150 Ⅳ11 DK275+110~DK276+015 905 Ⅲ12 DK276+015~+065 50 Ⅴ+13 DK276+065~DK277+130 1065 Ⅲ14 DK277+130~+270 140 Ⅳ15 DK277+270~+303 33 Ⅴ+16 DK277+30
