第一章:雨季降水趋势及雨季施工期限1
1 唐山市地区历年汛期趋势(6 ~8月份) 降水期主要集中在 7月中旬至 8 月份,期间一般有数次暴雨, 局部地区可能出现洪涝, 施工时,应与当地气象部门密切联系,注意收听当地天气预报
2今年雨季施工期限按公司历年确定的时间,定为 6 月 1 日至 8月 31 日
第二章:雨季施工工程概况2
1 本工程为唐山市西北片区震后危旧平房改造安置小区二期工程K组团建设工程, 其中地下部分建筑面积为34910 ㎡,地上部分建筑面积为 96109㎡, 地下室二层,地上 K6#27层、K7#9层、K8#24层、K9#24层、K10#24层、K11#28层;从土方开挖即开始进入雨季施工,根据施工进度土方开挖、 地基与基础施工、主体施工、回填土工程也会进入雨季施工
2 雨季施工主要分项工程(1)场地平整(2)施工道路(3)土方开挖及基坑防雨(4)钢筋工程(5)模板工程(6)现浇结构混凝土工程(7)机电工程(8)防水工程(9)回填土工程(10)吊装工程(11)架子工程(12)机电设备(13)临建施工及其他(14)道路、塔基及搅拌台的排水2
3 因雨季施工任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、物资落实上,汛期施工做到有备无患,雨季施工总的原则是“做好排水、挡水、防水工作”,总的要求是,室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后继续施工,暴雨过后不影响施工
第三章:雨季施工措施3
1 场地平整现场施工道路采用C20混凝土进行硬化, 保证道路坚实畅通、 有排水措施
基础、地下管线等施工完后,应及时把肥槽回填平整,清除积土并铺垫碎石,防止雨水泡槽
施工道路边设置300X 300mm的排水沟,内侧抹灰,沟底向市政雨水管网方向设2~3‰的流水坡度

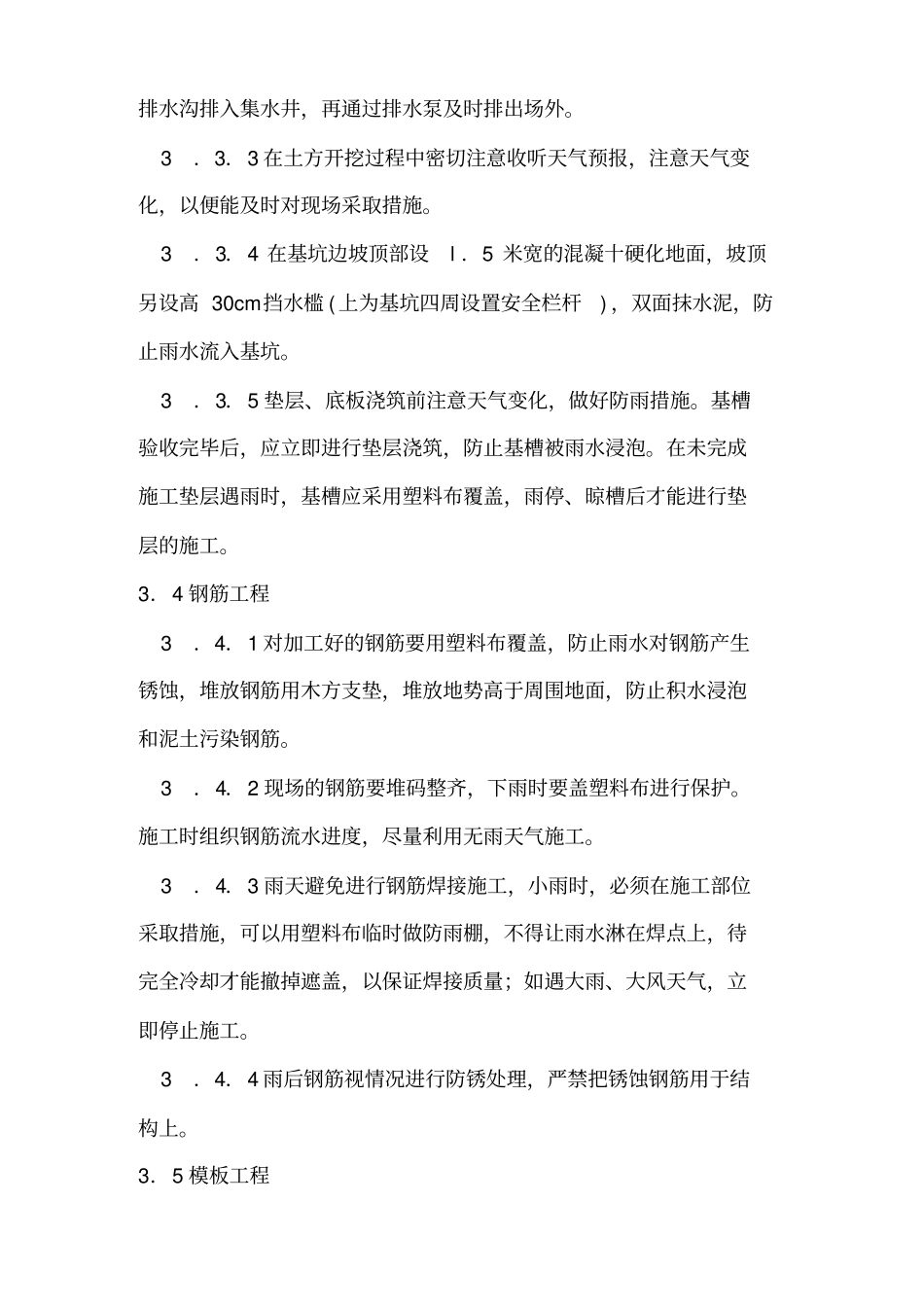

使雨水有组织排入市政雨水管网,防止地
