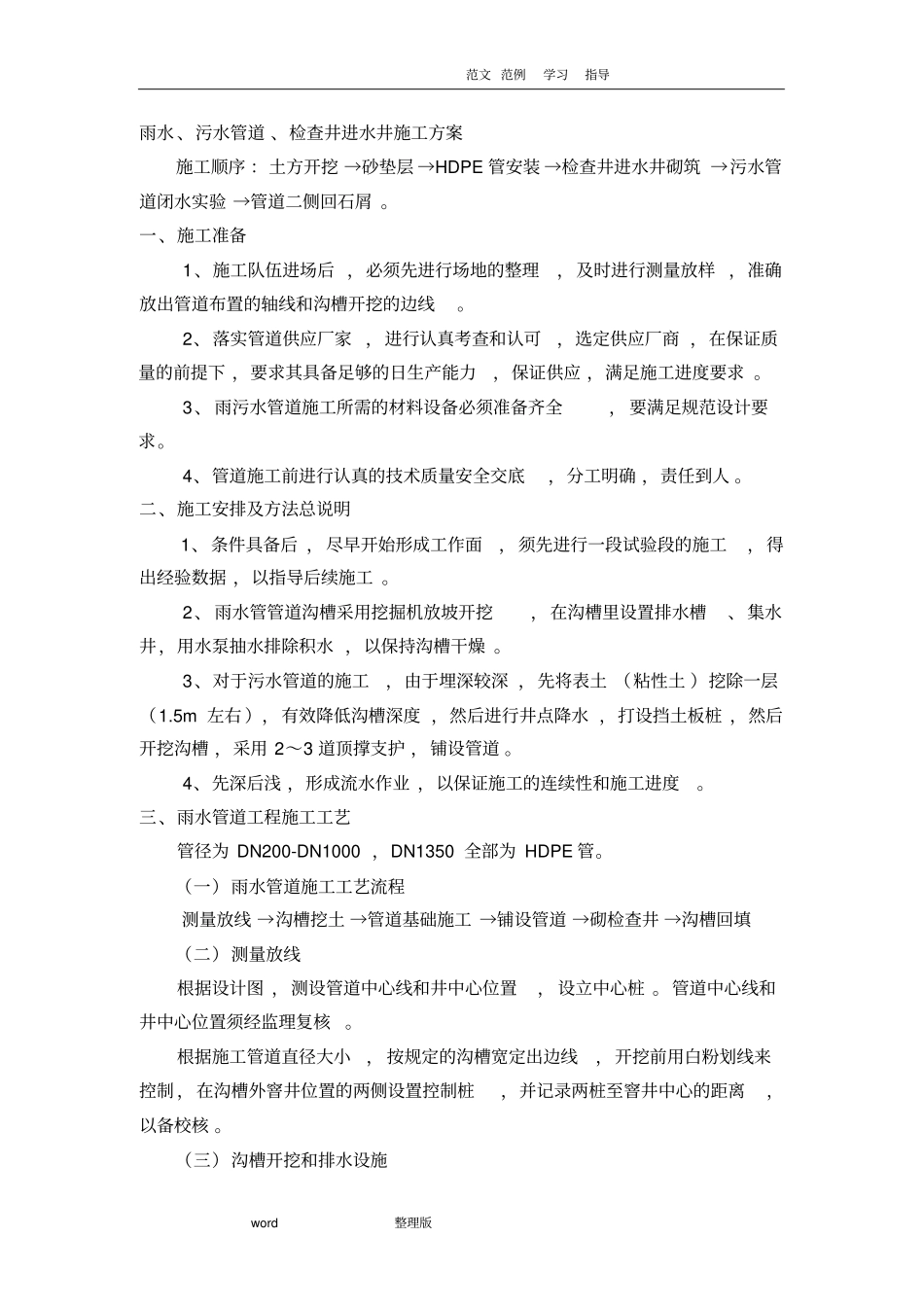

范文 范例学习指导 word整理版雨水 、污水管道 、检查井进水井施工方案施工顺序 :土方开挖 →砂垫层 →HDPE 管安装 →检查井进水井砌筑 →污水管道闭水实验 →管道二侧回石屑
一、施工准备1、施工队伍进场后 ,必须先进行场地的整理,及时进行测量放样 ,准确放出管道布置的轴线和沟槽开挖的边线
2、落实管道供应厂家 ,进行认真考查和认可,选定供应厂商 ,在保证质量的前提下 ,要求其具备足够的日生产能力,保证供应 ,满足施工进度要求
3、 雨污水管道施工所需的材料设备必须准备齐全, 要满足规范设计要求
4、管道施工前进行认真的技术质量安全交底,分工明确 ,责任到人
二、施工安排及方法总说明1、条件具备后 ,尽早开始形成工作面,须先进行一段试验段的施工,得出经验数据 ,以指导后续施工
2、 雨水管管道沟槽采用挖掘机放坡开挖,在沟槽里设置排水槽、集水井,用水泵抽水排除积水 ,以保持沟槽干燥
3、对于污水管道的施工,由于埋深较深 ,先将表土 (粘性土 )挖除一层(1
5m 左右 ),有效降低沟槽深度 ,然后进行井点降水 ,打设挡土板桩 ,然后开挖沟槽 ,采用 2~3 道顶撑支护 ,铺设管道
4、先深后浅 ,形成流水作业 ,以保证施工的连续性和施工进度
三、雨水管道工程施工工艺管径为 DN200-DN1000 ,DN1350 全部为 HDPE 管
(一)雨水管道施工工艺流程测量放线 →沟槽挖土 →管道基础施工 →铺设管道 →砌检查井 →沟槽回填(二)测量放线根据设计图 ,测设管道中心线和井中心位置, 设立中心桩
管道中心线和井中心位置须经监理复核
根据施工管道直径大小, 按规定的沟槽宽定出边线,开挖前用白粉划线来控制 ,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核
(三)沟槽开挖和排水设施范文 范例学习指导 word整理版1、沟槽采用放坡
