预制内嵌外墙施工工艺、构件吊装方式吊装构件吊装时现场工程师需在楼上旁站监督
安全员每日排班巡查,巡查内容为吊点验收、吊钩吊梁悬挂检查(试吊 30s)
构件起吊时,首先由信号工读出构件总重,上报至塔司,复核塔吊吊钩此处吊运重量是否满足实际需求,复核满足要求后,方可进行起吊
起吊后劳务队伍挂钩工人需对构件吊点进行检查,起吊 0
5m 后停滞一段时间,从而保证构件吊装时吊点、吊具、吊索的安全
插图 1 预制内嵌外墙吊装示意图二、构件工艺流程施工准备 f 支撑架搭设 f 工字木标高调整 f 构件起吊 f 构件静停 f 构件落位 f 取出吊具 f 校核调整 f 安装临边防护 f 拼缝处理
三、构件吊装方法及技术措施要求1、准备(1) 根据外墙板吊装顺序图,核查墙板编号;箭头所指方向为正面
(2) 清洁结合面
(3) 复核轴线、构件边线、标高等;根据标记的厚度安装塑料垫块

2、钢筋校核(1)当套筒内有杂物时,应先清理干净;(3)钢筋校核方式如下图所示
插图 2 钢筋校核示意图3、贴泡沫胶条(1)贴水平方向泡沫胶条:在外墙板保温板内侧的地面上贴 15X30mm 单面泡沫胶条,防止注浆时漏浆
(2)贴竖向泡沫胶条:在外墙板拼缝处竖向贴 T 型泡沫胶条,防止浇筑混凝土时竖向缝漏浆
4、外墙板内侧安装定位件(1)定位件必须垂直;定位件应安装在墙板两端 500mm 处(避开剪力墙门洞口),与外墙内侧边线平齐
5、外墙板起吊(1)外墙板起吊前,检查钢丝绳,用吊爪销紧外挂板上吊钉
吊装时在窗洞口还需增设保护用钢索
(2)就位:吊运到安装位置时,先找好竖向位置,再缓缓下降就位;就位前先在外墙板缝处放置一块 20mm 厚的硬塑垫块,控制墙板的拼缝宽度;墙板就位时,以外墙内边线为准,靠着定位件缓缓落下,做到外墙面顺直,墙身垂直,缝隙一致

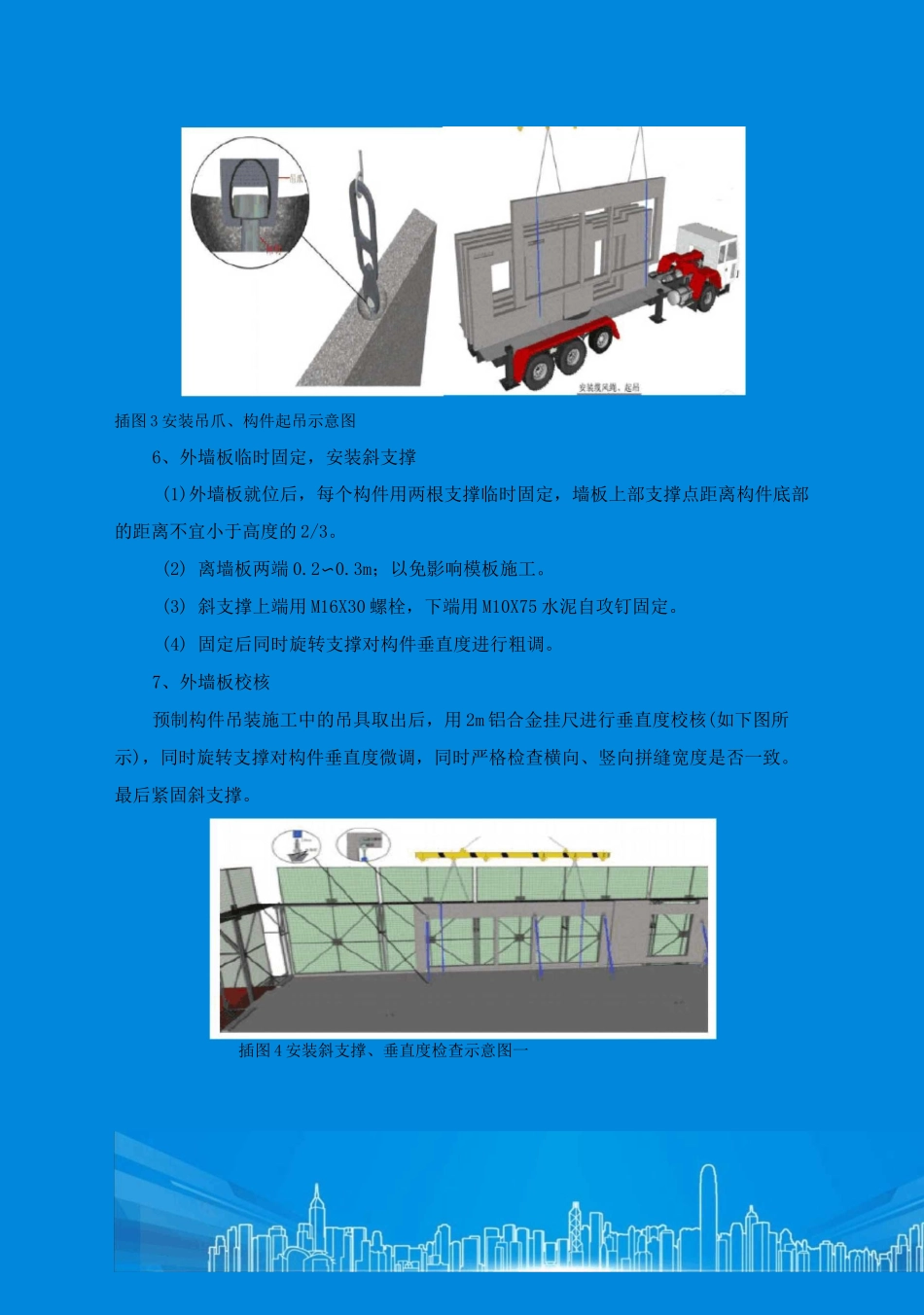

(3)外墙板起吊详见下图
插图 3 安装吊爪、构件起吊示意图6、外墙
