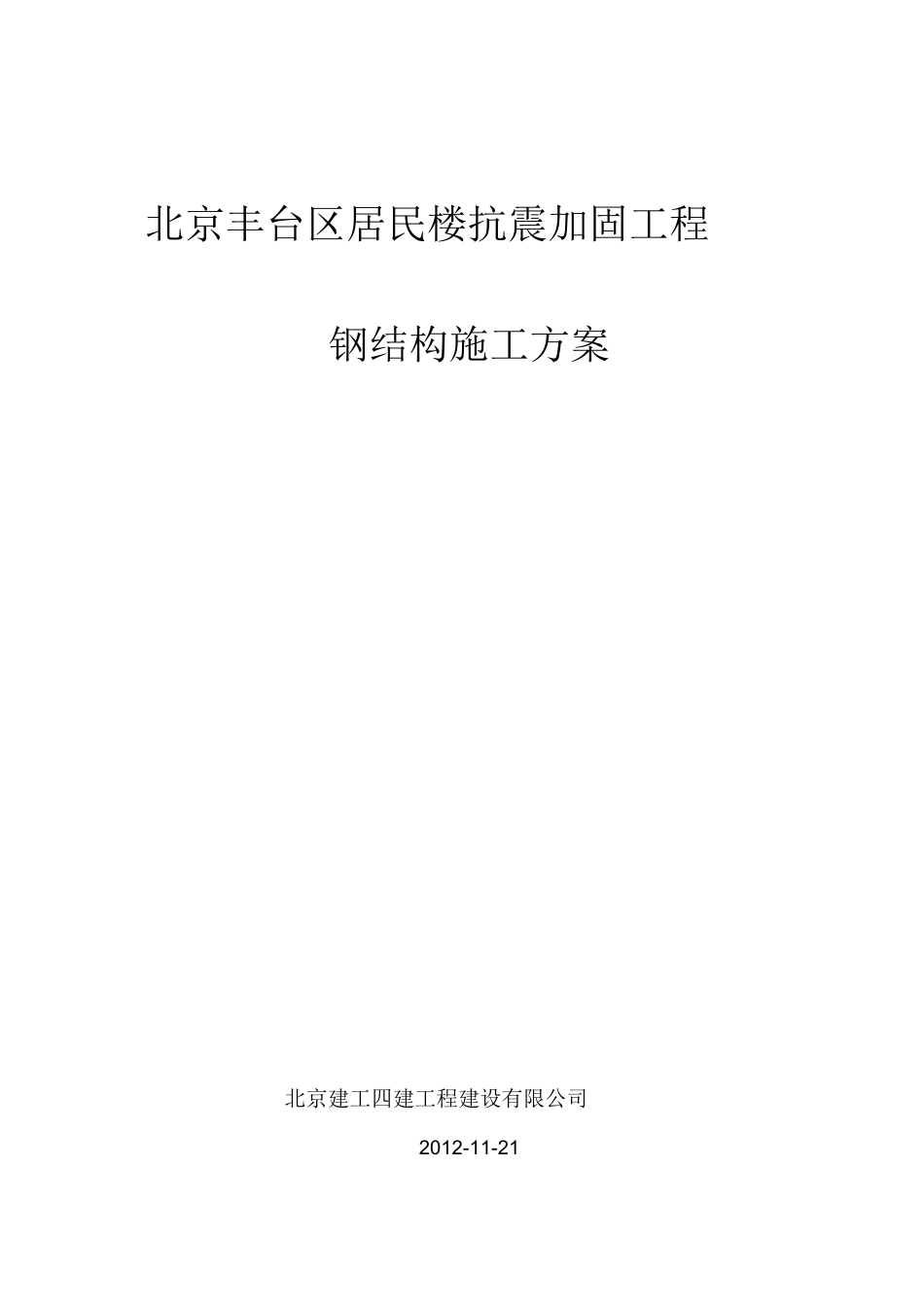

北京丰台区居民楼抗震加固工程钢结构施工方案北京建工四建工程建设有限公司2012-11-21编制依据 2第一章工程概况 3第二章施工部署 4第三章钢结构的制作 8第四章钢结构的安装 10第五章钢结构质量保证措施 12第六章工期及质量保证措施 15第七章安全文明施工 16编制依据本施工组织设计依据以下文件资料编制:(1)北京丰台区居民楼抗震加固设计图纸;(2)国家现行的技术标准、施工及验收规范、工程质量评定标准;(3)本单位执行的 IS09001 质量保证手册及其它质量体系文件;(4)建设部颁发的《建筑工程施工现场管理规定》及其他有关规定(5)施工现场实际情况及已建成类似工程的经验。第一章工程概况1.1 钢结构工程概况1.1.1 本工程为丰台区卢沟桥城北路 1 号楼抗震加固,主体结构地上五层砖混结构,建造年代 1977 年。本工程建筑面积约 2598.34^,于 2012 年进行抗震鉴定确定,本工程不满足抗震要求。本工程钢构件主要由 H 型钢、槽钢等组成,主体钢梁之间用 10.9 级大六角高强度螺栓连接,主材采用 Q235B 钢。构件共计 13t。计划工期从 2012 年 12 月 11 日到 2012 年 12 月 30 日。1.2 施工特点及难点因本工程周边区域狭小,工程构件的进场和堆放难度较大。本工程为五层屋顶加固,周边防护尤为重要。构件吊装难度较大,周围无吊车停放点,吊装是本工程的难点。钢构件的供应必须合理安排,配套供应。钢构件应按照合理的顺序进行生产,并保质保量准确及时的运至现场,以保证安装工作的顺序进行。第二章施工部署2.1 项目组织机构图2.2 管理人员职责(1)项目经理职责:a、贯彻公司质量方针,全面覆行工程承包合同规定的责任。b、负责项目组织机构的建立和人员安排,确定项目人员职责范围。c、全面组织施工,组织实施项目施工组织设计与质量计划,保证质量体系的有效运行。d、负责项目资源的组织,配备和处置。e、批准内部文件和对业主的重要文件。f、组织竣工验收、交付。g、其他事项的处理。(2)项目副经理(技术负责人)职责:a、组织编制并批准项目质量计划。b、组织编制并批准施工组织设计、施工方案和有关作业指导书。c、负责施工技术、质量、进度、安全管理。d、负责规范、标准、设计文件、质量体系文件和技术资料的控制。e、负责项目的技术培训。(3)各专业工程师或施工员职责:a、编制施工分类作业指导书、试验检验方案。b、落实人力、机具、材料等资源配备并组织适应性,符合性的核实。c、认真...
