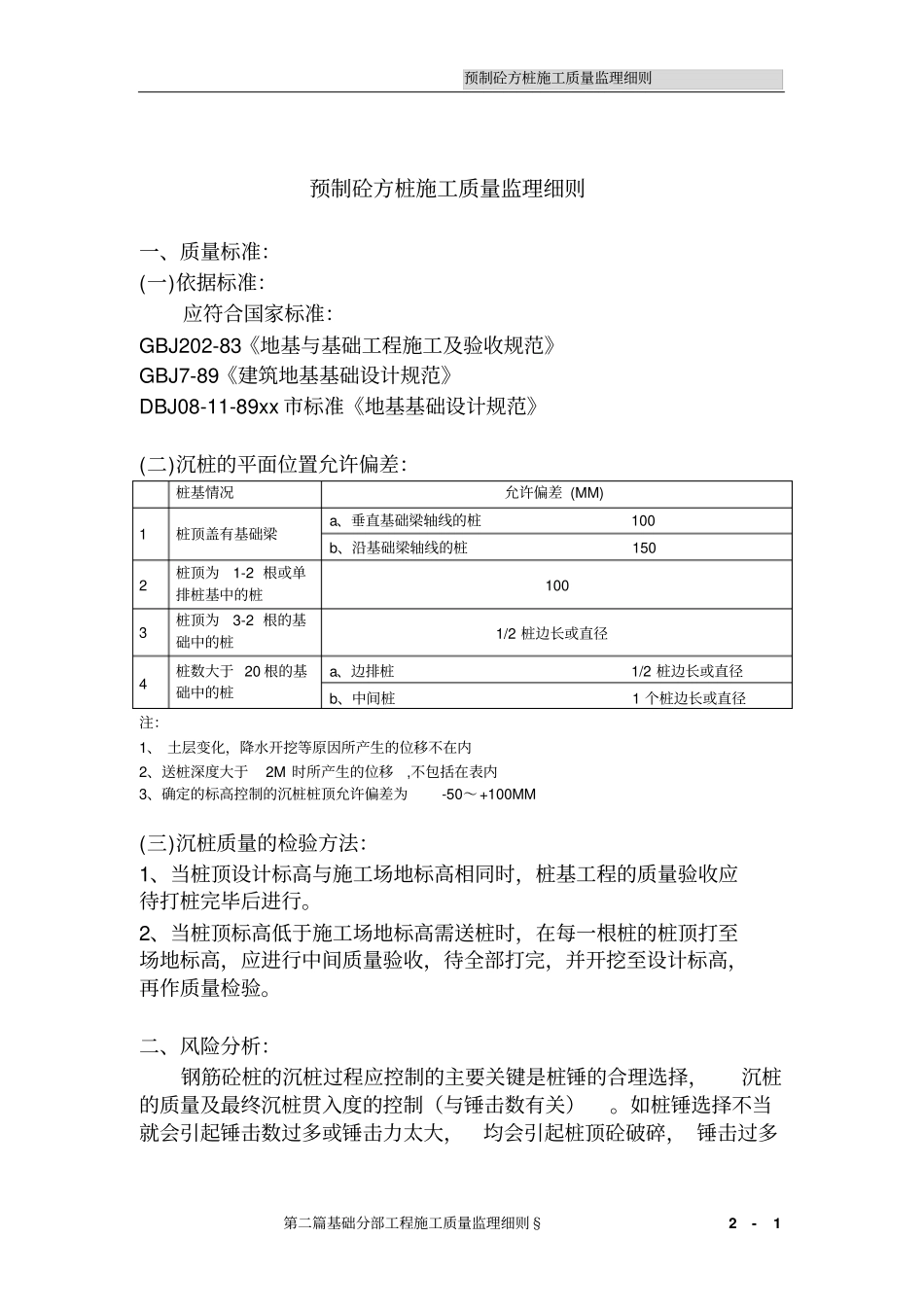

预制砼方桩施工质量监理细则第二篇基础分部工程施工质量监理细则§2 - 1预制砼方桩施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准:GBJ202-83《地基与基础工程施工及验收规范》GBJ7-89《建筑地基基础设计规范》DBJ08-11-89xx 市标准《地基基础设计规范》(二)沉桩的平面位置允许偏差:桩基情况允许偏差 (MM) 1 桩顶盖有基础梁a、垂直基础梁轴线的桩100 b、沿基础梁轴线的桩150 2 桩顶为1-2 根或单排桩基中的桩100 3 桩顶为3-2 根的基础中的桩1/2 桩边长或直径4 桩数大于 20 根的基础中的桩a、边排桩1/2 桩边长或直径b、中间桩1 个桩边长或直径注:1、 土层变化,降水开挖等原因所产生的位移不在内2、送桩深度大于2M 时所产生的位移,不包括在表内3、确定的标高控制的沉桩桩顶允许偏差为-50~+100MM (三)沉桩质量的检验方法:1、当桩顶设计标高与施工场地标高相同时,桩基工程的质量验收应待打桩完毕后进行。2、当桩顶标高低于施工场地标高需送桩时,在每一根桩的桩顶打至场地标高,应进行中间质量验收,待全部打完,并开挖至设计标高,再作质量检验。二、风险分析:钢筋砼桩的沉桩过程应控制的主要关键是桩锤的合理选择,沉桩的质量及最终沉桩贯入度的控制(与锤击数有关)。如桩锤选择不当就会引起锤击数过多或锤击力太大,均会引起桩顶砼破碎, 锤击过多预制砼方桩施工质量监理细则第二篇基础分部工程施工质量监理细则§2 - 2还会使桩身产生的瞬间拉应力超过砼抗拉强度引起桩身横向裂缝,严重的使桩发生断裂,由于接桩质量差,可引起桩位偏差,桩身倾斜,严重者接桩处在沉桩过程中或开挖产生侧向土压力作用下松脱开裂,造成严重事故,如不明确最终沉桩贯入度或停锤条件,盲目沉桩,当贯入度过大可能会引起承载力不足问题,当贯入度过小, 甚至沉不至设计标高而盲目沉桩, 则可能使桩身破碎、 折断,同样使承载力损失,及时按实际情况作出利断,防止因沉桩不当造成质量事故。三、控制点:项目要点1 防止桩顶破碎更换不合适的锤2 .桩身断裂沉桩前对桩身弯曲度检查,桩入土后, 要事先排除土下障碍物,沉桩时保持桩机的垂直度,沉入一半发生严重倾斜的不能硬沉,应分析原因或改为先钻后沉等措施,防止锤击数过大,及时与设计商量,沉桩前的起吊应小心进行防止开裂3 桩顶位移、桩身倾斜要保证接桩的正确位置和质量排除地下障碍物。在饱和软土地区,应采用排水降低孔隙水压力的措施。4 接桩处松脱连接件...
