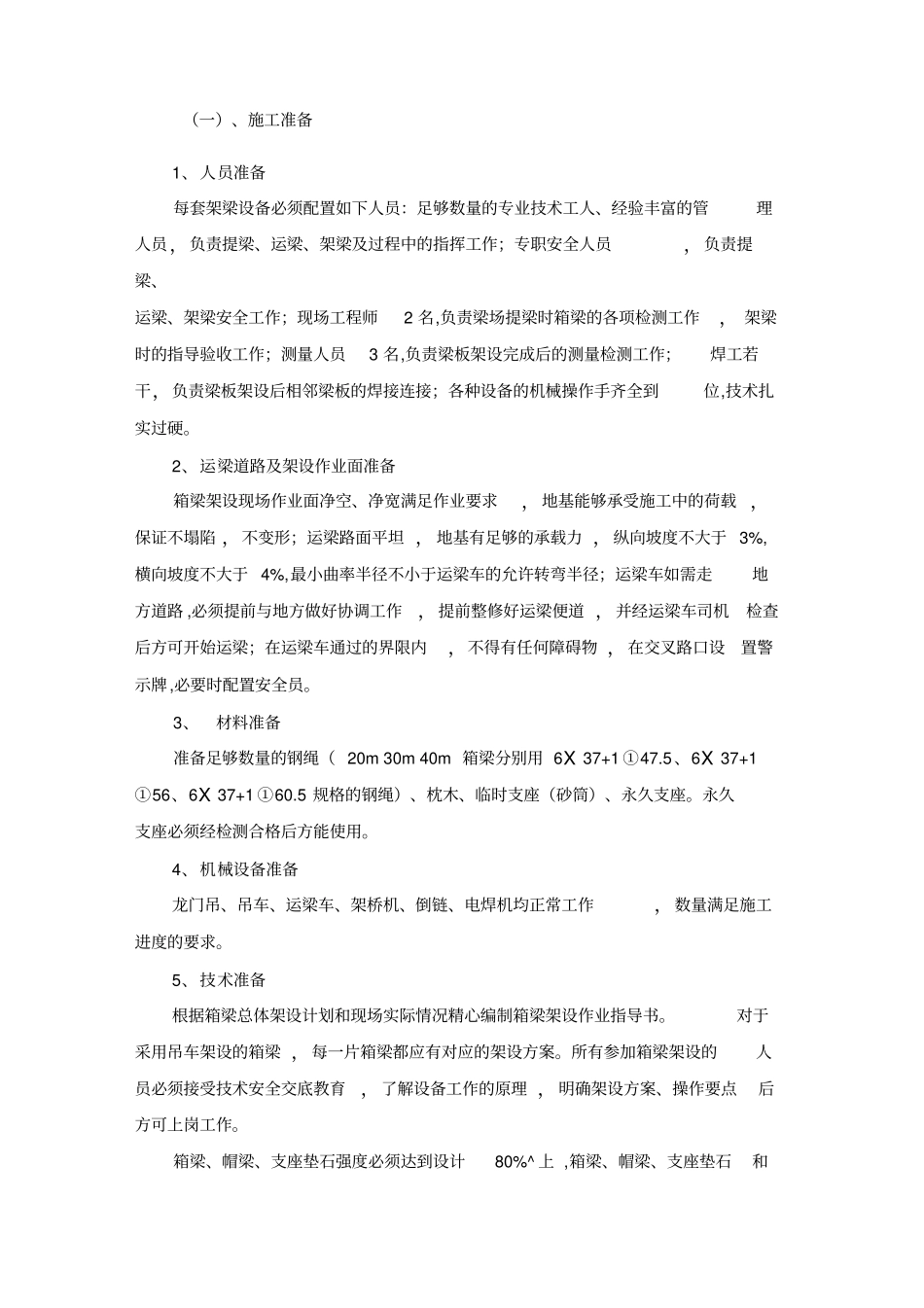

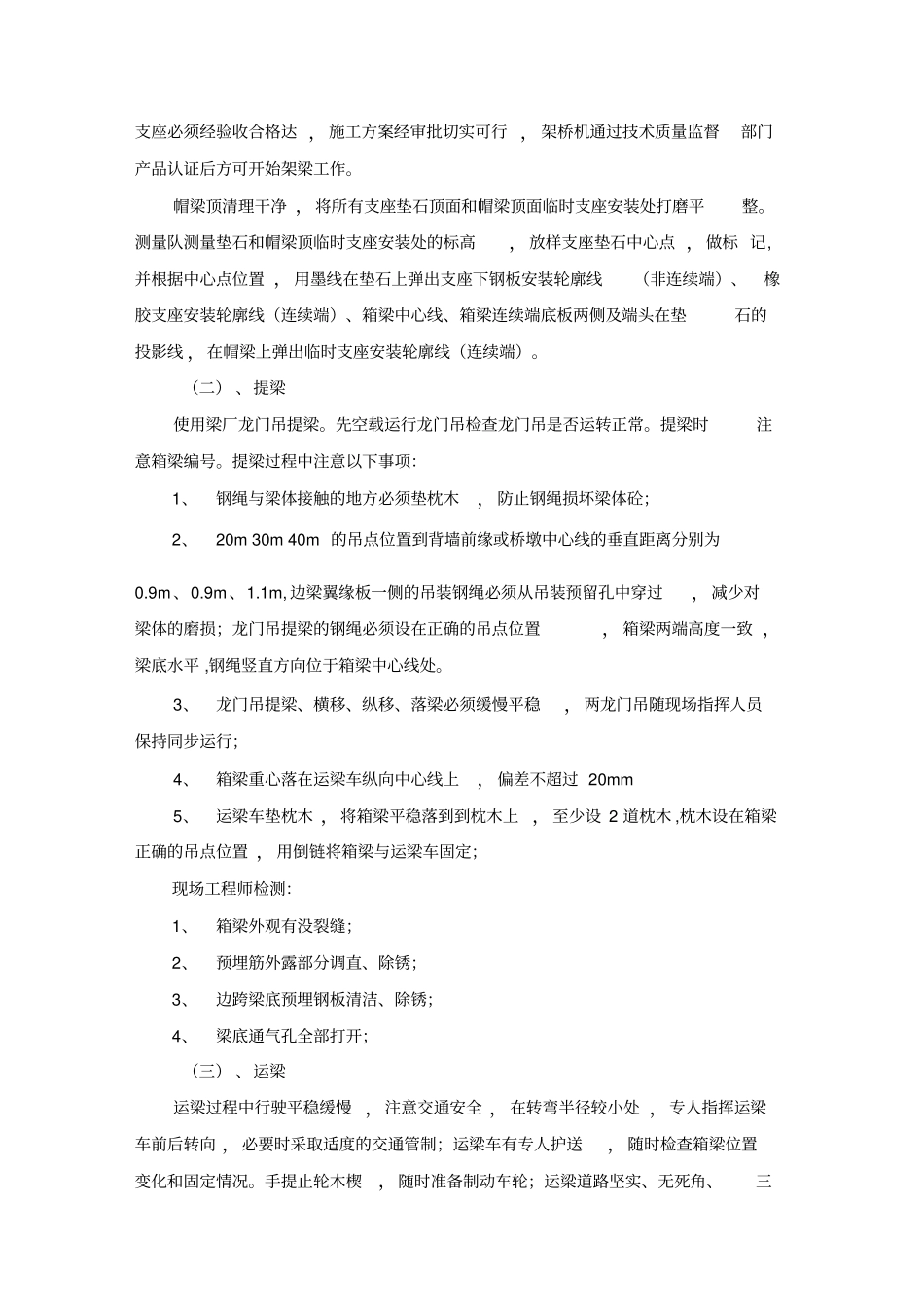

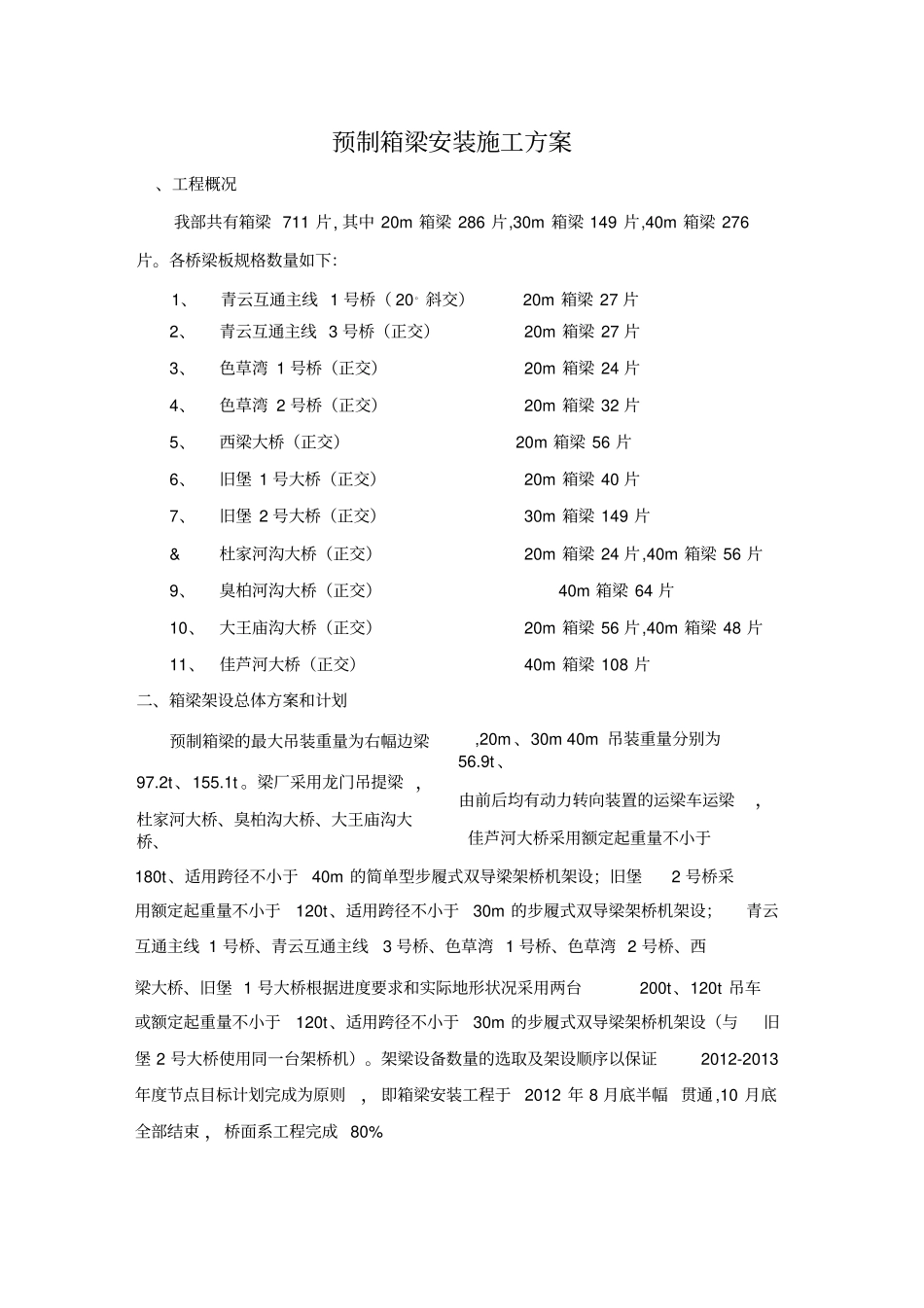

预制箱梁安装施工方案、工程概况我部共有箱梁 711 片, 其中 20m 箱梁 286 片,30m 箱梁 149 片,40m 箱梁 276 片。各桥梁板规格数量如下:1、青云互通主线 1 号桥( 20° 斜交)20m 箱梁 27 片2、青云互通主线 3 号桥(正交)3、色草湾 1 号桥(正交)4、色草湾 2 号桥(正交)5、西梁大桥(正交)6、旧堡 1 号大桥(正交)7、旧堡 2 号大桥(正交)& 杜家河沟大桥(正交)9、臭柏河沟大桥(正交)10、大王庙沟大桥(正交)11、佳芦河大桥(正交)二、箱梁架设总体方案和计划预制箱梁的最大吊装重量为右幅边梁97.2t、155.1t 。梁厂采用龙门吊提梁 ,杜家河大桥、臭柏沟大桥、大王庙沟大桥、20m 箱梁 27 片20m 箱梁 24 片20m 箱梁 32 片20m 箱梁 56 片20m 箱梁 40 片30m 箱梁 149 片20m 箱梁 24 片,40m 箱梁 56 片40m 箱梁 64 片20m 箱梁 56 片,40m 箱梁 48 片40m 箱梁 108 片,20m 、30m 40m 吊装重量分别为56.9t 、由前后均有动力转向装置的运梁车运梁,佳芦河大桥采用额定起重量不小于180t、适用跨径不小于40m 的简单型步履式双导梁架桥机架设;旧堡2 号桥采用额定起重量不小于120t、适用跨径不小于30m 的步履式双导梁架桥机架设;青云互通主线 1 号桥、青云互通主线3 号桥、色草湾 1 号桥、色草湾 2 号桥、西梁大桥、旧堡 1 号大桥根据进度要求和实际地形状况采用两台200t、120t 吊车或额定起重量不小于120t、适用跨径不小于30m 的步履式双导梁架桥机架设(与旧堡 2 号大桥使用同一台架桥机)。架梁设备数量的选取及架设顺序以保证2012-2013年度节点目标计划完成为原则,即箱梁安装工程于2012 年 8 月底半幅 贯通,10 月底全部结束 ,桥面系工程完成 80%(一)、施工准备1、人员准备每套架梁设备必须配置如下人员:足够数量的专业技术工人、经验丰富的管理人员,负责提梁、运梁、架梁及过程中的指挥工作;专职安全人员,负责提梁、运梁、架梁安全工作;现场工程师2 名,负责梁场提梁时箱梁的各项检测工作, 架梁时的指导验收工作;测量人员3 名,负责梁板架设完成后的测量检测工作;焊工若干,负责梁板架设后相邻梁板的焊接连接;各种设备的机械操作手齐全到位,技术扎实过硬。2、运梁道路及架设作业面准备箱梁架设现场作业面净空、净宽满足作业要求,地基能够承受施工中的荷载 ,保证不塌陷 ,不变形;运梁路面平坦 ,地基有足够的承载力 ,...
