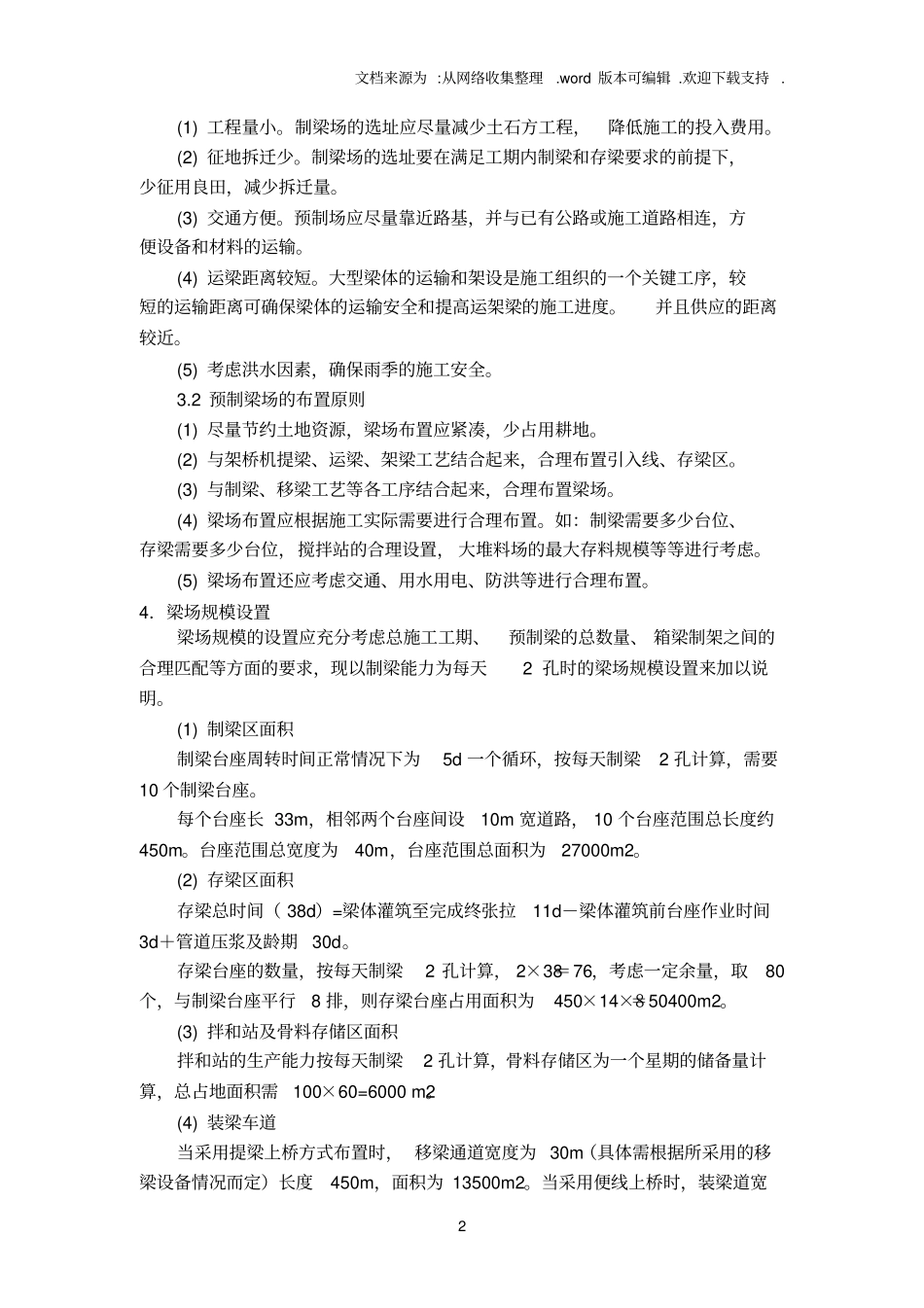

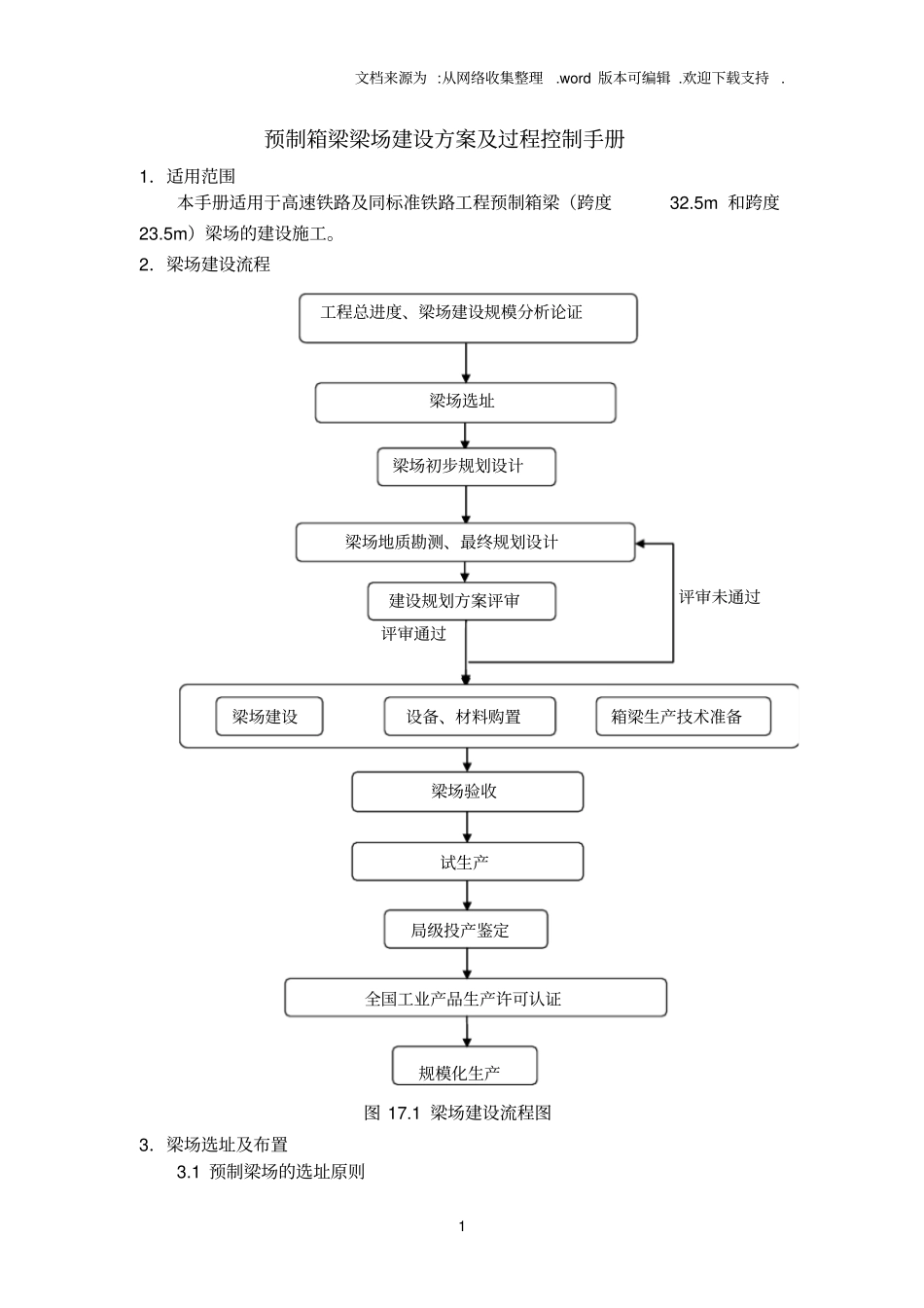

文档来源为 :从网络收集整理.word 版本可编辑 .欢迎下载支持 . 1 预制箱梁梁场建设方案及过程控制手册1.适用范围本手册适用于高速铁路及同标准铁路工程预制箱梁(跨度32.5m 和跨度23.5m)梁场的建设施工。2.梁场建设流程评审未通过评审通过工程总进度、梁场建设规模分析论证梁场初步规划设计梁场地质勘测、最终规划设计建设规划方案评审梁场选址梁场验收箱梁生产技术准备设备、材料购置梁场建设试生产局级投产鉴定全国工业产品生产许可认证规模化生产图 17.1 梁场建设流程图3.梁场选址及布置3.1 预制梁场的选址原则文档来源为 :从网络收集整理.word 版本可编辑 .欢迎下载支持 . 2 (1) 工程量小。制梁场的选址应尽量减少土石方工程,降低施工的投入费用。(2) 征地拆迁少。制梁场的选址要在满足工期内制梁和存梁要求的前提下,少征用良田,减少拆迁量。(3) 交通方便。预制场应尽量靠近路基,并与已有公路或施工道路相连,方便设备和材料的运输。(4) 运梁距离较短。大型梁体的运输和架设是施工组织的一个关键工序,较短的运输距离可确保梁体的运输安全和提高运架梁的施工进度。并且供应的距离较近。(5) 考虑洪水因素,确保雨季的施工安全。3.2 预制梁场的布置原则(1) 尽量节约土地资源,梁场布置应紧凑,少占用耕地。(2) 与架桥机提梁、运梁、架梁工艺结合起来,合理布置引入线、存梁区。(3) 与制梁、移梁工艺等各工序结合起来,合理布置梁场。(4) 梁场布置应根据施工实际需要进行合理布置。如:制梁需要多少台位、存梁需要多少台位,搅拌站的合理设置, 大堆料场的最大存料规模等等进行考虑。(5) 梁场布置还应考虑交通、用水用电、防洪等进行合理布置。4.梁场规模设置梁场规模的设置应充分考虑总施工工期、预制梁的总数量、 箱梁制架之间的合理匹配等方面的要求,现以制梁能力为每天2 孔时的梁场规模设置来加以说明。(1) 制梁区面积制梁台座周转时间正常情况下为5d 一个循环,按每天制梁2 孔计算,需要10 个制梁台座。每个台座长 33m,相邻两个台座间设10m 宽道路, 10 个台座范围总长度约450m。台座范围总宽度为40m,台座范围总面积为27000m2。(2) 存梁区面积存梁总时间( 38d)=梁体灌筑至完成终张拉11d-梁体灌筑前台座作业时间3d+管道压浆及龄期30d。存梁台座的数量,按每天制梁2 孔计算, 2×38=76,考虑一定余量,取80个,与制梁台座平行8 排,则存梁台座占用面积为450×14×8=50400m2。(3)...
