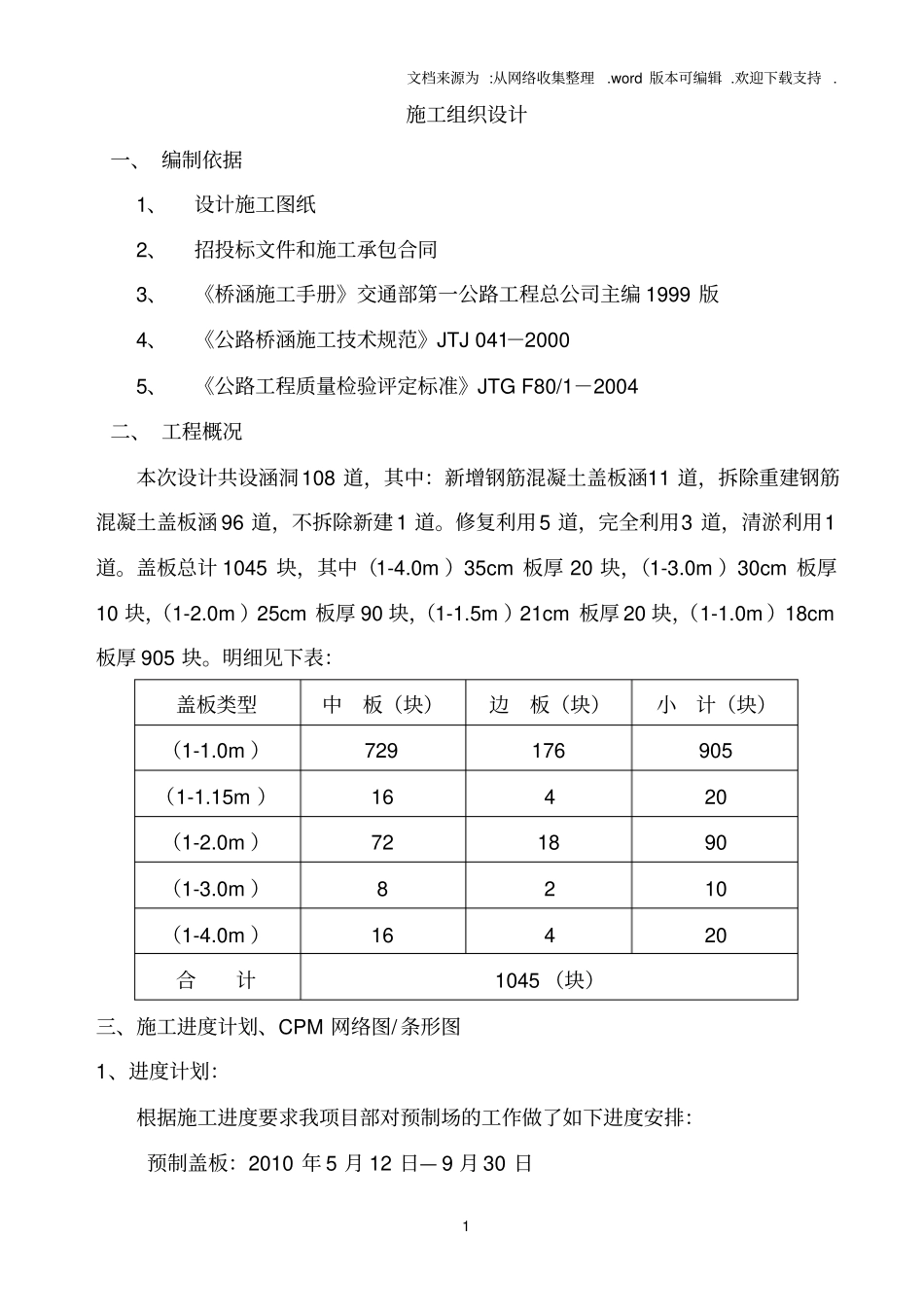

文档来源为 :从网络收集整理.word 版本可编辑 .欢迎下载支持 . 1 施工组织设计一、 编制依据1、设计施工图纸2、招投标文件和施工承包合同3、《桥涵施工手册》交通部第一公路工程总公司主编 1999 版4、《公路桥涵施工技术规范》JTJ 041-2000 5、《公路工程质量检验评定标准》JTG F80/1-2004 二、 工程概况本次设计共设涵洞108 道,其中:新增钢筋混凝土盖板涵11 道,拆除重建钢筋混凝土盖板涵 96 道,不拆除新建1 道。修复利用5 道,完全利用3 道,清淤利用1道。盖板总计 1045 块,其中(1-4.0m )35cm 板厚 20 块,(1-3.0m )30cm 板厚10 块,(1-2.0m )25cm 板厚 90 块,(1-1.5m )21cm 板厚 20 块,(1-1.0m )18cm板厚 905 块。明细见下表:盖板类型中板(块)边板(块)小计(块)(1-1.0m )729 176 905 (1-1.15m )16 4 20 (1-2.0m )72 18 90 (1-3.0m )8 2 10 (1-4.0m )16 4 20 合计1045 (块)三、施工进度计划、CPM 网络图/ 条形图1、进度计划:根据施工进度要求我项目部对预制场的工作做了如下进度安排:预制盖板:2010 年 5 月 12 日— 9 月 30 日文档来源为 :从网络收集整理.word 版本可编辑 .欢迎下载支持 . 2 2、施工进度条形图盖板制作施工计划横道图时间项目2010 年 5月2010 年 6月2010 年 7月2010 年 8月2010 年 9月10 20 31 10 20 30 10 20 31 10 20 31 10 20 30 1-1.0m盖板1-1.5m盖板1-2.0m盖板1-3.0m盖板1-4.0m盖板四、详细施工方法、顺序、时间1、浇筑底模在预先整平压实过的平坦场地上挂线放样,铺筑 20cm 厚 15#混凝土,混凝土表面用平板振捣器振捣,使混凝土达到密实。在浇筑好的地坪上,根据预制盖板的大小分成相应大小条块。用水准仪测量 6 点。用 15 #砂浆抹面,使同一条块成一水平面。其它小构件底模,按照面积分组,每组范围用水准仪测量,使其底模表面水平。底模平整度控制在 2mm 以下。文档来源为 :从网络收集整理.word 版本可编辑 .欢迎下载支持 . 3 2、侧模加工及安装a、加工盖板侧模用钢模板加工而成,钢模板由国家标准模切割分离,然后根据需要拼装而成。接缝用电弧焊焊接,然后用磨光砂轮打磨,使其接缝平整。为了保证钢模板在浇筑过程中不发生变形,采用钢管作为其竖木和横条,端头用螺杆拉紧,中间每150cm 用拉杆拉紧。小构件侧模采用 5mm 钢板加工,相互之间切割...
