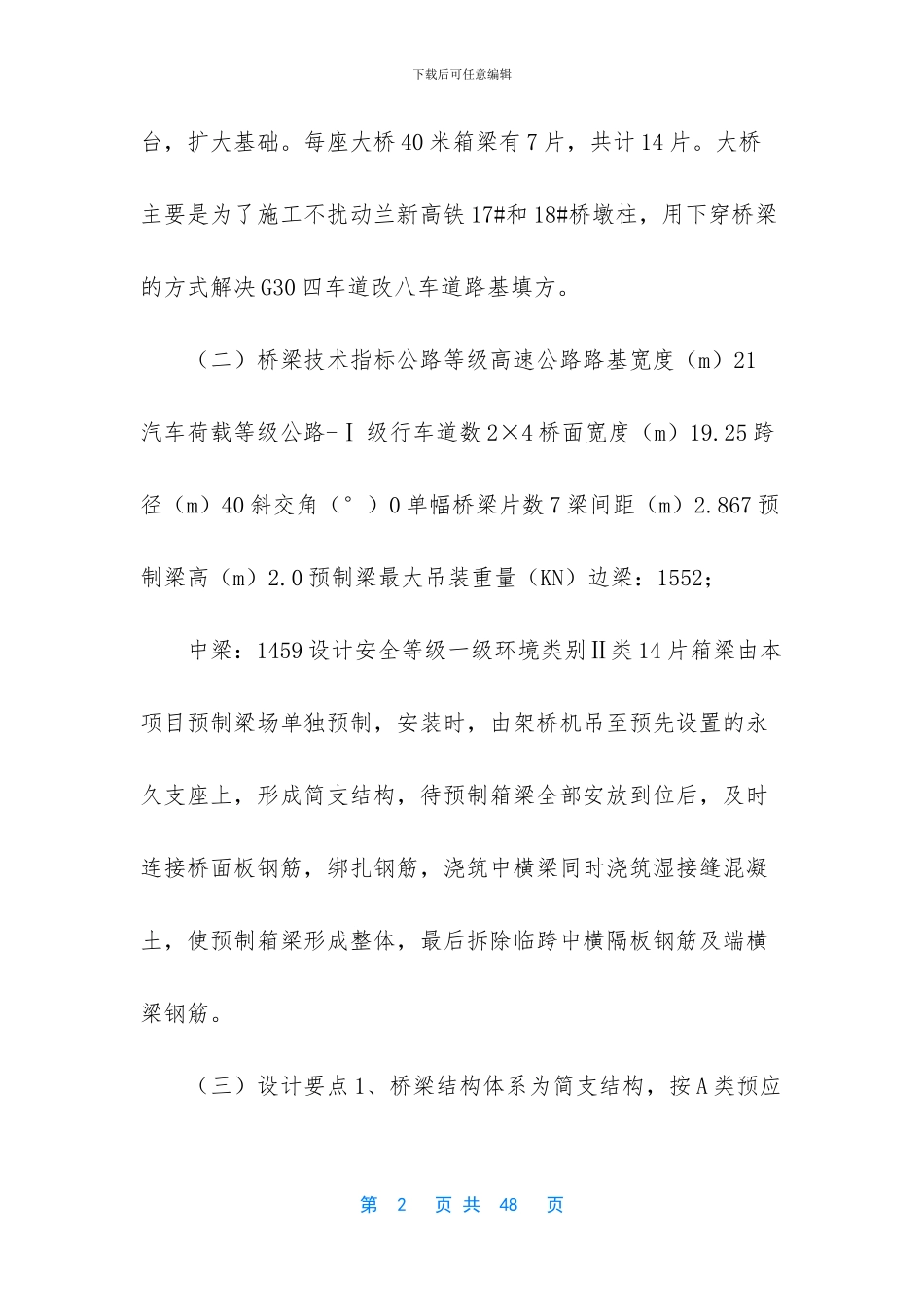

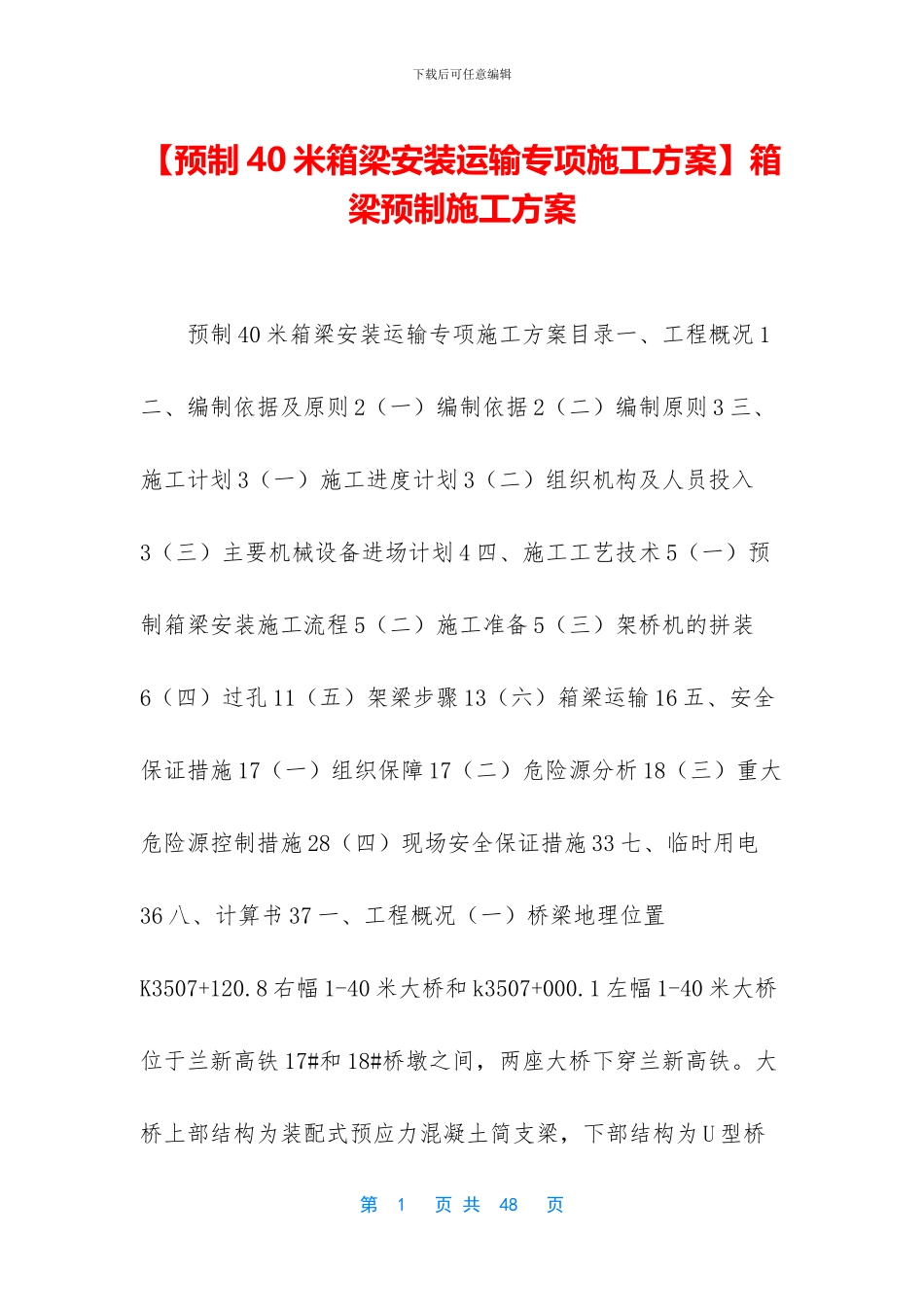

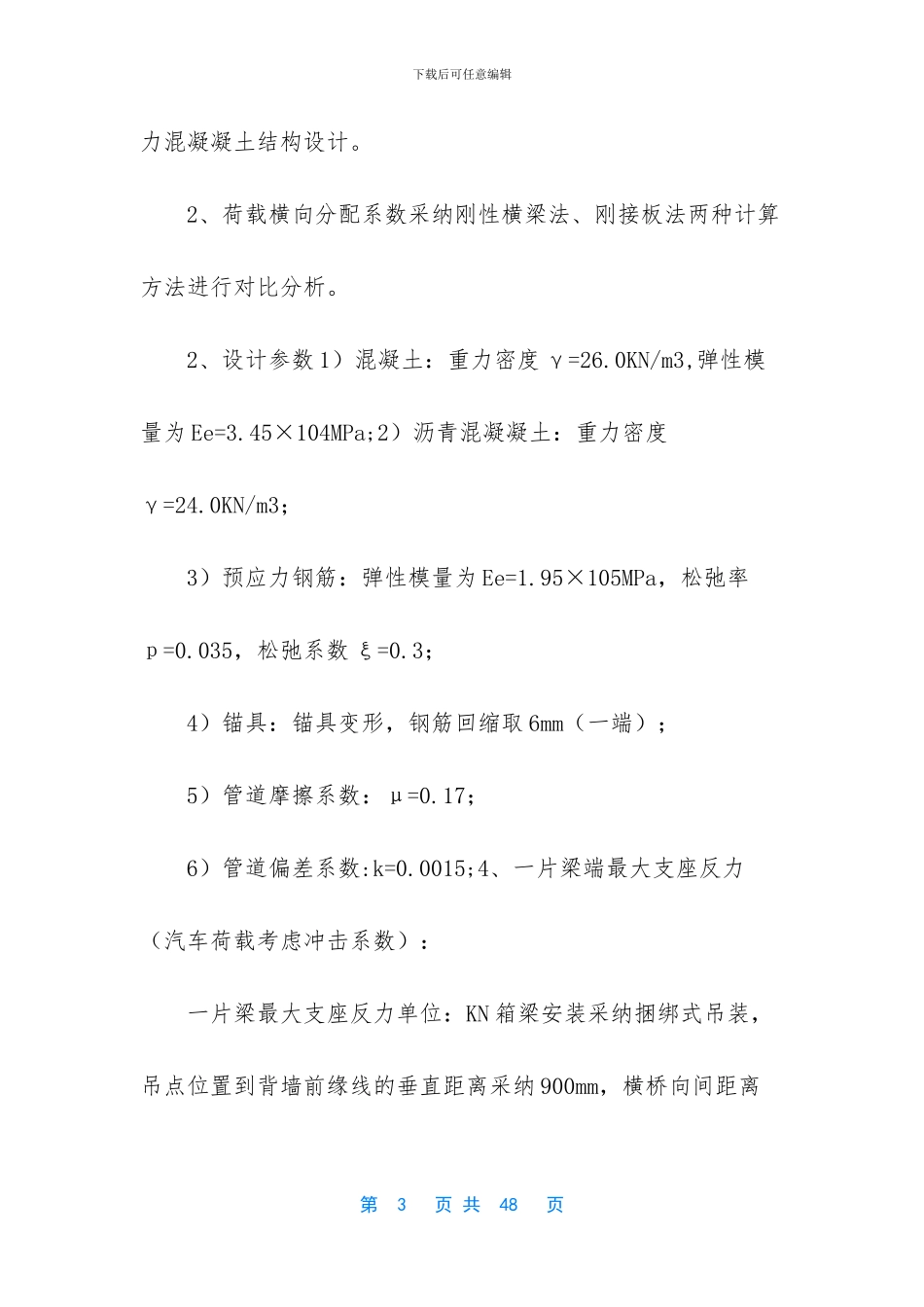

下载后可任意编辑【预制 40 米箱梁安装运输专项施工方案】箱梁预制施工方案 预制 40 米箱梁安装运输专项施工方案目录一、工程概况 1二、编制依据及原则 2(一)编制依据 2(二)编制原则 3 三、施工计划 3(一)施工进度计划 3(二)组织机构及人员投入3(三)主要机械设备进场计划 4 四、施工工艺技术 5(一)预制箱梁安装施工流程 5(二)施工准备 5(三)架桥机的拼装6(四)过孔 11(五)架梁步骤 13(六)箱梁运输 16 五、安全保证措施 17(一)组织保障 17(二)危险源分析 18(三)重大危险源控制措施 28(四)现场安全保证措施 33 七、临时用电36 八、计算书 37 一、工程概况(一)桥梁地理位置K3507+120
8 右幅 1-40 米大桥和 k3507+000
1 左幅 1-40 米大桥位于兰新高铁 17#和 18#桥墩之间,两座大桥下穿兰新高铁
大桥上部结构为装配式预应力混凝土简支梁,下部结构为 U 型桥第 1 页 共 48 页下载后可任意编辑台,扩大基础
每座大桥 40 米箱梁有 7 片,共计 14 片
大桥主要是为了施工不扰动兰新高铁 17#和 18#桥墩柱,用下穿桥梁的方式解决 G30 四车道改八车道路基填方
(二)桥梁技术指标公路等级高速公路路基宽度(m)21汽车荷载等级公路-Ⅰ 级行车道数 2×4 桥面宽度(m)19
25 跨径(m)40 斜交角(°)0 单幅桥梁片数 7 梁间距(m)2
867 预制梁高(m)2
0 预制梁最大吊装重量(KN)边梁:1552; 中梁:1459 设计安全等级一级环境类别Ⅱ类 14 片箱梁由本项目预制梁场单独预制,安装时,由架桥机吊至预先设置的永久支座上,形成简支结构,待预制箱梁全部安放到位后,及时连接桥面板钢筋,绑扎钢筋,浇筑中横梁同时浇筑湿接缝混凝土,使预制箱梁形成整体,最后拆除临跨中横隔板钢筋及端横
