延期报告办公楼

延期报告办公楼_第1页
1/1

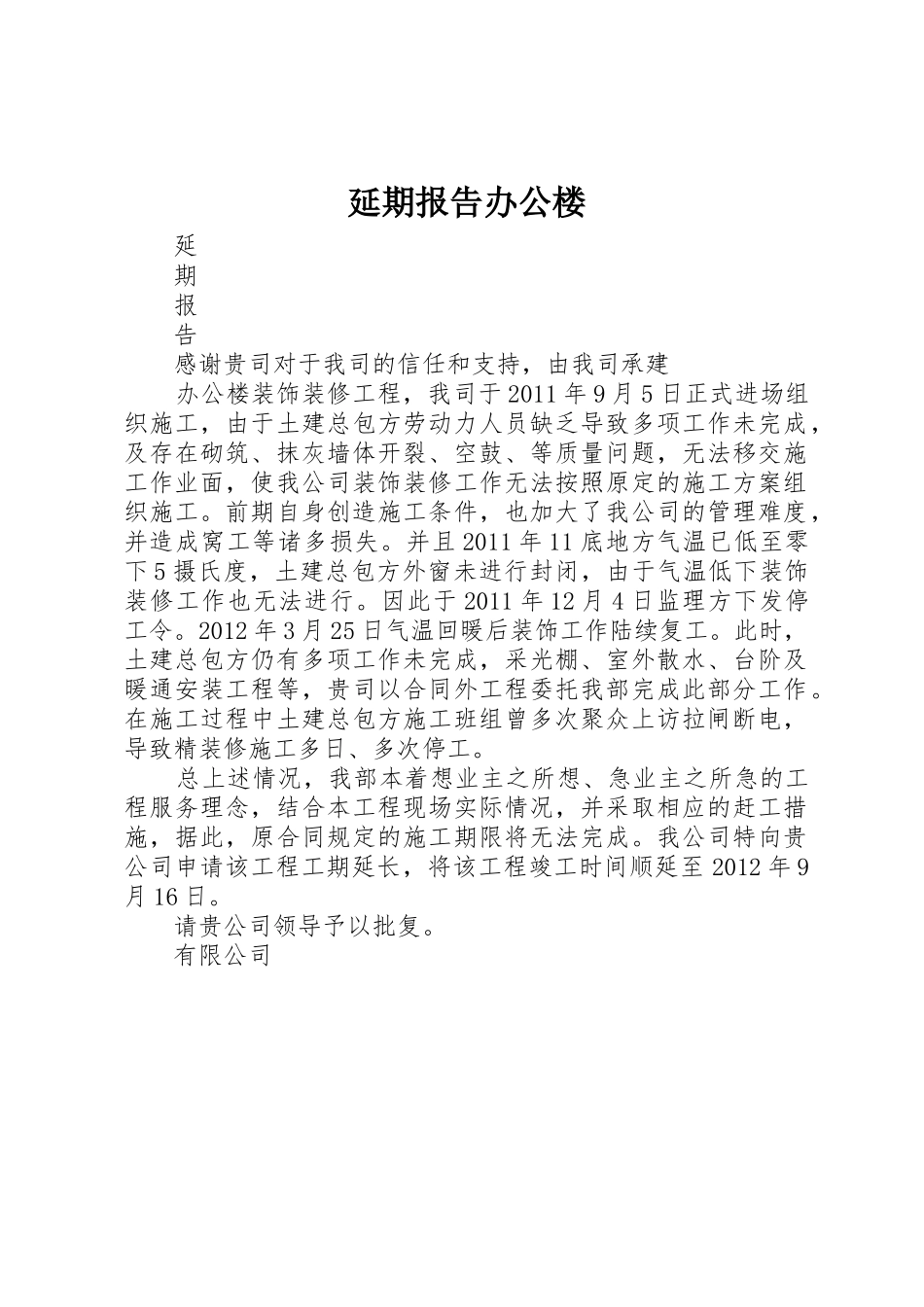

延期报告办公楼 延 期 报 告 感谢贵司对于我司的信任和支持,由我司承建 办公楼装饰装修工程,我司于 2011 年 9 月 5 日正式进场组织施工,由于土建总包方劳动力人员缺乏导致多项工作未完成,及存在砌筑、抹灰墙体开裂、空鼓、等质量问题,无法移交施工作业面,使我公司装饰装修工作无法按照原定的施工方案组织施工。前期自身创造施工条件,也加大了我公司的管理难度,并造成窝工等诸多损失。并且 2011 年 11 底地方气温已低至零下 5 摄氏度,土建总包方外窗未进行封闭,由于气温低下装饰装修工作也无法进行。因此于 2011 年 12 月 4 日监理方下发停工令。2012 年 3 月 25 日气温回暖后装饰工作陆续复工。此时,土建总包方仍有多项工作未完成,采光棚、室外散水、台阶及暖通安装工程等,贵司以合同外工程委托我部完成此部分工作。在施工过程中土建总包方施工班组曾多次聚众上访拉闸断电,导致精装修施工多日、多次停工。 总上述情况,我部本着想业主之所想、急业主之所急的工程服务理念,结合本工程现场实际情况,并采取相应的赶工措施,据此,原合同规定的施工期限将无法完成。我公司特向贵公司申请该工程工期延长,将该工程竣工时间顺延至 2012 年 9月 16 日。 请贵公司领导予以批复。 有限公司
