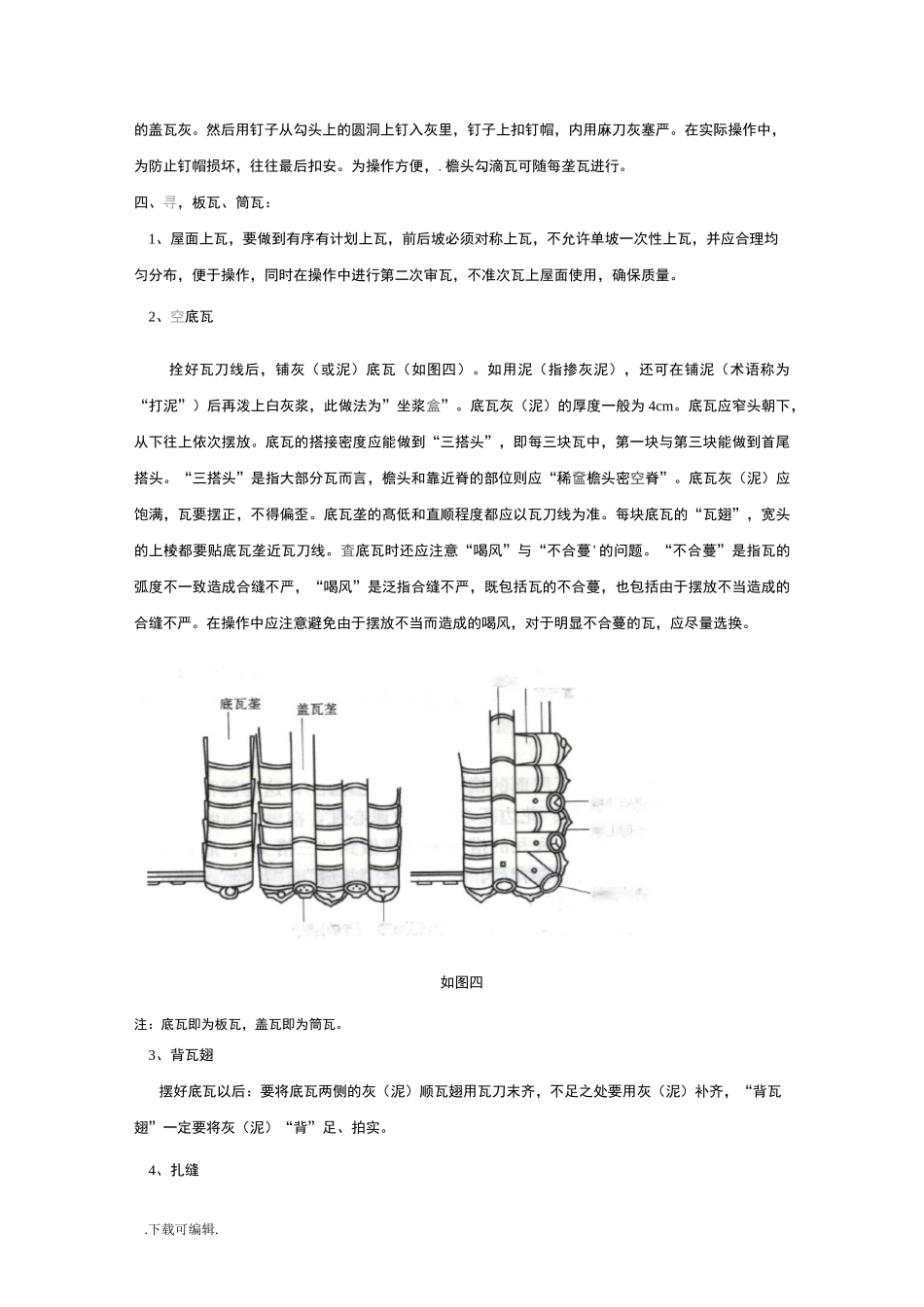

古建筑琉璃瓦坡屋面施工工法一、施工准备1
材料准备1)采用的瓦材各瓦件样式按设计要求
瓦件应逐一检查,对外光应无明显曲扭、变形、无粘疤、掉釉、颜色有太大差异等缺陷应不允许使用
2)其它材料见表水泥:P
5 砂:中砂建筑颜料:建筑勾缝相配水泥混合砂浆铜丝:18#2
基层验收1)组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理
2)对 30°以上坡屋面采用预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求
3、安排专人对瓦件进行挑选
1)采取手敲、听声,尺量、分类堆放等手段对琉璃瓦色泽进行选择和外行尺寸分类
对于不合格的一律剔除
同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调
2)提前四小时将瓦用清水浸泡,贴前取出凉干,瓦面无水渍方可使用
二、瓦垄定位1、平面定位分中、号垄、排瓦当(以歇山屋顶为例)(1)歇山前后坡分中号垄1)在屋脊部位找出屋顶正中点,此点即为坐中底瓦的中点
2)两端从博缝外皮往里返,找出两个瓦口的位置和第二块瓦口的中点,这个中点就是边垄底瓦中
3)将上述三个中点号在脊部灰背上
4)将这三个中点平移到檐头连檐上并钉好五个瓦口

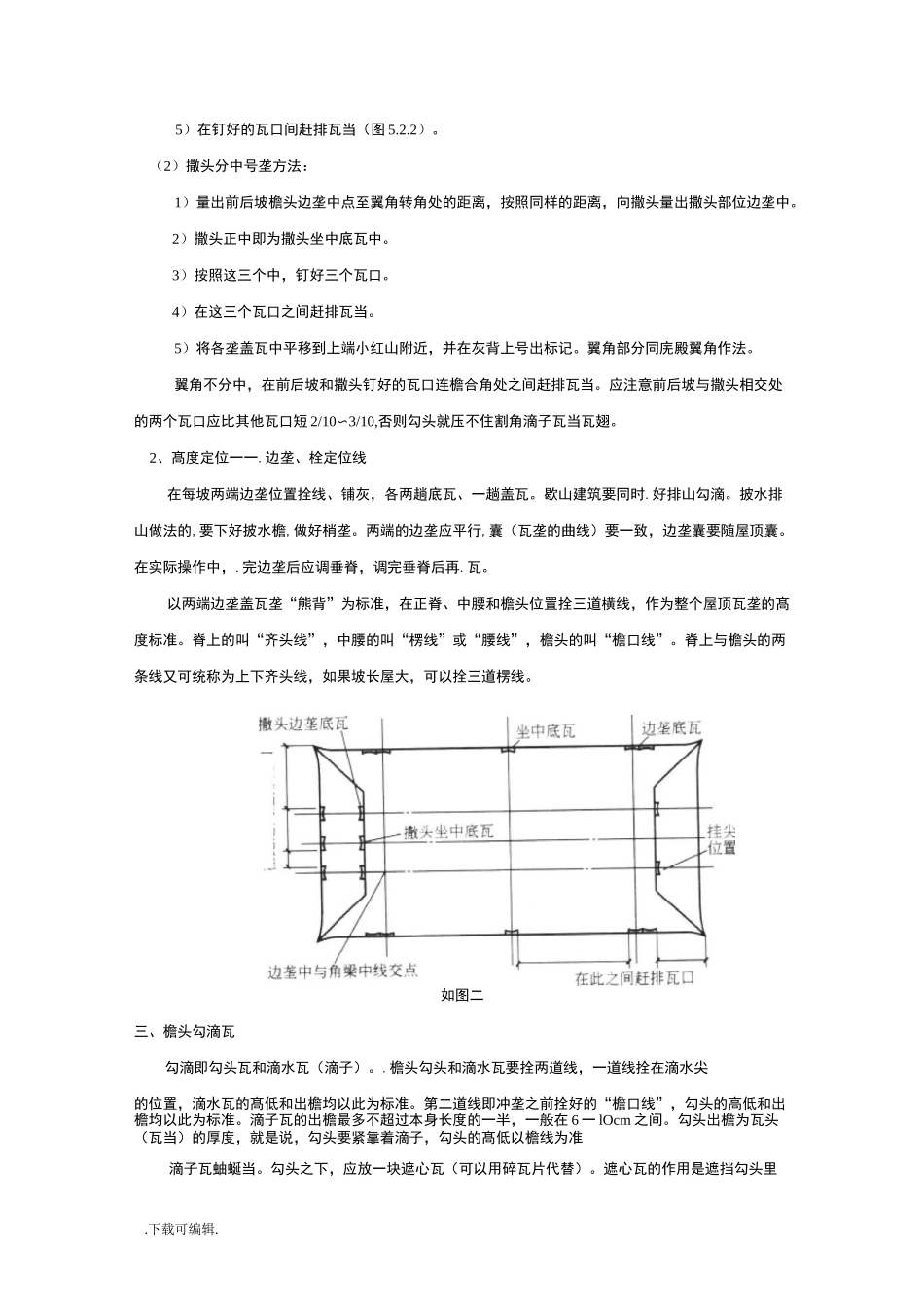

口直岸盂巨N5)在钉好的瓦口间赶排瓦当(图 5
(2)撒头分中号垄方法:1)量出前后坡檐头边垄中点至翼角转角处的距离,按照同样的距离,向撒头量出撒头部位边垄中
2)撒头正中即为撒头坐中底瓦中
3)按照这三个中,钉好三个瓦口
4)在这三个瓦口之间赶排瓦当
5)将各垄盖瓦中平移到上端小红山附近,并在灰背上号出标记
翼角部分同庑殿翼角作法
翼角不分中,在前后坡和撒头钉好的瓦口连檐合角处之间赶排瓦当
应注意前后坡与撒头相交处的两个瓦口应比其他瓦口短 2/10〜3/10,否则勾头就压不住割角滴子瓦当瓦翅
