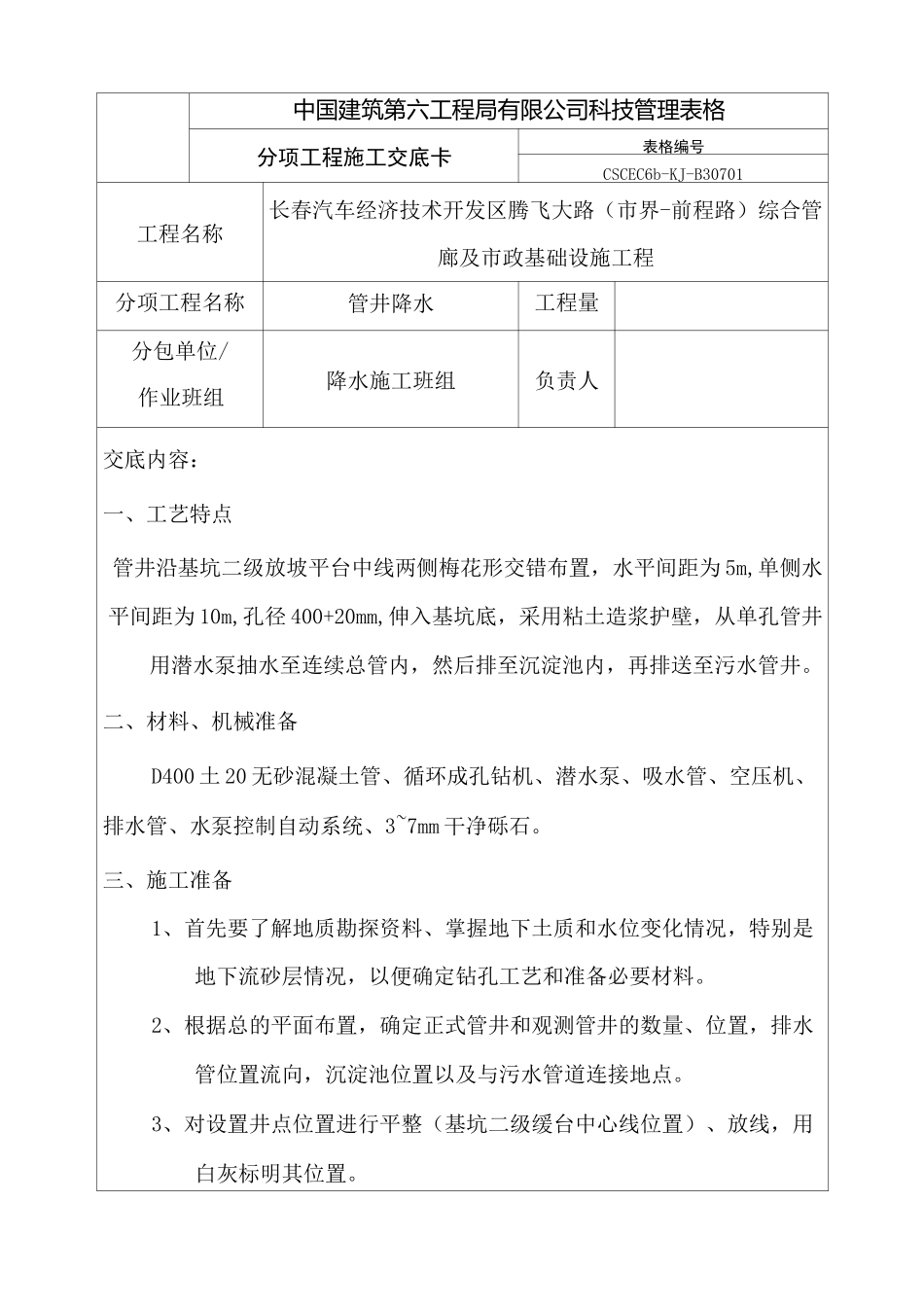

中国建筑第六工程局有限公司科技管理表格分项工程施工交底卡表格编号CSCEC6b-KJ-B30701工程名称长春汽车经济技术开发区腾飞大路(市界-前程路)综合管廊及市政基础设施工程分项工程名称管井降水工程量分包单位/作业班组降水施工班组负责人交底内容:一、工艺特点管井沿基坑二级放坡平台中线两侧梅花形交错布置,水平间距为 5m,单侧水平间距为 10m,孔径 400+20mm,伸入基坑底,采用粘土造浆护壁,从单孔管井用潜水泵抽水至连续总管内,然后排至沉淀池内,再排送至污水管井
二、材料、机械准备D400 土 20 无砂混凝土管、循环成孔钻机、潜水泵、吸水管、空压机、排水管、水泵控制自动系统、3~7mm 干净砾石
三、施工准备1、首先要了解地质勘探资料、掌握地下土质和水位变化情况,特别是地下流砂层情况,以便确定钻孔工艺和准备必要材料
2、根据总的平面布置,确定正式管井和观测管井的数量、位置,排水管位置流向,沉淀池位置以及与污水管道连接地点
3、对设置井点位置进行平整(基坑二级缓台中心线位置)、放线,用白灰标明其位置

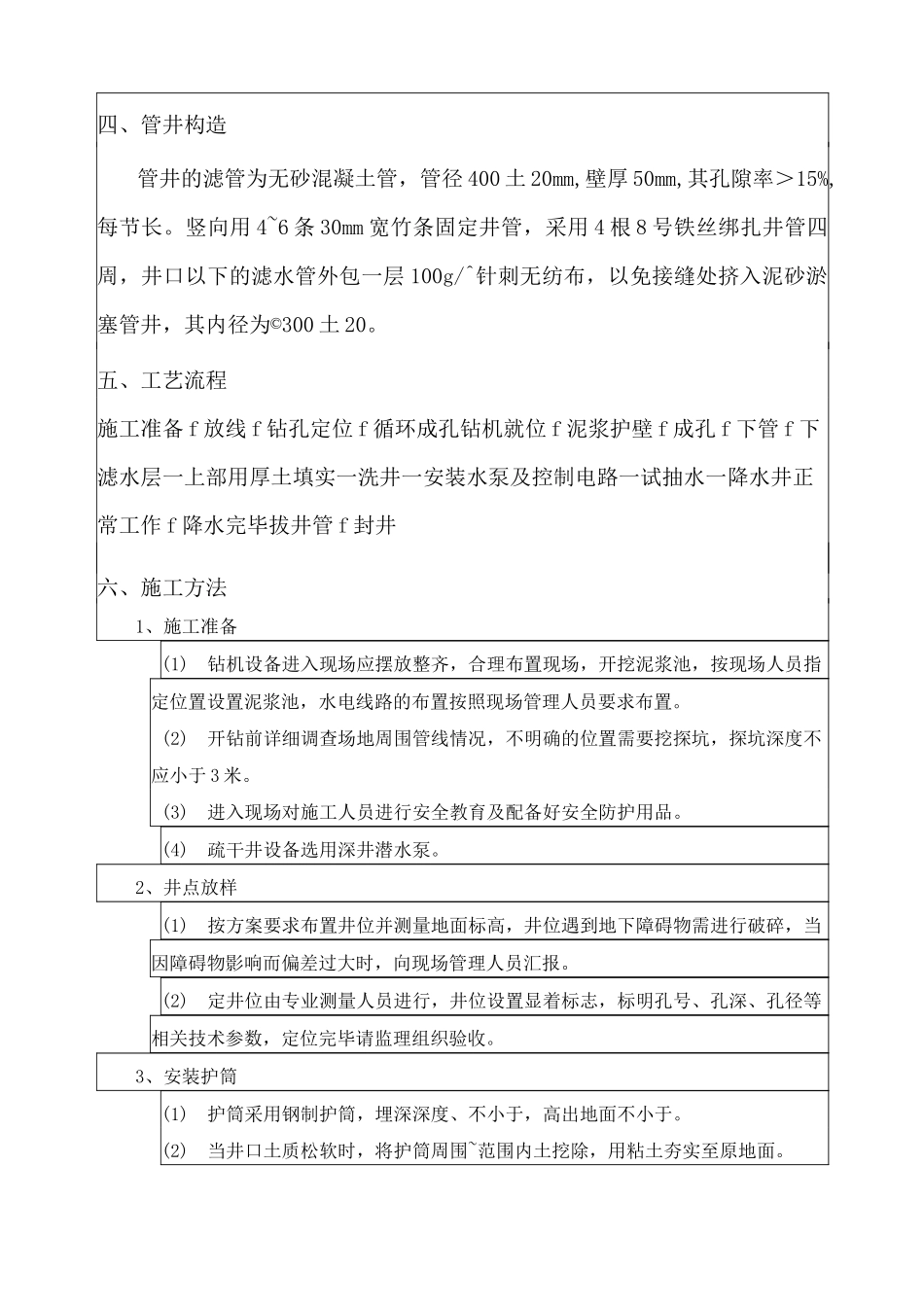

四、管井构造管井的滤管为无砂混凝土管,管径 400 土 20mm,壁厚 50mm,其孔隙率>15%,每节长
竖向用 4~6 条 30mm 宽竹条固定井管,采用 4 根 8 号铁丝绑扎井管四周,井口以下的滤水管外包一层 100g/^针刺无纺布,以免接缝处挤入泥砂淤塞管井,其内径为©300 土 20
五、工艺流程施工准备 f 放线 f 钻孔定位 f 循环成孔钻机就位 f 泥浆护壁 f 成孔 f 下管 f 下滤水层一上部用厚土填实一洗井一安装水泵及控制电路一试抽水一降水井正常工作 f 降水完毕拔井管 f 封井六、施工方法1、施工准备(1)钻机设备进入现场应摆放整齐,合理布置现场,开挖泥浆池,按现场人员指定位置设置泥浆池,水电线路的布置按照现场管理人员要求布置

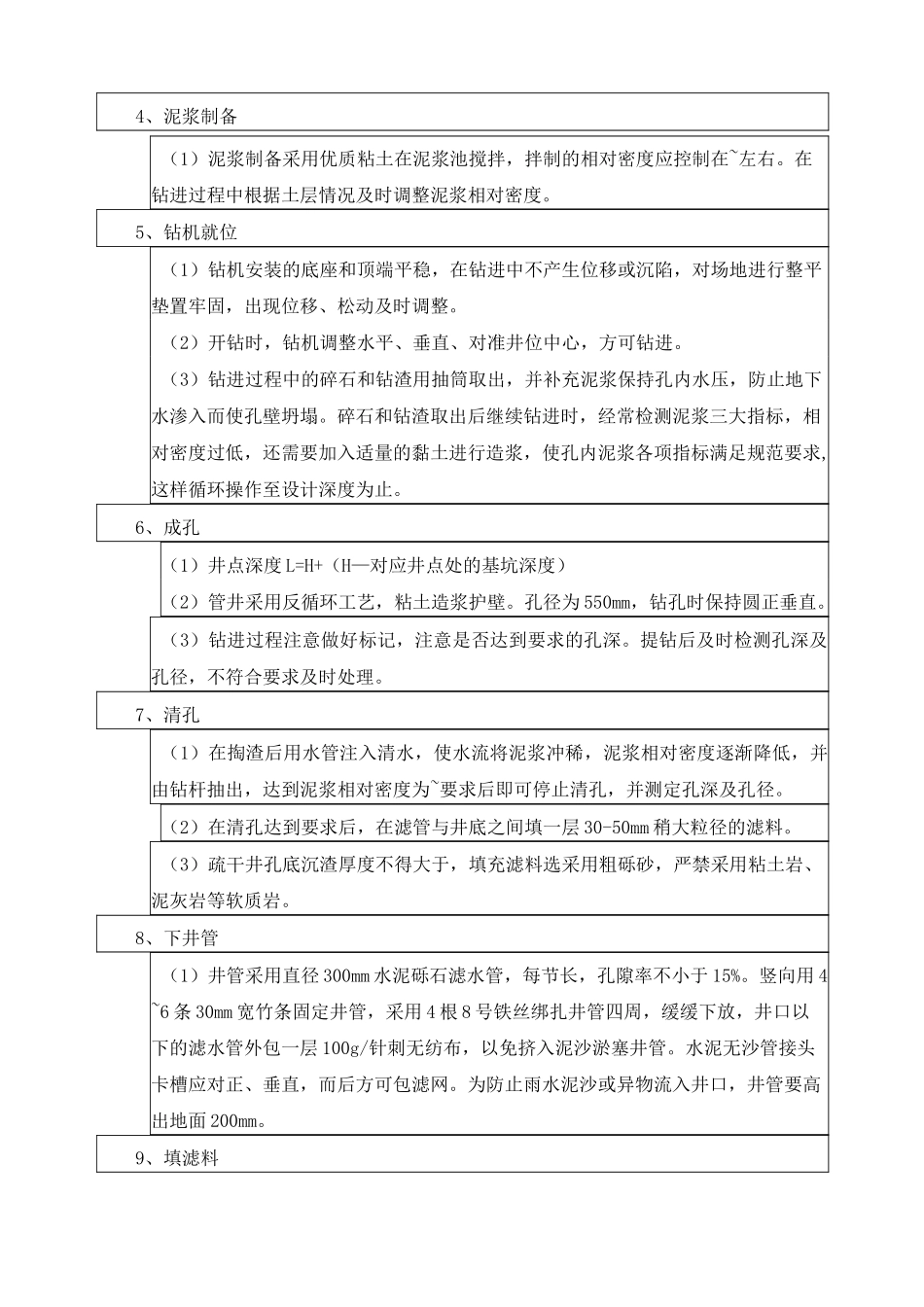

(2)开钻前详细
