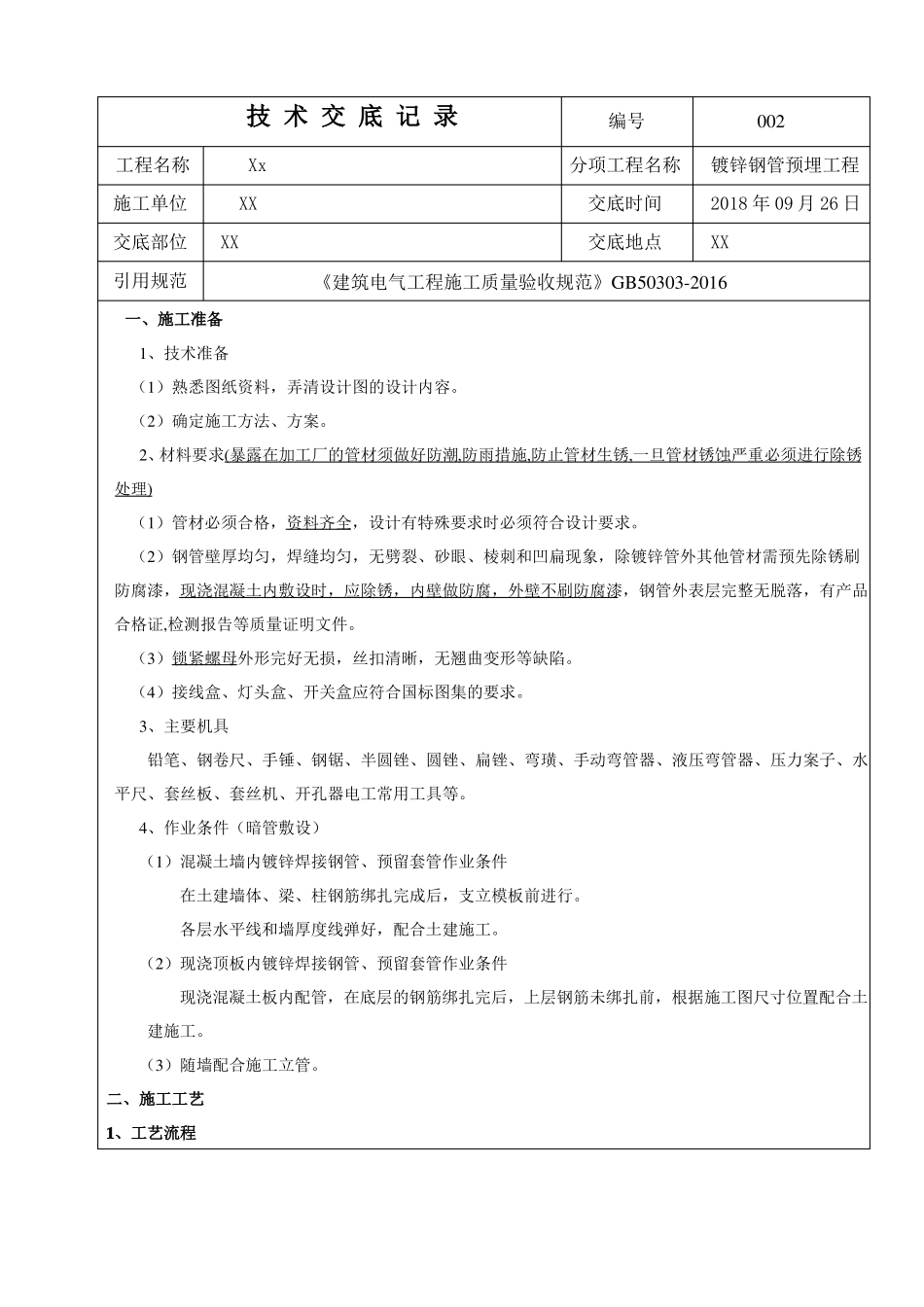

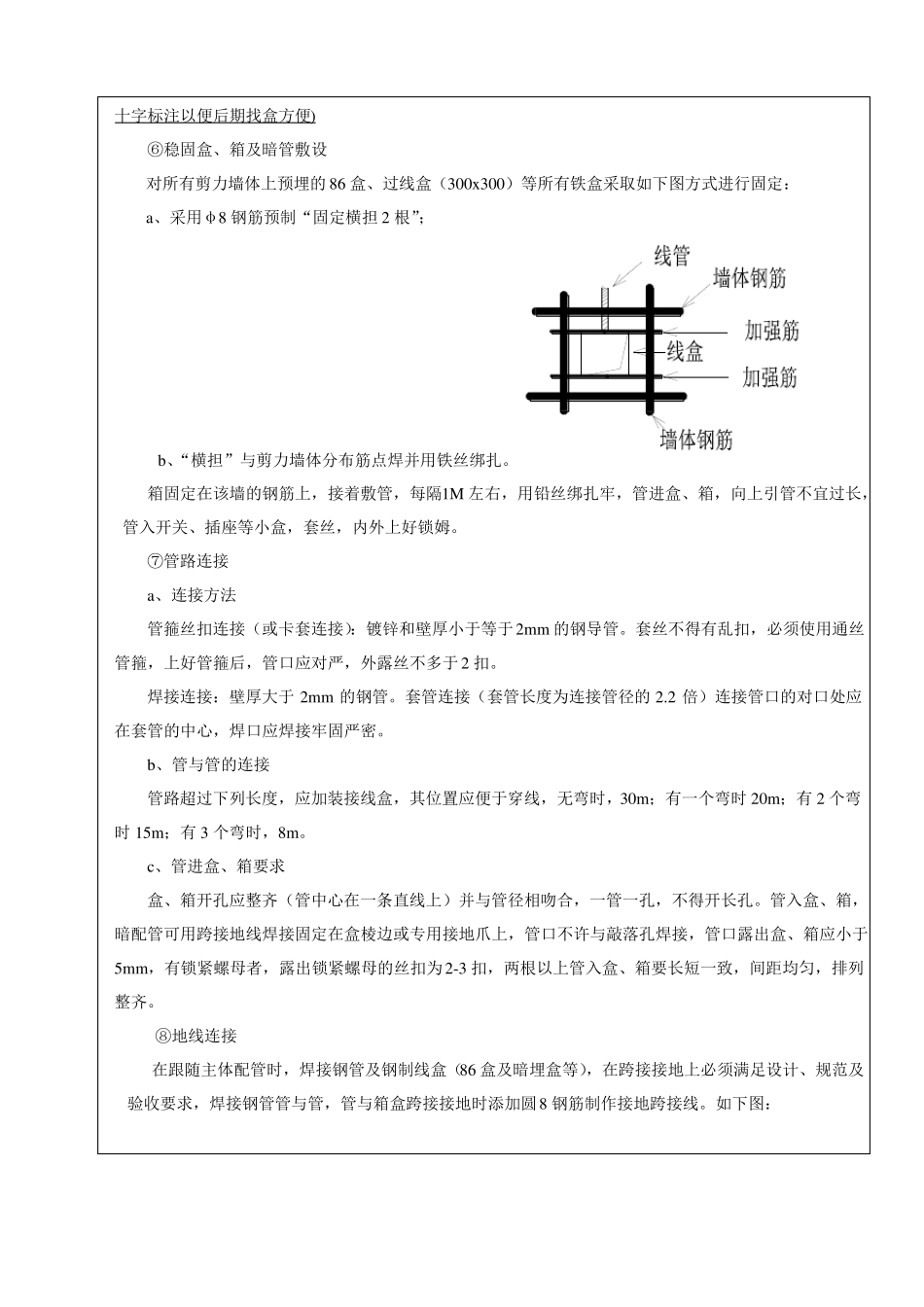

技工程名称 Xx施工单位交底部位引用规范一、施工准备1、技术准备术 交 底 记 录编号002分项工程名称镀锌钢管预埋工程交底时间交底地点 2018 年 09 月 26 日 XX XX XX《建筑电气工程施工质量验收规范》GB50303-2016(1)熟悉图纸资料,弄清设计图的设计内容。(2)确定施工方法、方案。2、材料要求(暴露在加工厂的管材须做好防潮,防雨措施,防止管材生锈,一旦管材锈蚀严重必须进行除锈处理)(1)管材必须合格,资料齐全,设计有特殊要求时必须符合设计要求。(2)钢管壁厚均匀,焊缝均匀,无劈裂、砂眼、棱刺和凹扁现象,除镀锌管外其他管材需预先除锈刷防腐漆,现浇混凝土内敷设时,应除锈,内壁做防腐,外壁不刷防腐漆,钢管外表层完整无脱落,有产品合格证,检测报告等质量证明文件。(3)锁紧螺母外形完好无损,丝扣清晰,无翘曲变形等缺陷。(4)接线盒、灯头盒、开关盒应符合国标图集的要求。3、主要机具铅笔、钢卷尺、手锤、钢锯、半圆锉、圆锉、扁锉、弯璜、手动弯管器、液压弯管器、压力案子、水平尺、套丝板、套丝机、开孔器电工常用工具等。4、作业条件(暗管敷设)(1)混凝土墙内镀锌焊接钢管、预留套管作业条件在土建墙体、梁、柱钢筋绑扎完成后,支立模板前进行。各层水平线和墙厚度线弹好,配合土建施工。(2)现浇顶板内镀锌焊接钢管、预留套管作业条件现浇混凝土板内配管,在底层的钢筋绑扎完后,上层钢筋未绑扎前,根据施工图尺寸位置配合土建施工。(3)随墙配合施工立管。二、施工工艺1、工艺流程(1)混凝土墙内镀锌焊接钢管施工主要工艺流程预制加工(切管、套丝)→测定盒箱位置→稳住盒箱→暗管敷设→管路连接→跨接地线→变形缝处理。(2)现浇顶板内镀锌焊接钢管施工主要工艺流程划定灯头盒的位置→固定灯头盒→敷设管路→管路连接(切管、套丝、弯曲)→跨接地线→变形缝处理。2、操作工艺(1)基本要求①敷设于多尘和潮湿场所的电线管路、管口、管子连接处均做密封处理。②暗配的电线管路沿最近路线敷设并应减少弯曲,埋入墙或混凝土内的管,距砌体表面的净距不应小于 15mm。③进入落地式配电箱的管路,排列应整齐,管口应高出基础面50-80mm。④埋入地下的电线管路穿过建筑物基础墙时,应加保护管。(2)混凝土墙内管道敷设操作工艺①配电箱位置预留为保证配电箱位置及标高准确,现场采取先预留配电箱位置后安装配电箱的方法。具体做法:根据设计图纸要求在配电箱位置处预留一个比箱体尺寸略大的洞口(一...
