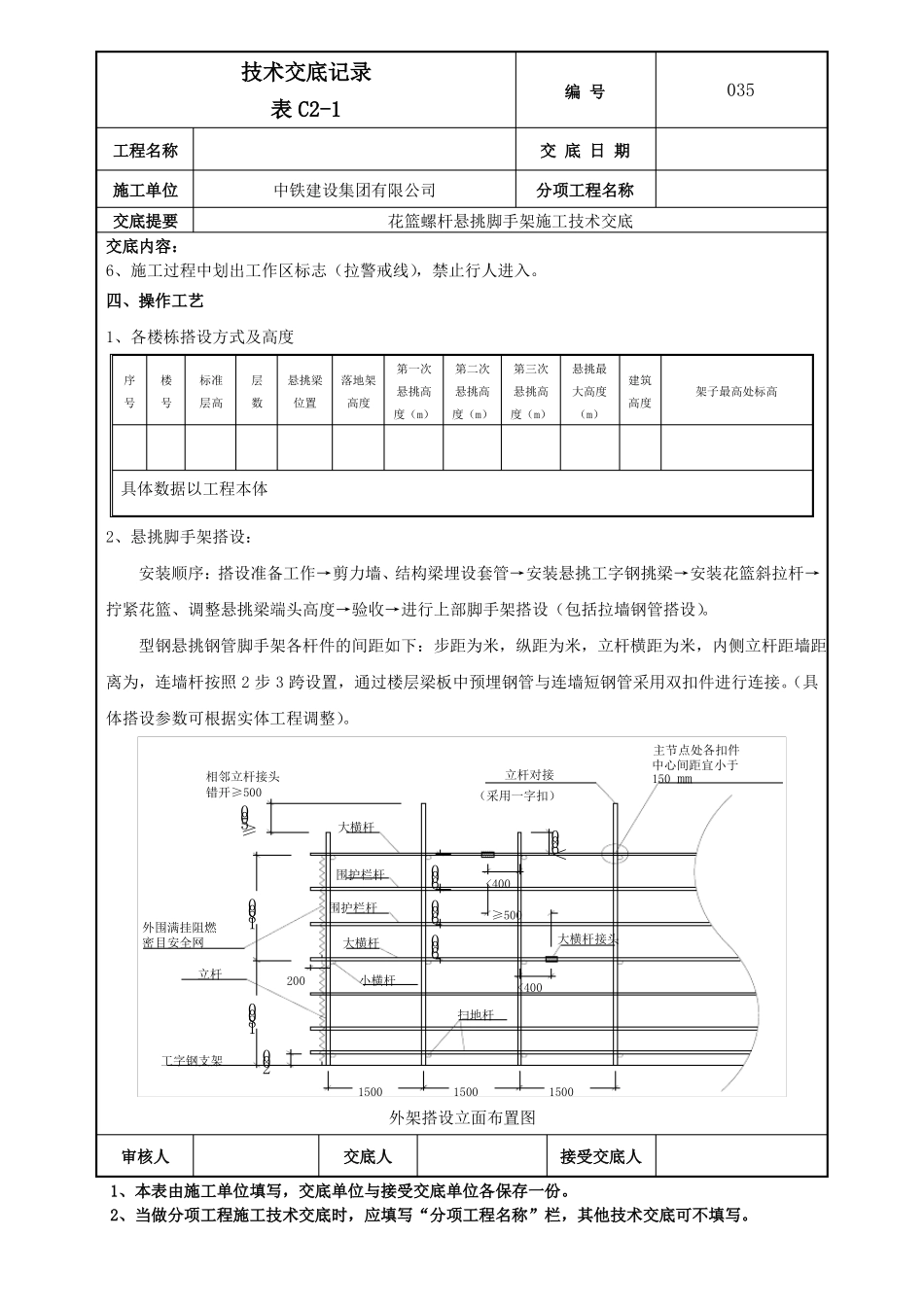

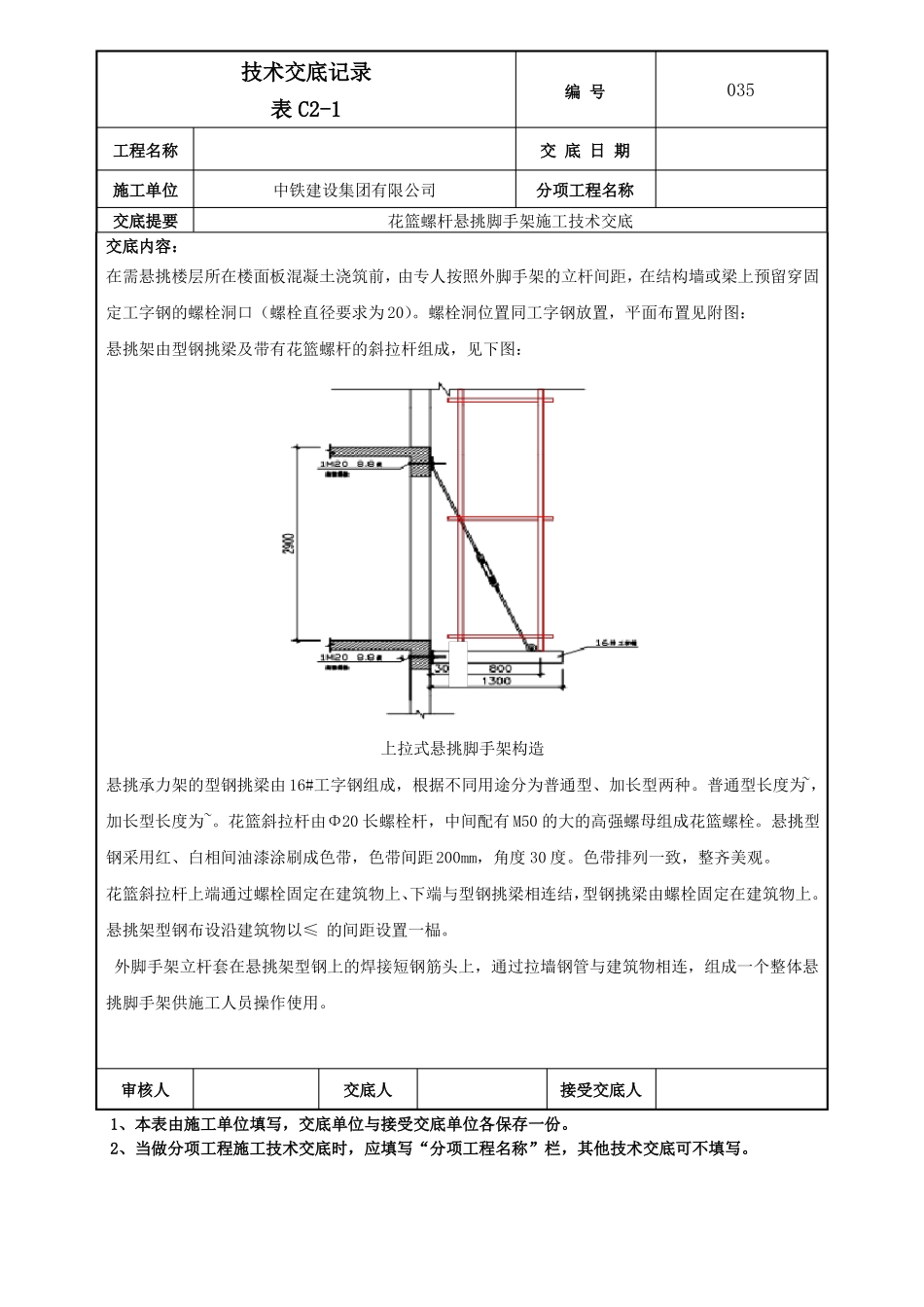

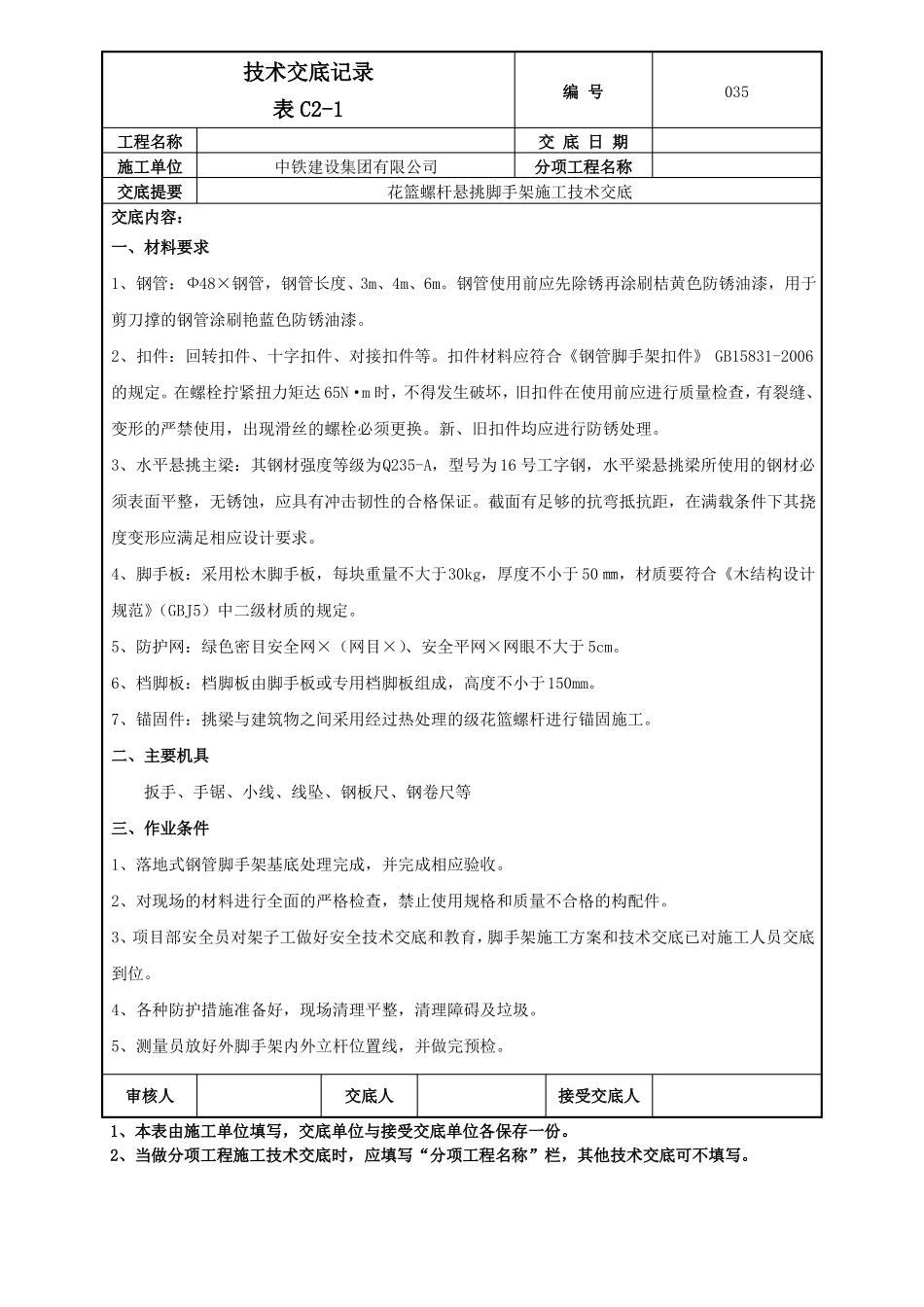

技术交底记录表 C2-1工程名称施工单位交底提要一、材料要求中铁建设集团有限公司编 号交 底 日 期分项工程名称花篮螺杆悬挑脚手架施工技术交底035交底内容:1、钢管:Ф48×钢管,钢管长度、3m、4m、6m
钢管使用前应先除锈再涂刷桔黄色防锈油漆,用于剪刀撑的钢管涂刷艳蓝色防锈油漆
2、扣件:回转扣件、十字扣件、对接扣件等
扣件材料应符合《钢管脚手架扣件》 GB15831-2006的规定
在螺栓拧紧扭力矩达 65N·m 时,不得发生破坏,旧扣件在使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换
新、旧扣件均应进行防锈处理
3、水平悬挑主梁:其钢材强度等级为Q235-A,型号为 16 号工字钢,水平梁悬挑梁所使用的钢材必须表面平整,无锈蚀,应具有冲击韧性的合格保证
截面有足够的抗弯抵抗距,在满载条件下其挠度变形应满足相应设计要求
4、脚手板:采用松木脚手板,每块重量不大于30kg,厚度不小于 50 ㎜,材质要符合《木结构设计规范》(GBJ5)中二级材质的规定
5、防护网:绿色密目安全网×(网目×)、安全平网×网眼不大于 5cm
6、档脚板:档脚板由脚手板或专用档脚板组成,高度不小于150mm
7、锚固件:挑梁与建筑物之间采用经过热处理的级花篮螺杆进行锚固施工
二、主要机具扳手、手锯、小线、线坠、钢板尺、钢卷尺等三、作业条件1、落地式钢管脚手架基底处理完成,并完成相应验收
2、对现场的材料进行全面的严格检查,禁止使用规格和质量不合格的构配件
3、项目部安全员对架子工做好安全技术交底和教育,脚手架施工方案和技术交底已对施工人员交底到位
4、各种防护措施准备好,现场清理平整,清理障碍及垃圾
5、测量员放好外脚手架内外立杆位置线,并做完预检
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分
