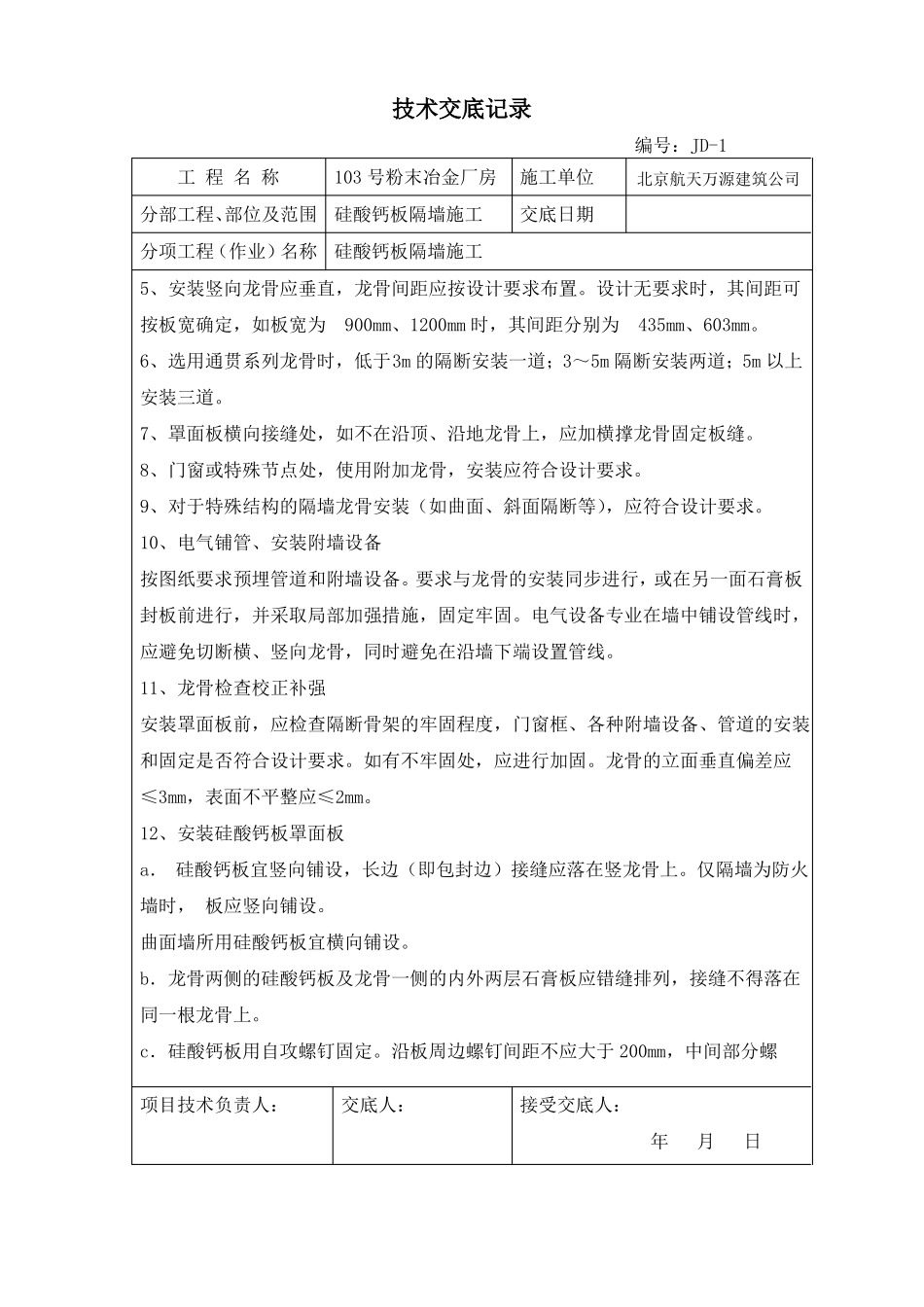

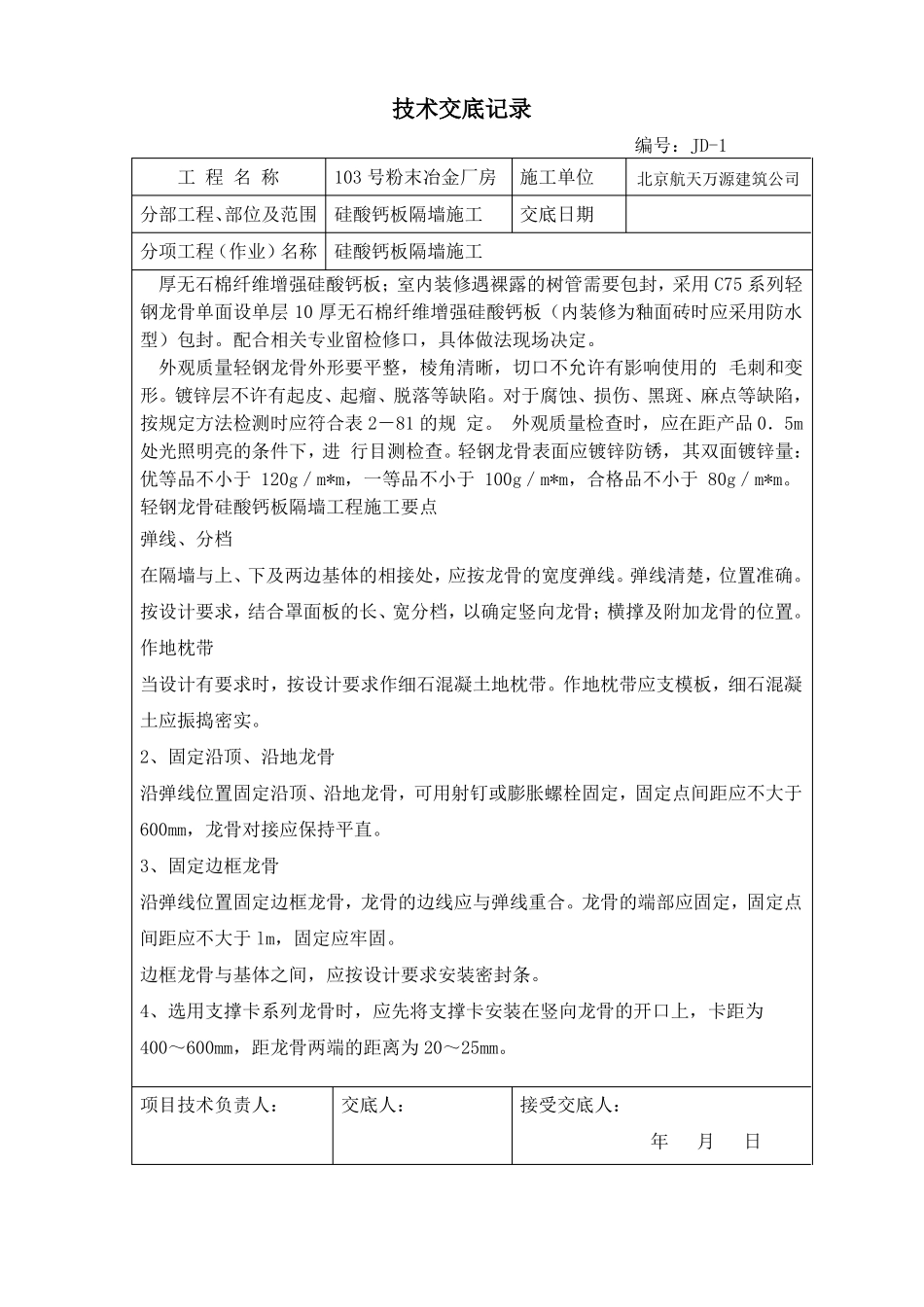

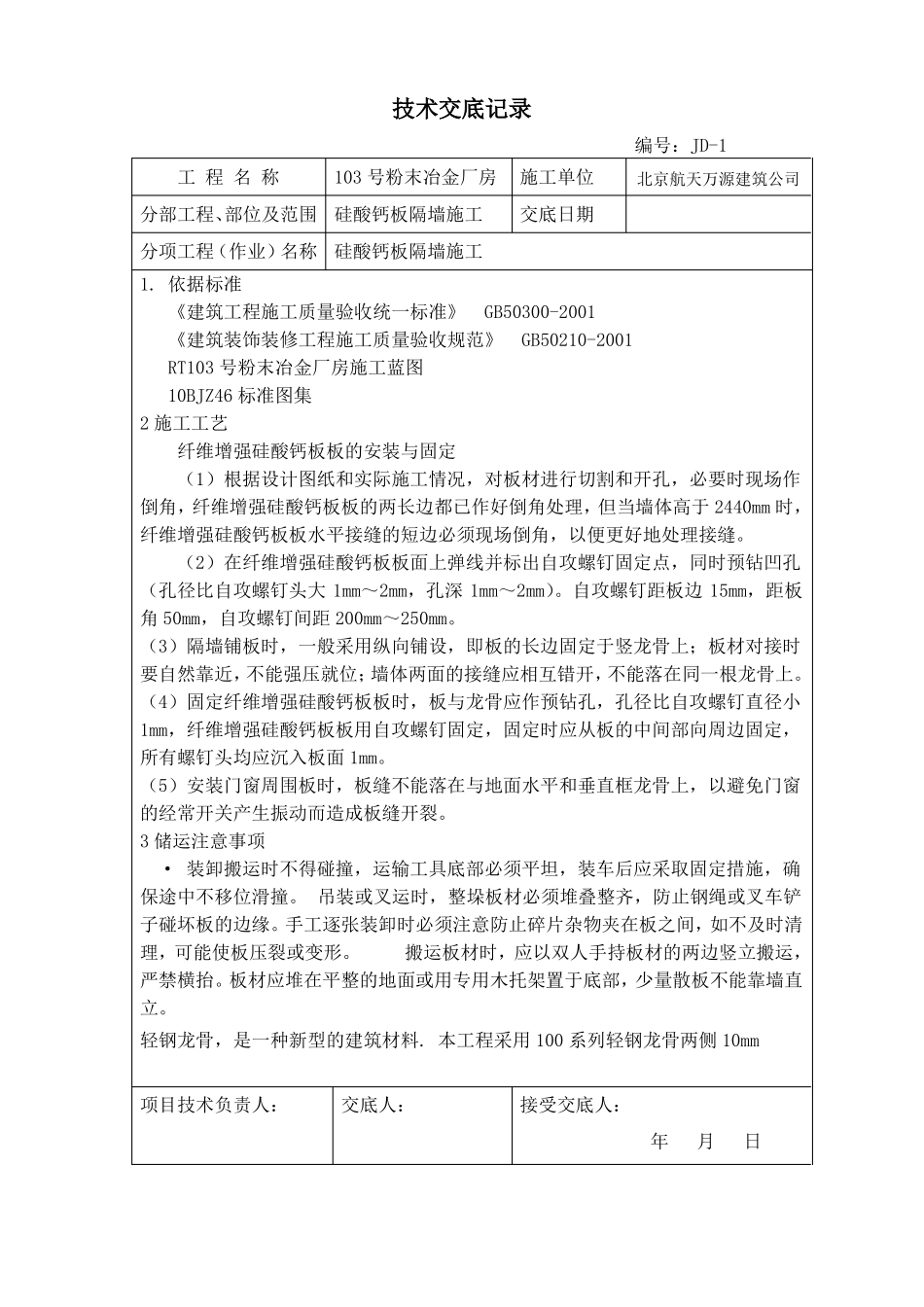

技术交底记录工 程 名 称103 号粉末冶金厂房施工单位交底日期北京航天万源建筑公司编号:JD-1分部工程、部位及范围硅酸钙板隔墙施工分项工程(作业)名称硅酸钙板隔墙施工1. 依据标准《建筑工程施工质量验收统一标准》 GB50300-2001《建筑装饰装修工程施工质量验收规范》 GB50210-2001RT103 号粉末冶金厂房施工蓝图10BJZ46 标准图集2 施工工艺纤维增强硅酸钙板板的安装与固定(1)根据设计图纸和实际施工情况,对板材进行切割和开孔,必要时现场作倒角,纤维增强硅酸钙板板的两长边都已作好倒角处理,但当墙体高于 2440mm 时,纤维增强硅酸钙板板水平接缝的短边必须现场倒角,以便更好地处理接缝。(2)在纤维增强硅酸钙板板面上弹线并标出自攻螺钉固定点,同时预钻凹孔(孔径比自攻螺钉头大 1mm~2mm,孔深 1mm~2mm)。自攻螺钉距板边 15mm,距板角 50mm,自攻螺钉间距 200mm~250mm。(3)隔墙铺板时,一般采用纵向铺设,即板的长边固定于竖龙骨上;板材对接时要自然靠近,不能强压就位;墙体两面的接缝应相互错开,不能落在同一根龙骨上。(4)固定纤维增强硅酸钙板板时,板与龙骨应作预钻孔,孔径比自攻螺钉直径小1mm,纤维增强硅酸钙板板用自攻螺钉固定,固定时应从板的中间部向周边固定,所有螺钉头均应沉入板面 1mm。(5)安装门窗周围板时,板缝不能落在与地面水平和垂直框龙骨上,以避免门窗的经常开关产生振动而造成板缝开裂。3 储运注意事项· 装卸搬运时不得碰撞,运输工具底部必须平坦,装车后应采取固定措施,确保途中不移位滑撞。 吊装或叉运时,整垛板材必须堆叠整齐,防止钢绳或叉车铲子碰坏板的边缘。手工逐张装卸时必须注意防止碎片杂物夹在板之间,如不及时清理,可能使板压裂或变形。搬运板材时,应以双人手持板材的两边竖立搬运,严禁横抬。板材应堆在平整的地面或用专用木托架置于底部,少量散板不能靠墙直立。轻钢龙骨,是一种新型的建筑材料. 本工程采用 100 系列轻钢龙骨两侧 10mm项目技术负责人:交底人:接受交底人:年月日技术交底记录工 程 名 称103 号粉末冶金厂房施工单位交底日期北京航天万源建筑公司编号:JD-1分部工程、部位及范围硅酸钙板隔墙施工分项工程(作业)名称硅酸钙板隔墙施工厚无石棉纤维增强硅酸钙板;室内装修遇裸露的树管需要包封,采用 C75 系列轻钢龙骨单面设单层 10 厚无石棉纤维增强硅酸钙板(内装修为釉面砖时应采用防水型)包封。配合相关专业留检修口...
