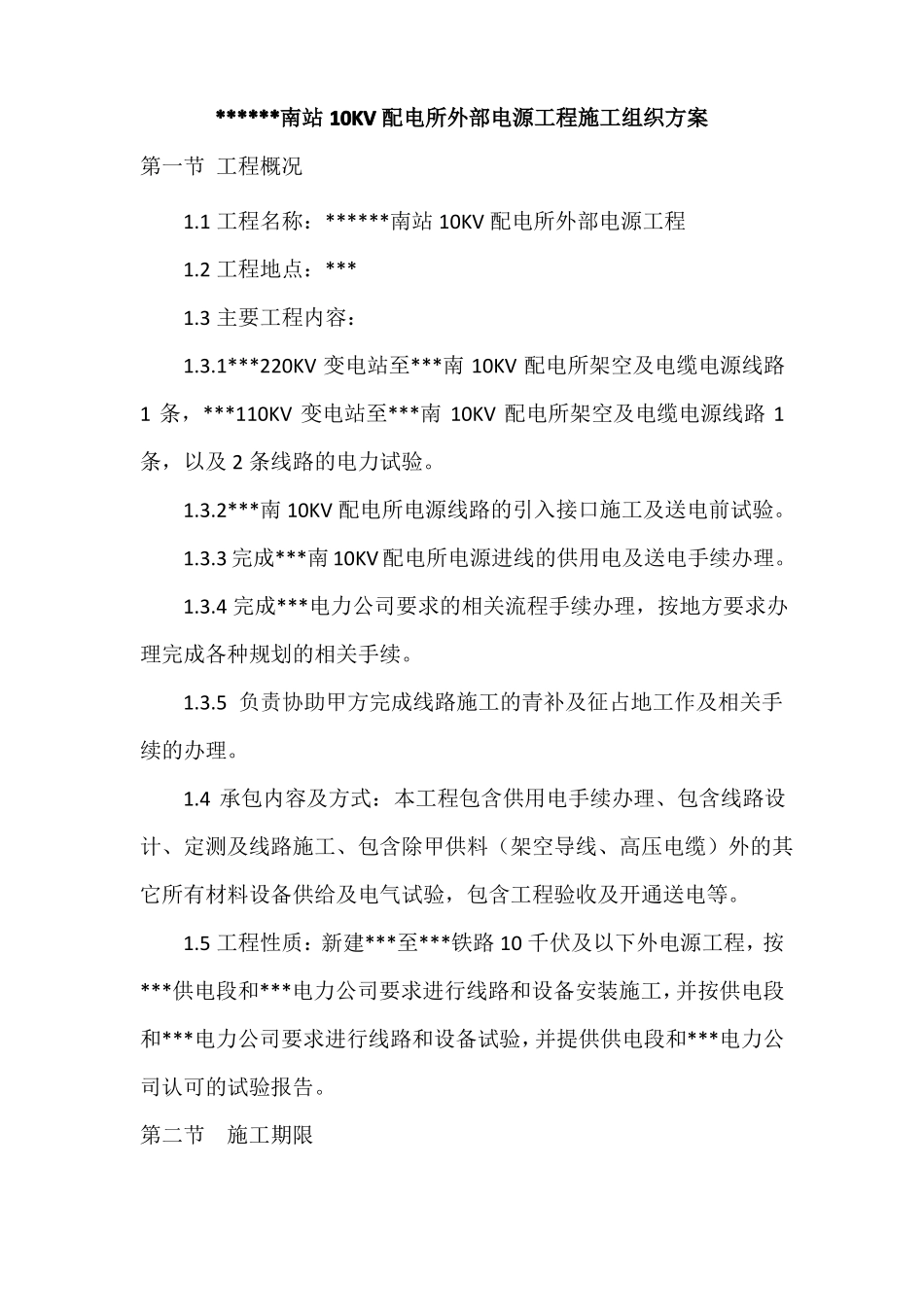

******南站 10KV 配电所外部电源工程施工组织方案第一节 工程概况1
1 工程名称:******南站 10KV 配电所外部电源工程1
2 工程地点:***1
3 主要工程内容:1
1***220KV 变电站至***南 10KV 配电所架空及电缆电源线路1 条,***110KV 变电站至***南 10KV 配电所架空及电缆电源线路 1条,以及 2 条线路的电力试验
2***南 10KV 配电所电源线路的引入接口施工及送电前试验
3 完成***南 10KV 配电所电源进线的供用电及送电手续办理
4 完成***电力公司要求的相关流程手续办理,按地方要求办理完成各种规划的相关手续
5 负责协助甲方完成线路施工的青补及征占地工作及相关手续的办理
4 承包内容及方式:本工程包含供用电手续办理、包含线路设计、定测及线路施工、包含除甲供料(架空导线、高压电缆)外的其它所有材料设备供给及电气试验,包含工程验收及开通送电等
5 工程性质:新建***至***铁路 10 千伏及以下外电源工程,按***供电段和***电力公司要求进行线路和设备安装施工,并按供电段和***电力公司要求进行线路和设备试验,并提供供电段和***电力公司认可的试验报告
第二节施工期限2

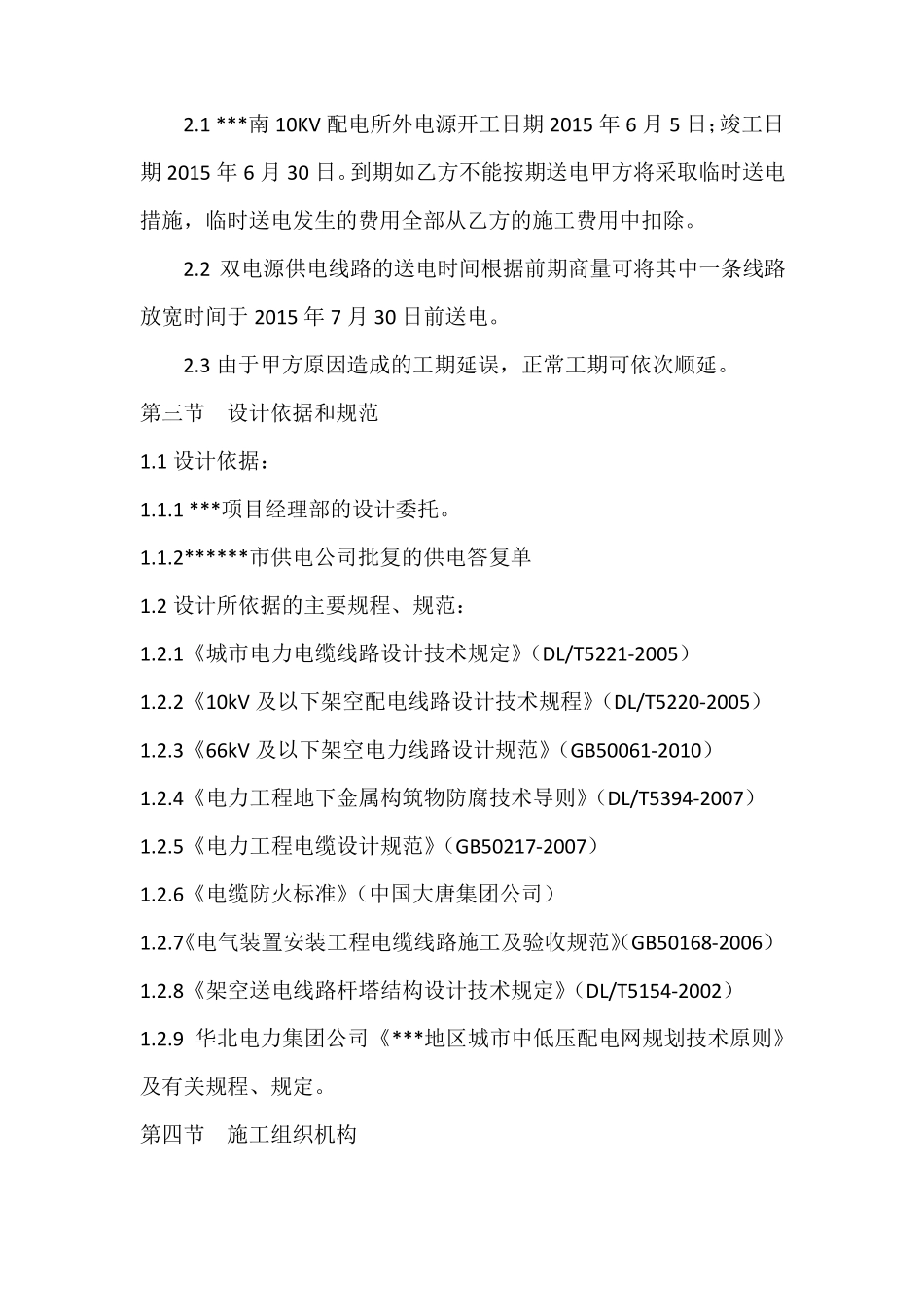

1 ***南 10KV 配电所外电源开工日期 2015 年 6 月 5 日;竣工日期 2015 年 6 月 30 日
到期如乙方不能按期送电甲方将采取临时送电措施,临时送电发生的费用全部从乙方的施工费用中扣除
2 双电源供电线路的送电时间根据前期商量可将其中一条线路放宽时间于 2015 年 7 月 30 日前送电
3 由于甲方原因造成的工期延误,正常工期可依次顺延
第三节设计依据和规范1
1 设计依据:1
1 ***项目经理部的设计委托
2******市供电公司批复的供电
