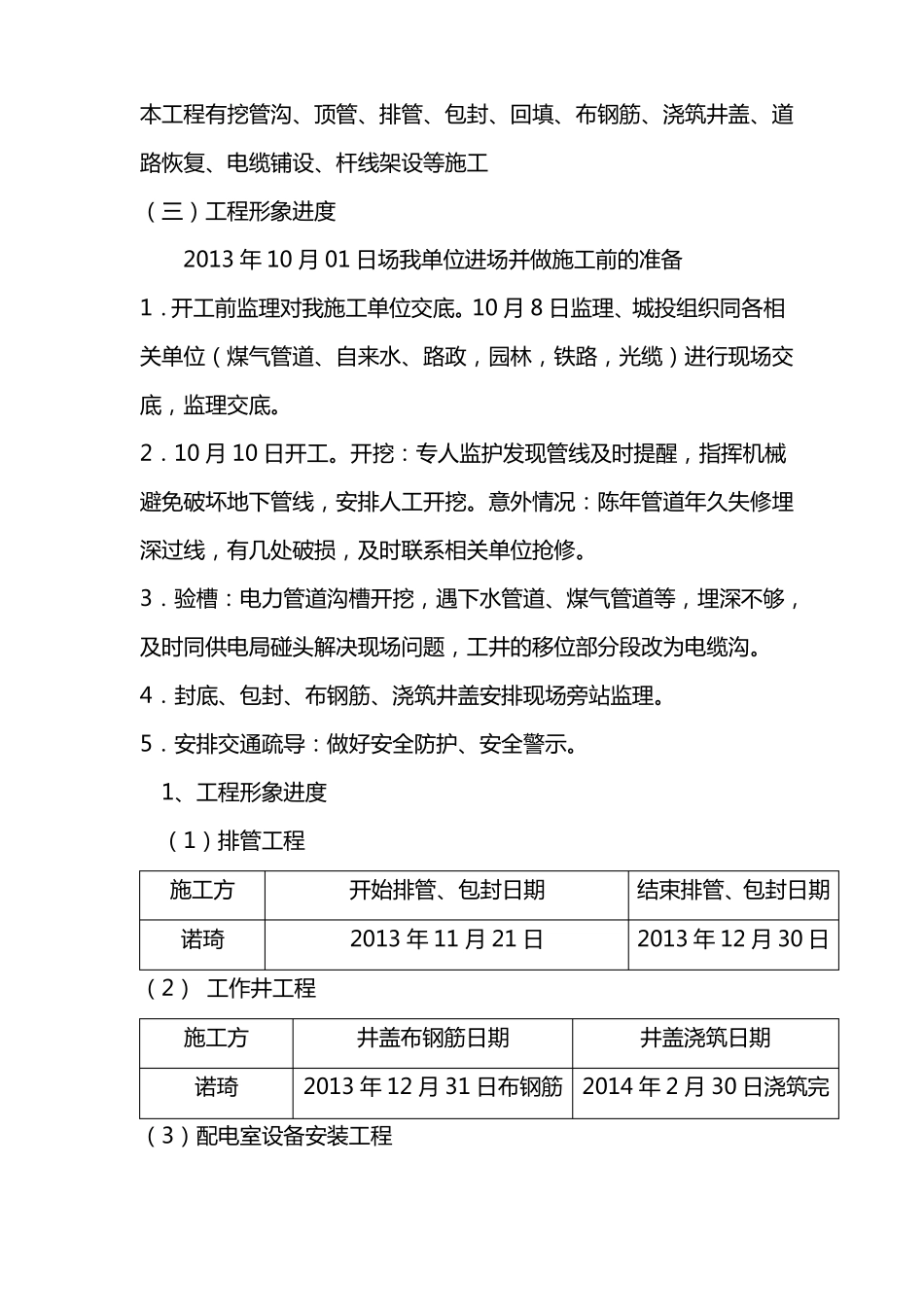

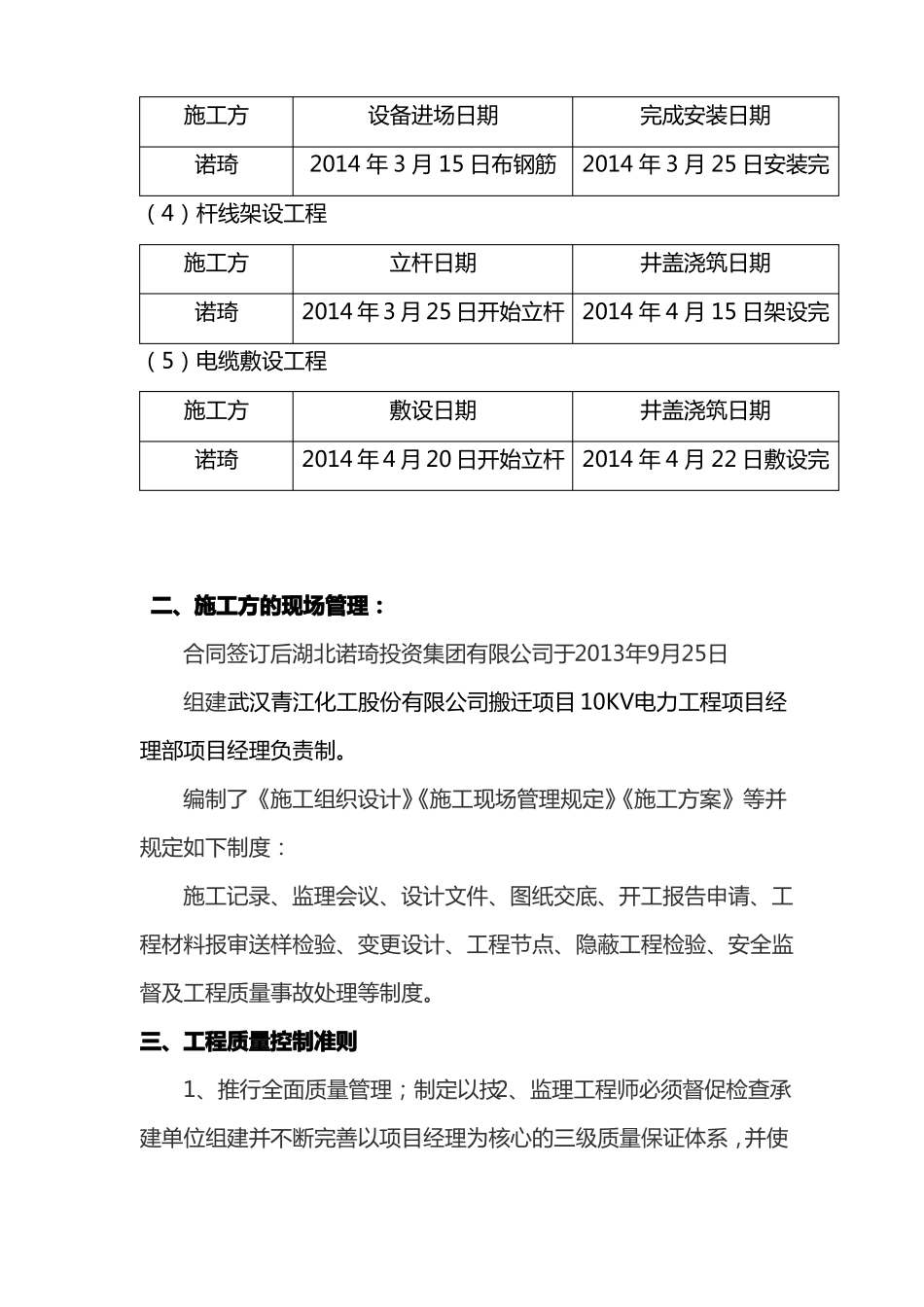

武汉青江化工股份有限公司整体搬迁项目10KV 电力工程质量评估报告受武汉青江化工股份有限公司的委托,湖北诺琦投资集团有限公司承担武汉青江化工股份有限公司整体搬迁项目10KV 电力工程施工。工程开工以来,在黄冈城投公司;火车站开发区管委会;青江化工公司等相关单位的统一领导下,经设计、施工、供电局、监理等单位的共同努力,完成挖管沟、排管、包封、回填、布钢筋、浇筑井盖,电杆架设,电缆铺设,变压器,开关柜安装等施工。现武汉青江化工股份有限公司整体搬迁项目 10KV 电力工程的施工主要汇报如下:一、工程概况武汉青江化工股份有限公司整体搬迁项目 10KV 电力工程位于黄冈市火车站经济技术开发区电力管道全长2840 米,架空线路1500米。(一)参建单位工程名称:武汉青江化工股份有限公司搬迁项目 10KV 电力工程建设单位:武汉青江化工股份有限公司设计单位:黄冈市强源电力工程有限公司施工单位:湖北诺琦投资集团有限公司工程监理单位:(二)工程项目组成及规模本工程有挖管沟、顶管、排管、包封、回填、布钢筋、浇筑井盖、道路恢复、电缆铺设、杆线架设等施工(三)工程形象进度2013 年 10 月 01 日场我单位进场并做施工前的准备1.开工前监理对我施工单位交底。10 月 8 日监理、城投组织同各相关单位(煤气管道、自来水、路政,园林,铁路,光缆)进行现场交底,监理交底。2.10 月 10 日开工。开挖:专人监护发现管线及时提醒,指挥机械避免破坏地下管线,安排人工开挖。意外情况:陈年管道年久失修埋深过线,有几处破损,及时联系相关单位抢修。3.验槽:电力管道沟槽开挖,遇下水管道、煤气管道等,埋深不够,及时同供电局碰头解决现场问题,工井的移位部分段改为电缆沟。4.封底、包封、布钢筋、浇筑井盖安排现场旁站监理。5.安排交通疏导:做好安全防护、安全警示。1、工程形象进度(1)排管工程施工方诺琦(2) 工作井工程施工方诺琦井盖布钢筋日期井盖浇筑日期开始排管、包封日期2013 年 11 月 21 日结束排管、包封日期2013 年 12 月 30 日2013 年 12 月 31 日布钢筋2014 年 2 月 30 日浇筑完(3)配电室设备安装工程施工方诺琦设备进场日期完成安装日期2014 年 3 月 15 日布钢筋2014 年 3 月 25 日安装完(4)杆线架设工程施工方诺琦立杆日期井盖浇筑日期2014 年 3 月 25 日开始立杆 2014 年 4 月 15 日架设完(5)电缆敷设工程施工方诺琦二、施工方的现...
