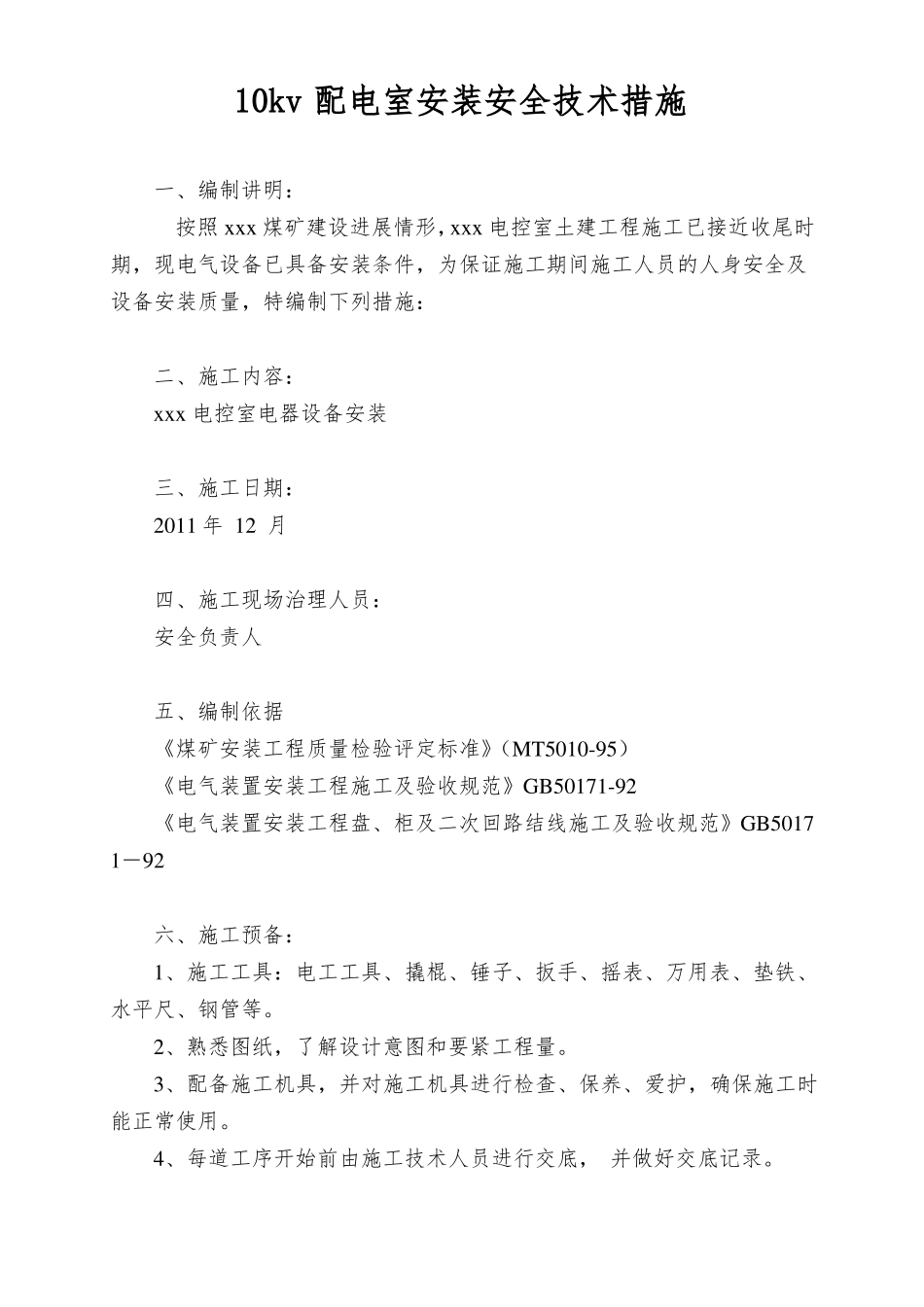

10kv 配电室安装安全技术措施一、编制讲明:按照 xxx 煤矿建设进展情形,xxx 电控室土建工程施工已接近收尾时期,现电气设备已具备安装条件,为保证施工期间施工人员的人身安全及设备安装质量,特编制下列措施:二、施工内容:xxx 电控室电器设备安装三、施工日期:2011 年 12 月四、施工现场治理人员:安全负责人五、编制依据《煤矿安装工程质量检验评定标准》(MT5010-95)《电气装置安装工程施工及验收规范》GB50171-92《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92六、施工预备:1、施工工具:电工工具、撬棍、锤子、扳手、摇表、万用表、垫铁、水平尺、钢管等
2、熟悉图纸,了解设计意图和要紧工程量
3、配备施工机具,并对施工机具进行检查、保养、爱护,确保施工时能正常使用
4、每道工序开始前由施工技术人员进行交底, 并做好交底记录
5、设备清单:在线监控系统一套照明配电箱一台配电箱二台高压开关柜三十三台高压变频柜六台UPS 电源柜四台蝶阀操纵箱一台蓄电池柜一台低压开关柜一台七、材料验收1、设备材料的质量应符合国家现行的有关技术标准,并具有合格证或材质证
2、设备材料的型号、规格、防腐类型符合设计要求
不合格设备及材料严禁安装使用
八、基础安装1、基础型钢定位及安装定位及安装基础型钢应符合设计要求,基础型钢应接地可靠,其顶部宜高出抹平地面 10mm,基础型钢和柜(盘)之间的接触应紧密平坦,应使用镀锌螺栓紧固,不得焊接

盘、柜安装的承诺偏差见表 1表 1盘、柜安装承诺误差项目承诺偏差(mm)垂 直 度(每米)<1
5水平偏差盘面偏差相邻两盘顶部成列盘顶部相邻两盘边成列盘面<2<5<1<5<2盘 间 接 缝九、安装方案及技术要求:1、设备运输及卸车:设备运输采纳汽运方式运至施工现场,现场要紧卸车工具为吊车一台,现场预备好数根钢管,用于设备卸车后
