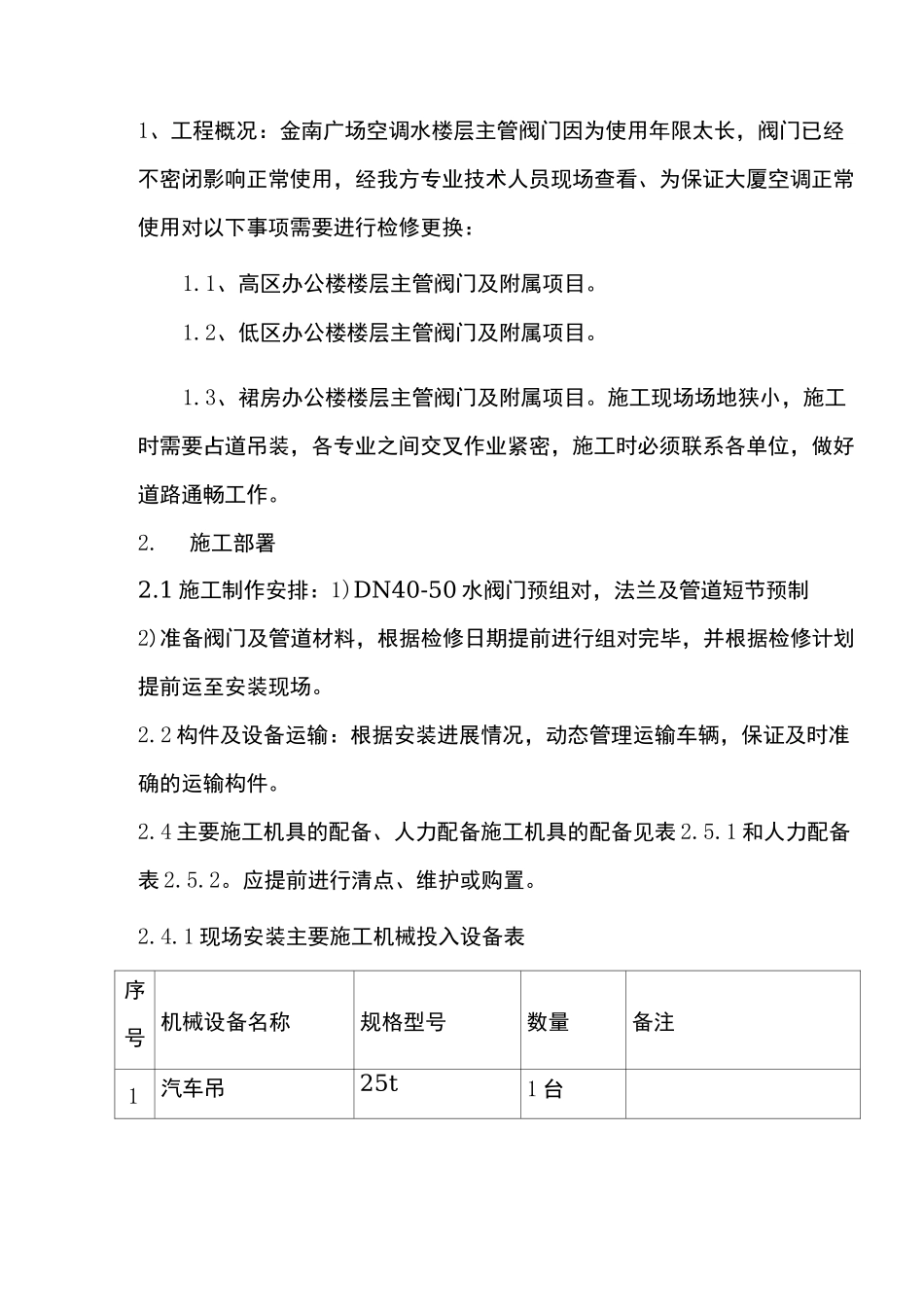

金南广场空调水楼层主管阀门更换方案及安全措施编制单位:上海春荣建筑安装有限公司编制时间:2014 年 4 月 8 日1、工程概况:金南广场空调水楼层主管阀门因为使用年限太长,阀门已经不密闭影响正常使用,经我方专业技术人员现场查看、为保证大厦空调正常使用对以下事项需要进行检修更换:1
1、高区办公楼楼层主管阀门及附属项目
2、低区办公楼楼层主管阀门及附属项目
3、裙房办公楼楼层主管阀门及附属项目
施工现场场地狭小,施工时需要占道吊装,各专业之间交叉作业紧密,施工时必须联系各单位,做好道路通畅工作
1 施工制作安排:1)DN40-50 水阀门预组对,法兰及管道短节预制2)准备阀门及管道材料,根据检修日期提前进行组对完毕,并根据检修计划提前运至安装现场
2 构件及设备运输:根据安装进展情况,动态管理运输车辆,保证及时准确的运输构件
4 主要施工机具的配备、人力配备施工机具的配备见表 2
1 和人力配备表 2
应提前进行清点、维护或购置

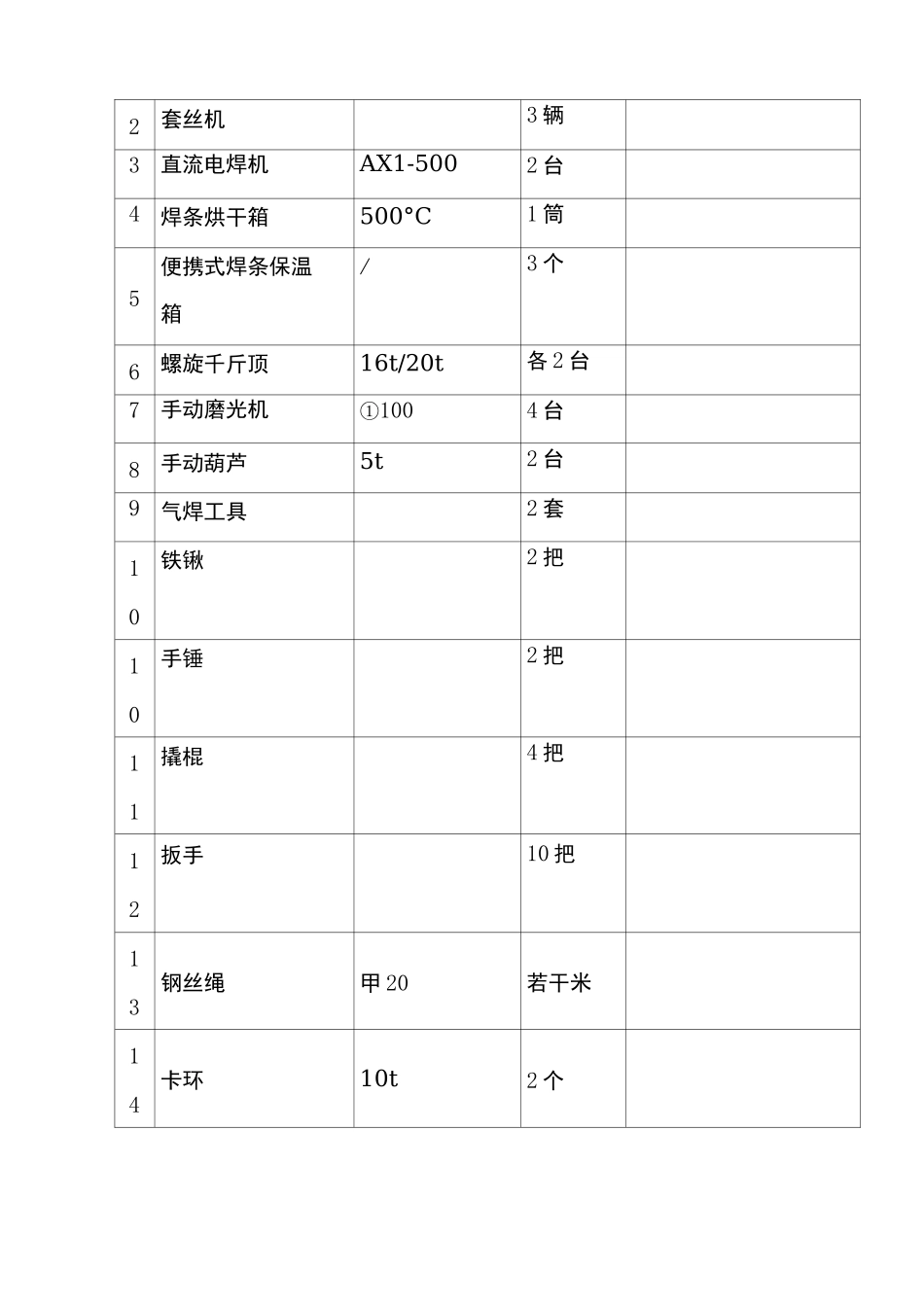

1 现场安装主要施工机械投入设备表序号 机械设备名称规格型号数量备注1汽车吊25t1 台2套丝机3 辆3直流电焊机AX1-5002 台4焊条烘干箱500°C1 筒5便携式焊条保温箱/3 个6螺旋千斤顶16t/20t各 2 台7手动磨光机①1004 台8手动葫芦5t2 台9气焊工具2 套10铁锹2 把10手锤2 把11撬棍4 把12扳手10 把13钢丝绳甲 20若干米14卡环10t2 个2
2 人力准备:工种时间2 月 21 日配管工4 人电焊工2 人操作工4 人架工1 人管理人员2 人合计13 人3
1 施工内容(1 高区楼层主管阀门拆除更换新阀门
每层使用时间为 1 天(2)低区楼层主管阀门拆除更换新阀门
每层使用时间为 1 天(2)低区楼层主管阀门拆除更换新阀门
每层使用时间为
