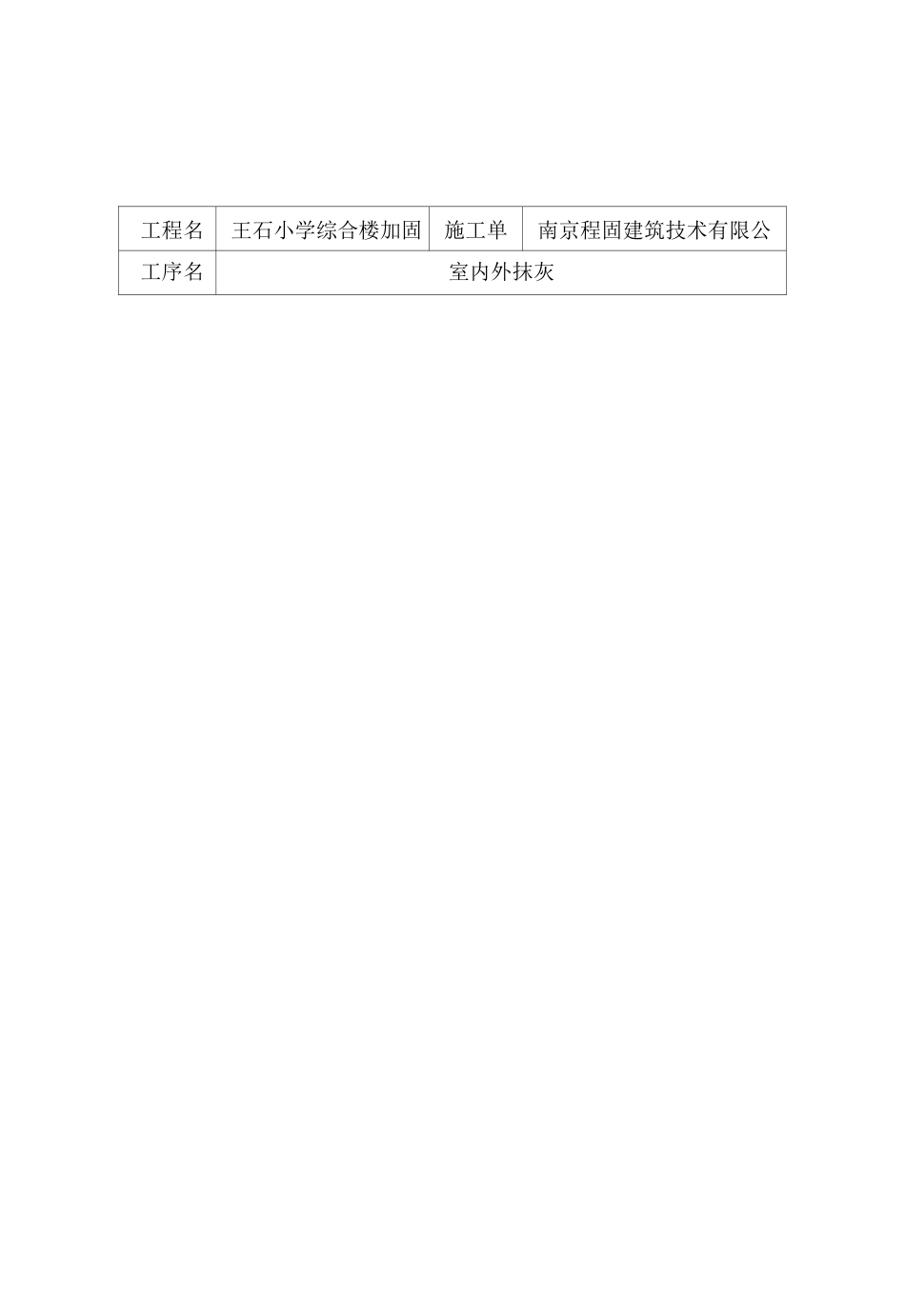

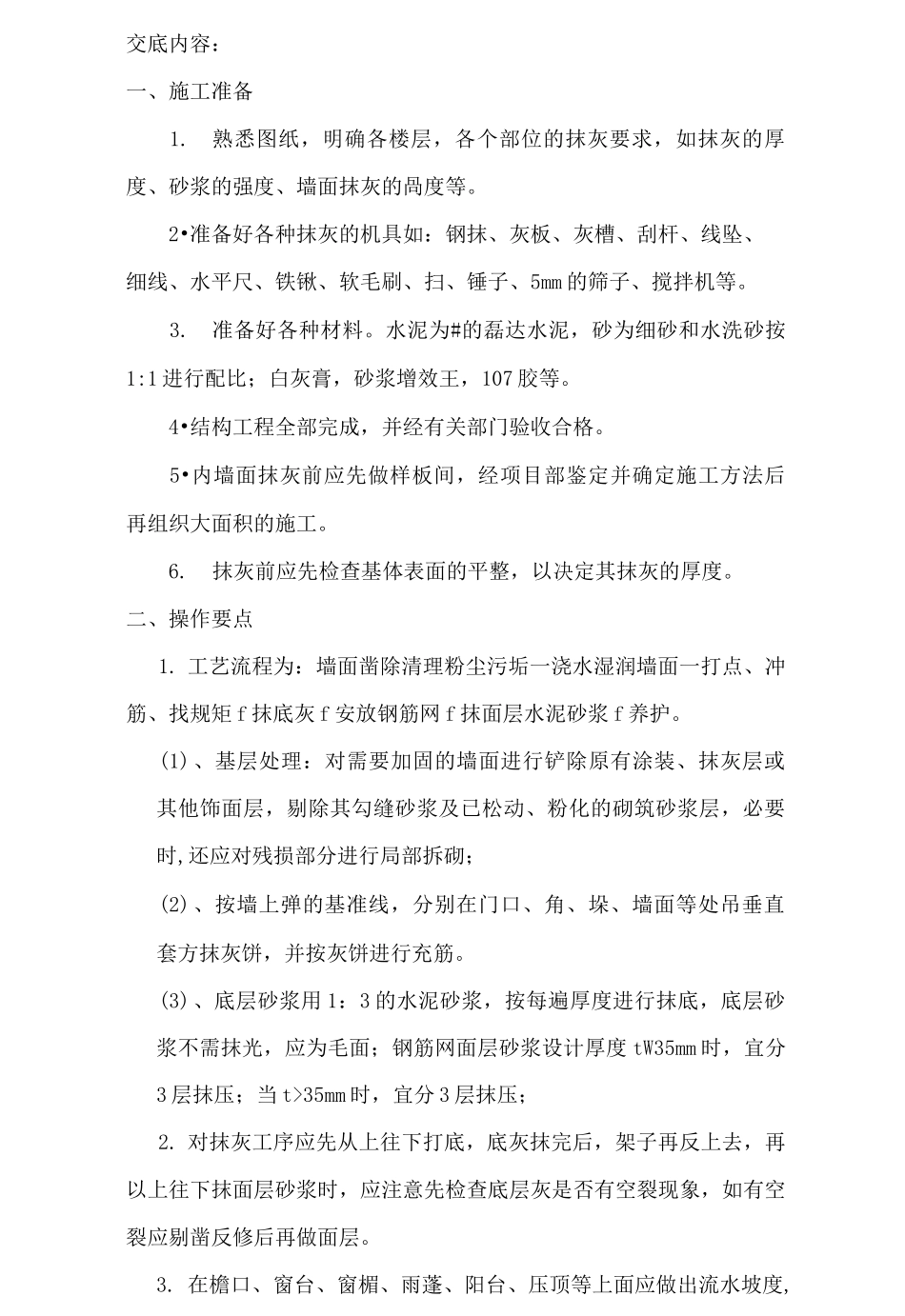

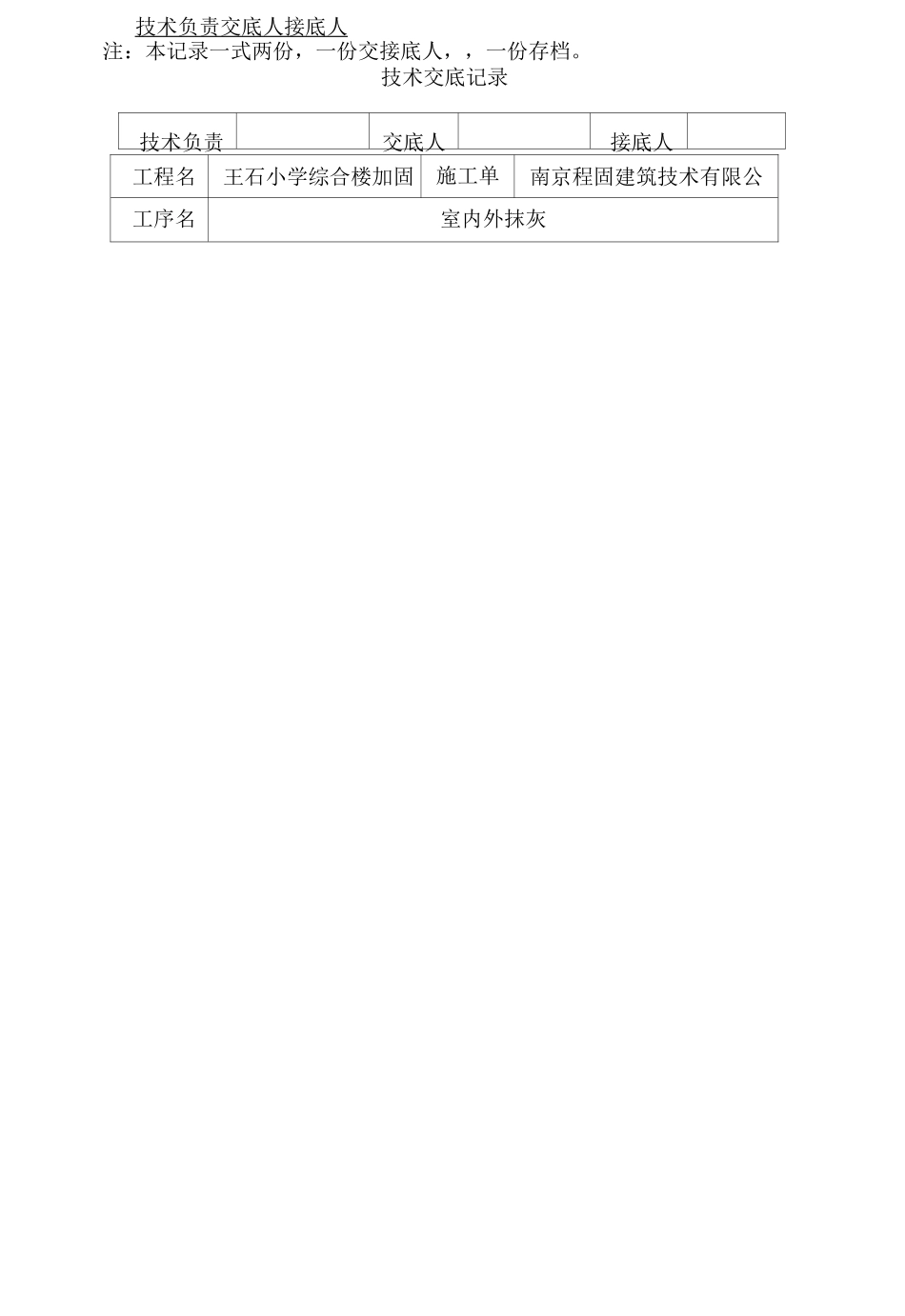

工程名王石小学综合楼加固施工单南京程固建筑技术有限公工序名室内外抹灰交底内容:一、施工准备1.熟悉图纸,明确各楼层,各个部位的抹灰要求,如抹灰的厚度、砂浆的强度、墙面抹灰的咼度等。2•准备好各种抹灰的机具如:钢抹、灰板、灰槽、刮杆、线坠、细线、水平尺、铁锹、软毛刷、扫、锤子、5mm 的筛子、搅拌机等。3.准备好各种材料。水泥为#的磊达水泥,砂为细砂和水洗砂按1:1 进行配比;白灰膏,砂浆增效王,107 胶等。4•结构工程全部完成,并经有关部门验收合格。5•内墙面抹灰前应先做样板间,经项目部鉴定并确定施工方法后再组织大面积的施工。6.抹灰前应先检查基体表面的平整,以决定其抹灰的厚度。二、操作要点1. 工艺流程为:墙面凿除清理粉尘污垢一浇水湿润墙面一打点、冲筋、找规矩 f 抹底灰 f 安放钢筋网 f 抹面层水泥砂浆 f 养护。(1)、基层处理:对需要加固的墙面进行铲除原有涂装、抹灰层或其他饰面层,剔除其勾缝砂浆及已松动、粉化的砌筑砂浆层,必要时,还应对残损部分进行局部拆砌;(2)、按墙上弹的基准线,分别在门口、角、垛、墙面等处吊垂直套方抹灰饼,并按灰饼进行充筋。(3)、底层砂浆用 1:3 的水泥砂浆,按每遍厚度进行抹底,底层砂浆不需抹光,应为毛面;钢筋网面层砂浆设计厚度 tW35mm 时,宜分3 层抹压;当 t>35mm 时,宜分 3 层抹压;2. 对抹灰工序应先从上往下打底,底灰抹完后,架子再反上去,再以上往下抹面层砂浆时,应注意先检查底层灰是否有空裂现象,如有空裂应剔凿反修后再做面层。3. 在檐口、窗台、窗楣、雨蓬、阳台、压顶等上面应做出流水坡度,技术负责交底人接底人技术负责交底人接底人注:本记录一式两份,一份交接底人,,一份存档。技术交底记录工程名王石小学综合楼加固施工单南京程固建筑技术有限公工序名室内外抹灰交底内容:10. 在抹灰时要注意落地灰要及时清理,利用,在地面上要铺设薄膜塑料纸接落地灰;抹灰所用的砂浆要放在专用的灰槽内。11. 各个房间抹灰完成后要请理干净,不可有任何杂物。要做好成品保护工作,翻拆脚手架时要小心,防止损坏已抹好的水泥墙面,并应及时采取措施保护防止因工序交叉造成污染和损坏;各抹灰层在凝结前应防止快干,爆晒,水冲、撞击和振动,以保证基灰层有足够的强度。三、工程质量标准。1.所用的各种材料的质量必须符合设计要求。2•各抹灰层之间及抹灰层与基体之间必须黏结牢固,无脱皮、空鼓,面层无爆灰等缺陷。3. 表面光滑、...
