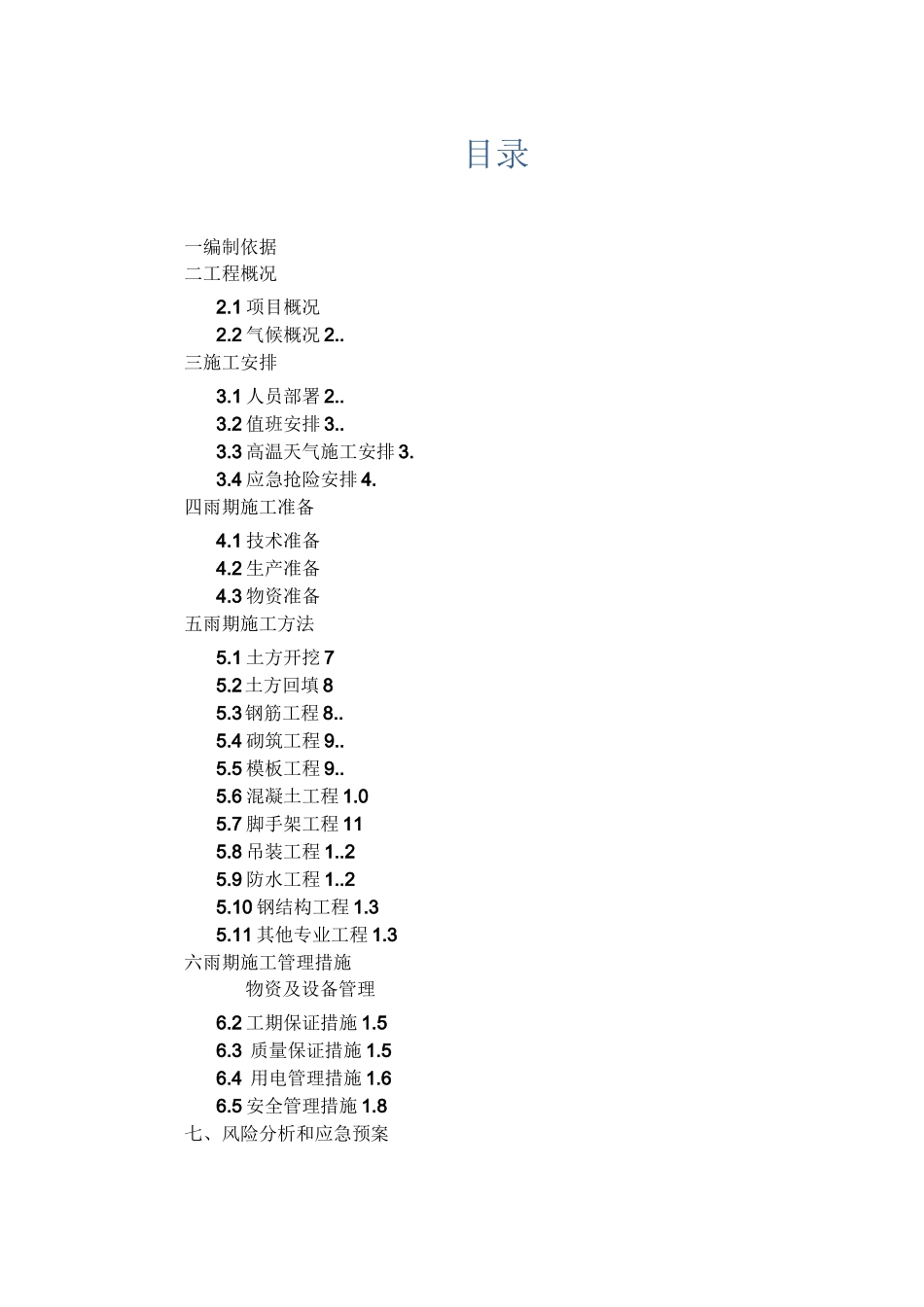

目录一编制依据二工程概况2.1 项目概况2.2 气候概况 2..三施工安排3.1 人员部署 2..3.2 值班安排 3..3.3 高温天气施工安排 3.3.4 应急抢险安排 4.四雨期施工准备4.1 技术准备4.2 生产准备4.3 物资准备五雨期施工方法5.1 土方开挖 75.2土方回填 85.3钢筋工程 8..5.4 砌筑工程 9..5.5 模板工程 9..5.6 混凝土工程 1.05.7 脚手架工程 115.8 吊装工程 1..25.9 防水工程 1..25.10 钢结构工程 1.35.11 其他专业工程 1.3六雨期施工管理措施物资及设备管理6.2 工期保证措施 1.56.3 质量保证措施 1.56.4 用电管理措施 1.66.5 安全管理措施 1.8七、风险分析和应急预案编制依金牛大厦二期工程施工二工程概况项目概金牛大厦二期工程位于武汉市江汉区黄浦大街与建设大道交汇处,临近赵家条地铁站口。建设单位为武汉交发金炜置业有限公司, 设计位为中南设计院,监理单位为武汉工程建设监理咨询有限公司, 施工位为成都建筑工程集团总公司,武汉市质量、安全监督站监督。本工程为一栋超高层写字楼及其商业裙楼组成。地下四层, 局部层,地上商业裙楼五层,塔楼写字楼层,总高,总建筑面m2,地上设四层避难层。地下室负四层层高负三层层,负二层层高,负一层层高地上一层层高,,地上二层层高,地上三层层高,地上四层〜地上十层层高均为,一层为第一避难层,层,地上十二〜地上二^一层层高,地上二十三〜三十二层层,三十四~四十三层层五^一层,五十二层高,其余二十二层、三十三层、四十层为避难层,层高均为,标准层面m2本工程结构形式:基础形式为钢筋混凝土钻孔灌注桩基础主体为钢管柱框架—钢筋混凝土核心筒混合结构。气候概况根据武汉地区多年的实测资料统计,武汉地处长江中下游平原,长江中下游地区正常的梅雨约在月中旬开始月中旬结束也就是出现在芒种和夏至两个节气内,梅雨期长约天雨量在,月、月出现短期降雨,雨量较大。据气象部门预测,受超强厄尔尼诺事件影响,今年长江流域降水量增大,汛期发生大洪水的可能性很大,而在月~月期间,本工程证处于地下室施工阶段,为保障地下室施工顺畅,特编制雨季、汛期施工方案。三施工安排人员部署成立雨季防汛领导小组,组建防汛突击队,针对工程特点做好宣传和准备工作。为了保证安全生产,雨施过程中工地要有领导值班,现场有人巡查,发现问题及时汇报,及时处理,以免留后患。雨季施工领导小组成员如下:组长:林伟洪副组长:王才生技术:郭彪生产:李建平质量:雷...
