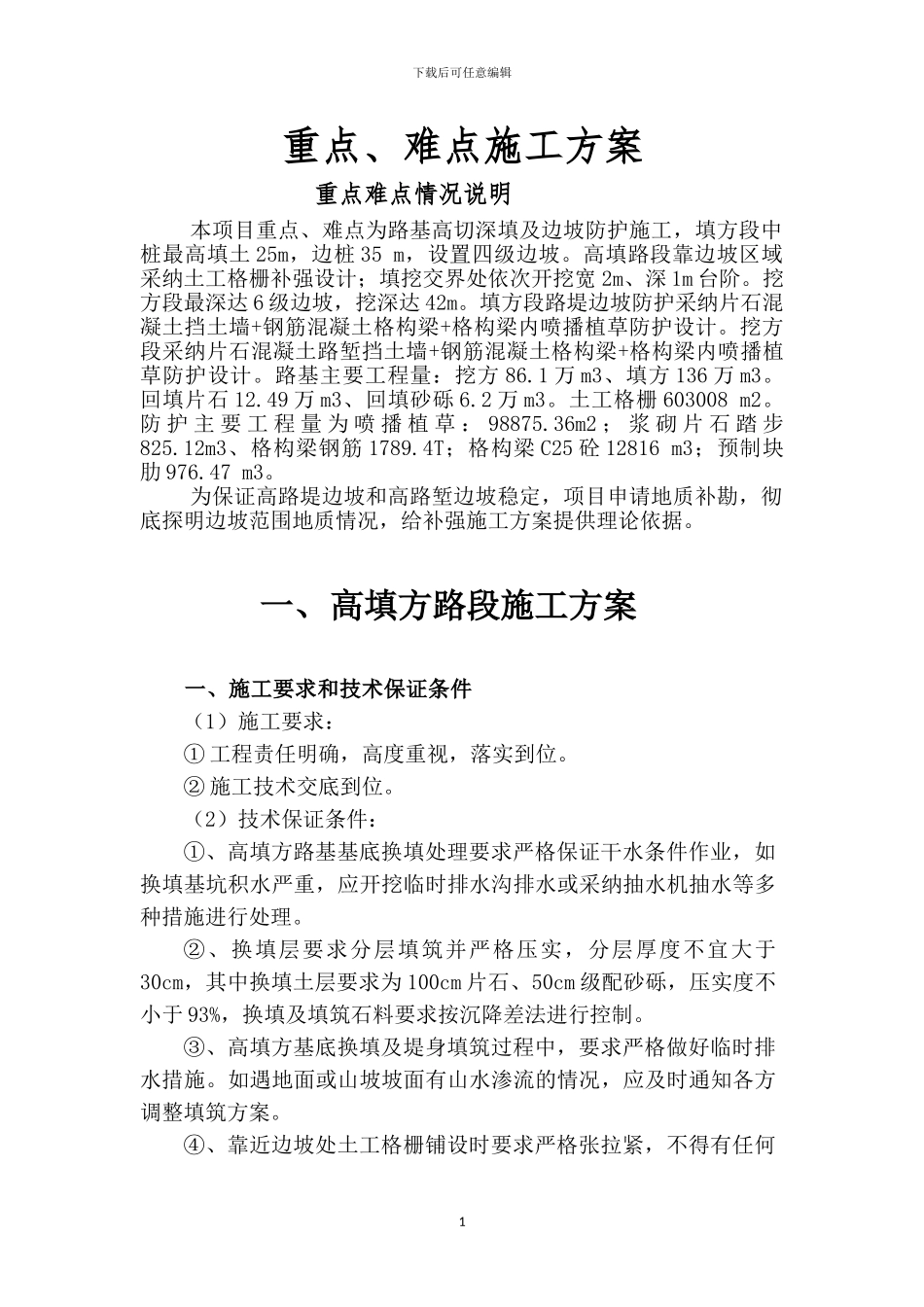

下载后可任意编辑重点、难点施工方案 重点难点情况说明 本项目重点、难点为路基高切深填及边坡防护施工,填方段中桩最高填土 25m,边桩 35 m,设置四级边坡
高填路段靠边坡区域采纳土工格栅补强设计;填挖交界处依次开挖宽 2m、深 1m 台阶
挖方段最深达 6 级边坡,挖深达 42m
填方段路堤边坡防护采纳片石混凝土挡土墙+钢筋混凝土格构梁+格构梁内喷播植草防护设计
挖方段采纳片石混凝土路堑挡土墙+钢筋混凝土格构梁+格构梁内喷播植草防护设计
路基主要工程量:挖方 86
1 万 m3、填方 136 万 m3
回填片石 12
49 万 m3、回填砂砾 6
2 万 m3
土工格栅 603008 m2
防 护 主 要 工 程 量 为 喷 播 植 草 : 98875
36m2 ; 浆 砌 片 石 踏 步825
12m3、格构梁钢筋 1789
4T;格构梁 C25 砼 12816 m3;预制块肋 976
为保证高路堤边坡和高路堑边坡稳定,项目申请地质补勘,彻底探明边坡范围地质情况,给补强施工方案提供理论依据
一、高填方路段施工方案一、施工要求和技术保证条件(1)施工要求:① 工程责任明确,高度重视,落实到位
② 施工技术交底到位
(2)技术保证条件:①、高填方路基基底换填处理要求严格保证干水条件作业,如换填基坑积水严重,应开挖临时排水沟排水或采纳抽水机抽水等多种措施进行处理
②、换填层要求分层填筑并严格压实,分层厚度不宜大于30cm,其中换填土层要求为 100cm 片石、50cm 级配砂砾,压实度不小于 93%,换填及填筑石料要求按沉降差法进行控制
③、高填方基底换填及堤身填筑过程中,要求严格做好临时排水措施
如遇地面或山坡坡面有山水渗流的情况,应及时通知各方调整填筑方案
④、靠近边坡处土工格栅铺设时要求严格张拉紧,不得有任何1下载后可任意编辑松弛,并及时固定 U 型钉
