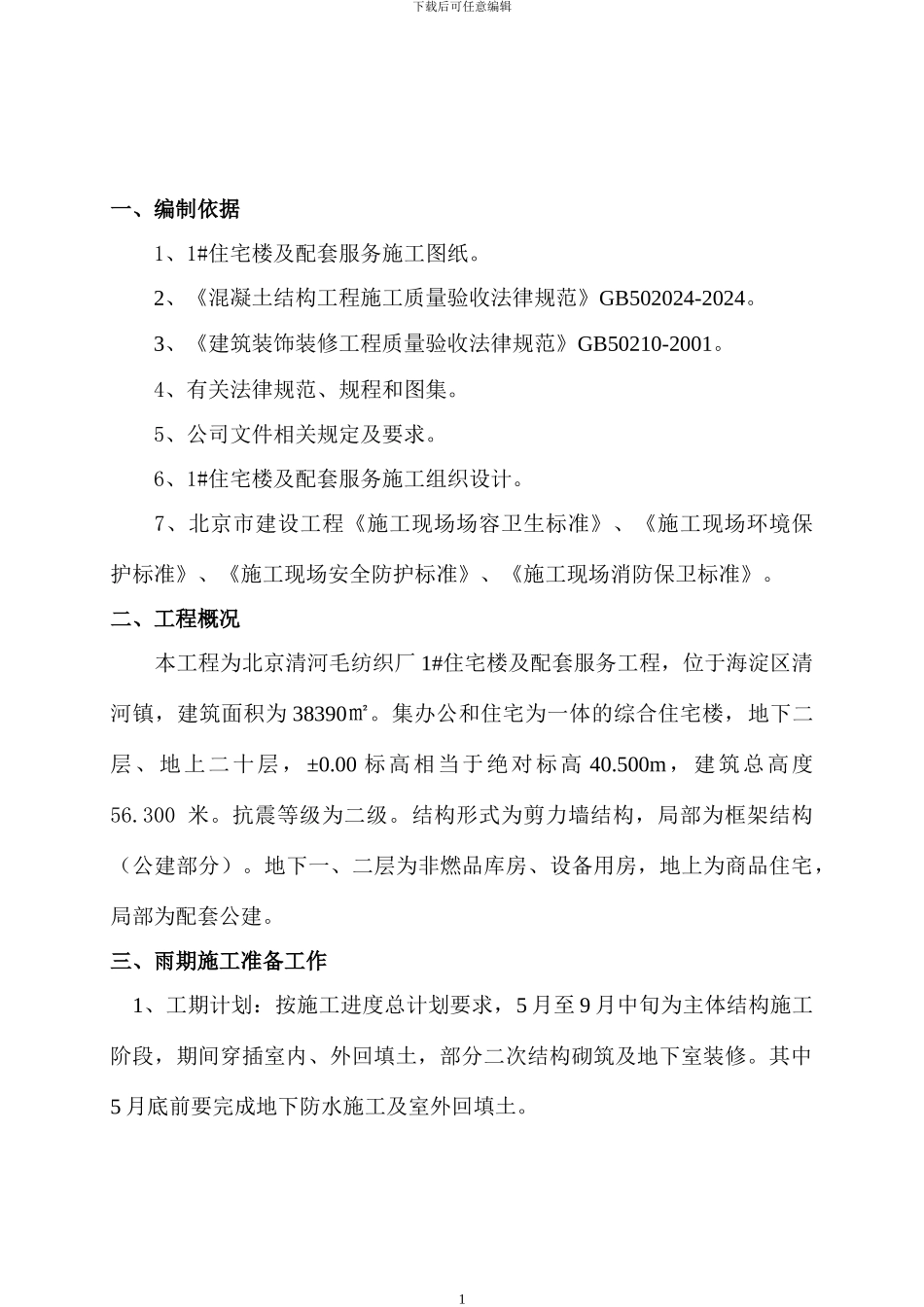

下载后可任意编辑一、编制依据 1、1#住宅楼及配套服务施工图纸
2、《混凝土结构工程施工质量验收法律规范》GB502024-2024
3、《建筑装饰装修工程质量验收法律规范》GB50210-2001
4、有关法律规范、规程和图集
5、公司文件相关规定及要求
6、1#住宅楼及配套服务施工组织设计
7、北京市建设工程《施工现场场容卫生标准》、《施工现场环境保护标准》、《施工现场安全防护标准》、《施工现场消防保卫标准》
二、工程概况本工程为北京清河毛纺织厂 1#住宅楼及配套服务工程,位于海淀区清河镇,建筑面积为 38390㎡
集办公和住宅为一体的综合住宅楼,地下二层、地上二十层, ±0
00 标高相当于绝对标高 40
500m,建筑总高度56
抗震等级为二级
结构形式为剪力墙结构,局部为框架结构(公建部分)
地下一、二层为非燃品库房、设备用房,地上为商品住宅,局部为配套公建
三、雨期施工准备工作 1、工期计划:按施工进度总计划要求,5 月至 9 月中旬为主体结构施工阶段,期间穿插室内、外回填土,部分二次结构砌筑及地下室装修
其中5 月底前要完成地下防水施工及室外回填土

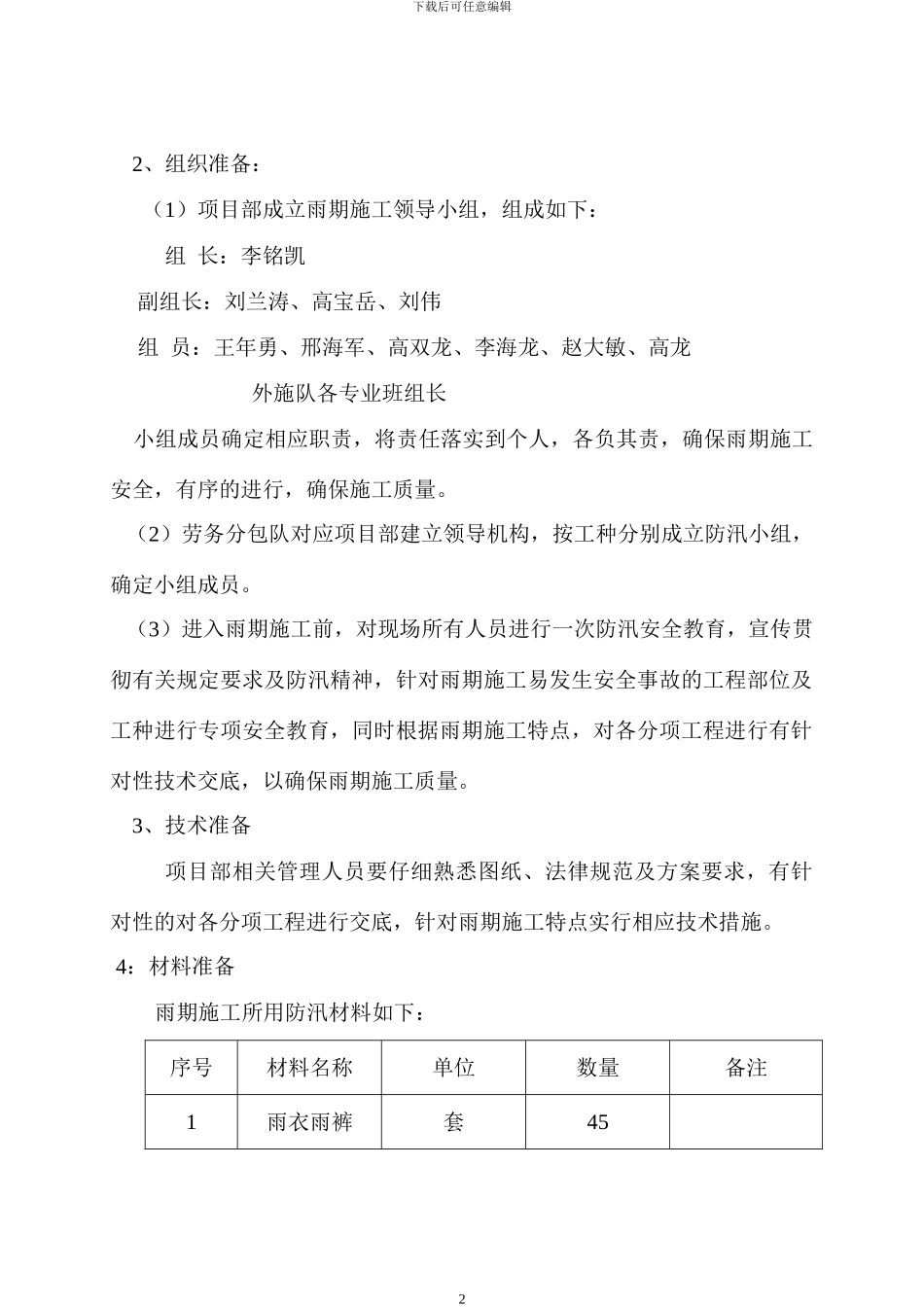

1下载后可任意编辑 2、组织准备:(1)项目部成立雨期施工领导小组,组成如下:组 长:李铭凯 副组长:刘兰涛、高宝岳、刘伟 组 员:王年勇、邢海军、高双龙、李海龙、赵大敏、高龙外施队各专业班组长 小组成员确定相应职责,将责任落实到个人,各负其责,确保雨期施工安全,有序的进行,确保施工质量
