柱间喷射砼工程技术交底卡 GD2301003总承包施工单位广州建筑股份有限公司单位(子单位)工程名称 增城经济技术开发区二期拆迁安置新社区项目分部工程主体结构交底部位铝模板安装及拆除交底内容一、工程概况本工程标准层以上采用采用快拆式铝合金模板体系施工,标准层层高3 米,每层作业面积约 400㎡
每栋楼 1 套模板主系统,3 套楼板底系统,3 套梁底支撑,首次安装,计划工期 10 天,第二次计划工期 7 天(考虑铝模配备、现场施工配合等因素),以上按每层5 天的施工速度
主模板在该层混凝土达到强度要求后,拆除并传送至上层
楼板底及梁底支撑系统每15 天周转一次使用,确保混凝土达到设计要求的强度后拆除并用于上部楼层

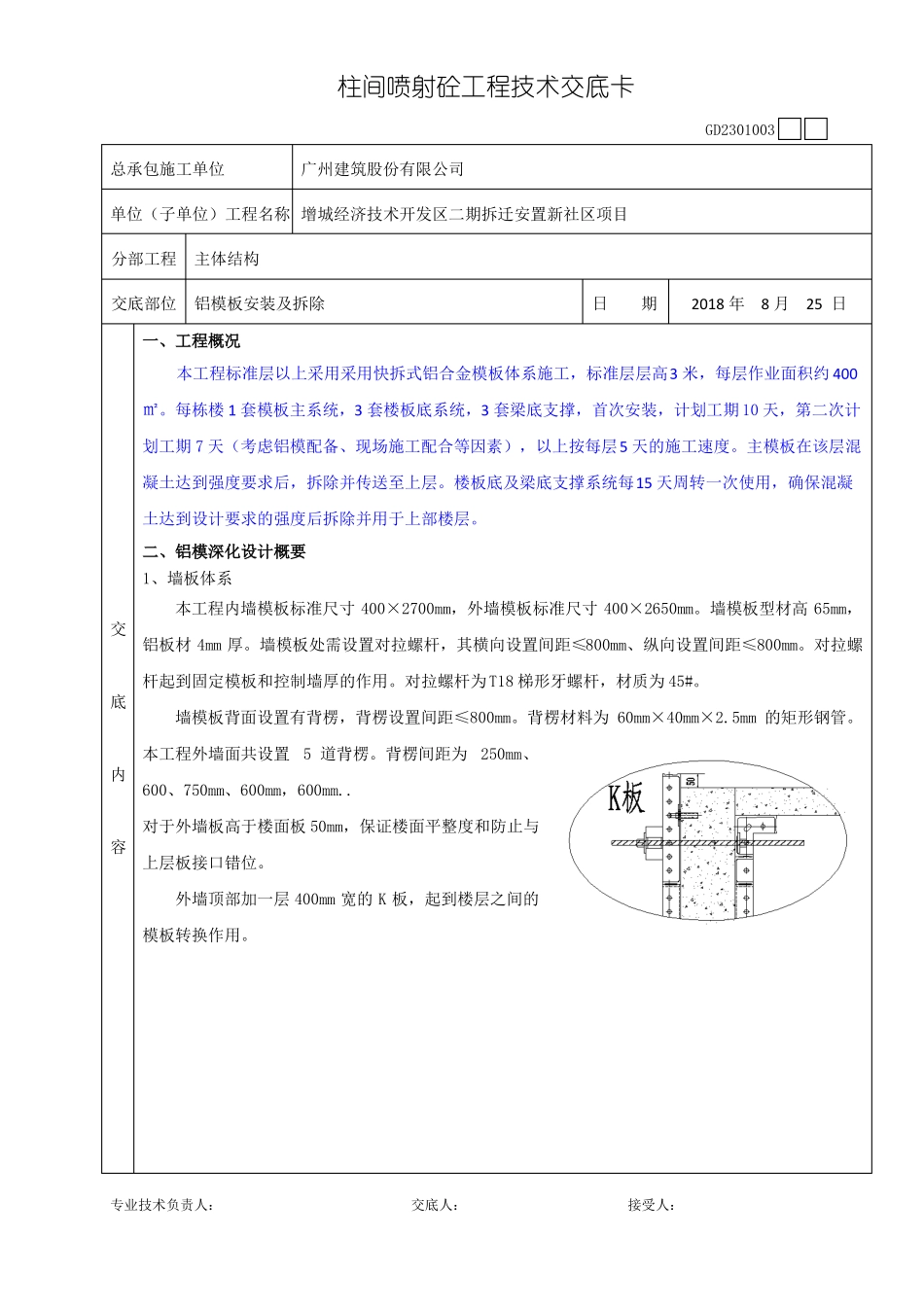

二、铝模深化设计概要1、墙板体系本工程内墙模板标准尺寸 400×2700mm,外墙模板标准尺寸 400×2650mm
墙模板型材高 65mm,铝板材 4mm 厚
墙模板处需设置对拉螺杆,其横向设置间距≤800mm、纵向设置间距≤800mm
对拉螺杆起到固定模板和控制墙厚的作用
对拉螺杆为 T18 梯形牙螺杆,材质为 45#
墙模板背面设置有背楞,背楞设置间距≤800mm
背楞材料为 60mm×40mm×2
5mm 的矩形钢管
本工程外墙面共设置5 道背楞
背楞间距为250mm、600、750mm、600mm,600mm
对于外墙板高于楼面板 50mm,保证楼面平整度和防止与上层板接口错位
外墙顶部加一层 400mm 宽的 K 板,起到楼层之间的模板转换作用

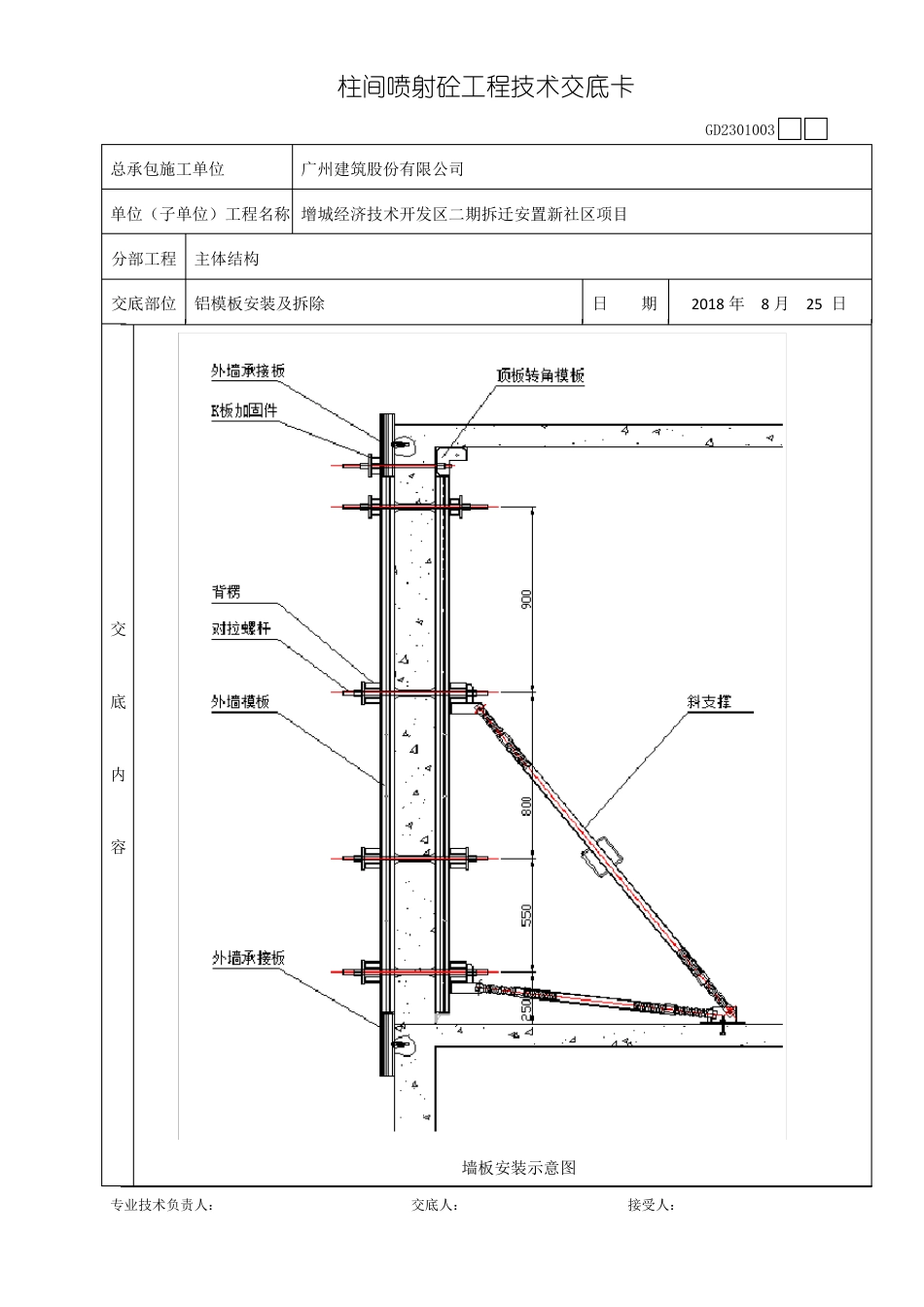

日期2018 年8 月25 日专业技术负责人:交底人:接受人:柱间喷射砼工程技术交底卡 GD2301003总承包施工单位广州建筑股份有限公司单位(子单位)工程名称 增城经济技术开发区二期拆迁安置新社区项目分部工程主体结构交底部位铝模板安装及拆除交底内容日期2018 年8 月25 日墙板安装示意图专业技术负责人:
