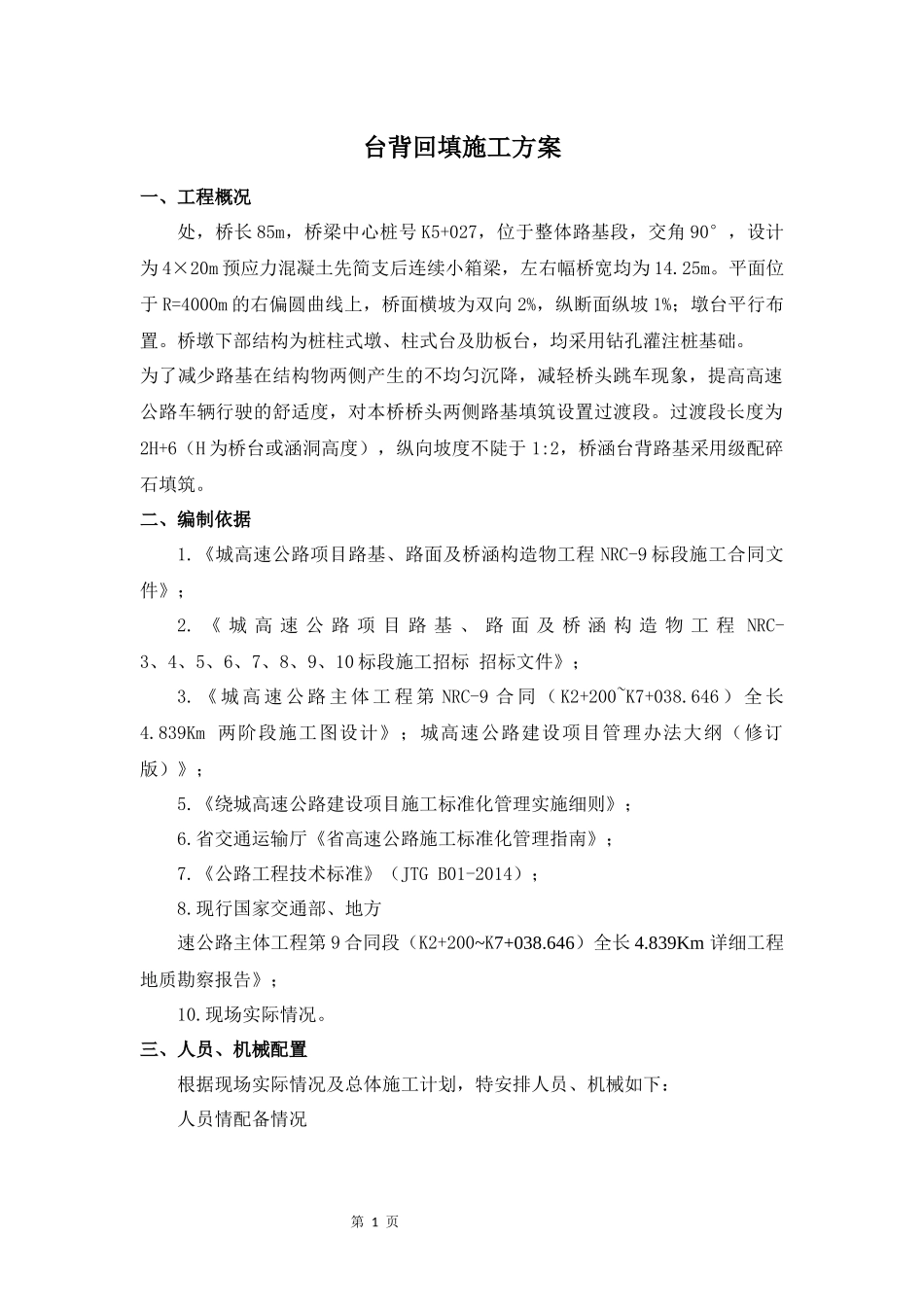

第1页台背回填施工方案一、工程概况处,桥长85m,桥梁中心桩号K5+027,位于整体路基段,交角90°,设计为4×20m预应力混凝土先简支后连续小箱梁,左右幅桥宽均为14
平面位于R=4000m的右偏圆曲线上,桥面横坡为双向2%,纵断面纵坡1%;墩台平行布置
桥墩下部结构为桩柱式墩、柱式台及肋板台,均采用钻孔灌注桩基础
为了减少路基在结构物两侧产生的不均匀沉降,减轻桥头跳车现象,提高高速公路车辆行驶的舒适度,对本桥桥头两侧路基填筑设置过渡段
过渡段长度为2H+6(H为桥台或涵洞高度),纵向坡度不陡于1:2,桥涵台背路基采用级配碎石填筑
二、编制依据1
《城高速公路项目路基、路面及桥涵构造物工程NRC-9标段施工合同文件》;2
《城高速公路项目路基、路面及桥涵构造物工程NRC-3、4、5、6、7、8、9、10标段施工招标招标文件》;3
《城高速公路主体工程第NRC-9合同(K2+200~K7+038
646)全长4
839Km两阶段施工图设计》;城高速公路建设项目管理办法大纲(修订版)》;5
《绕城高速公路建设项目施工标准化管理实施细则》;6
省交通运输厅《省高速公路施工标准化管理指南》;7
《公路工程技术标准》(JTGB01-2014);8
现行国家交通部、地方速公路主体工程第9合同段(K2+200~K7+038
646)全长4
839Km详细工程地质勘察报告》;10
现场实际情况

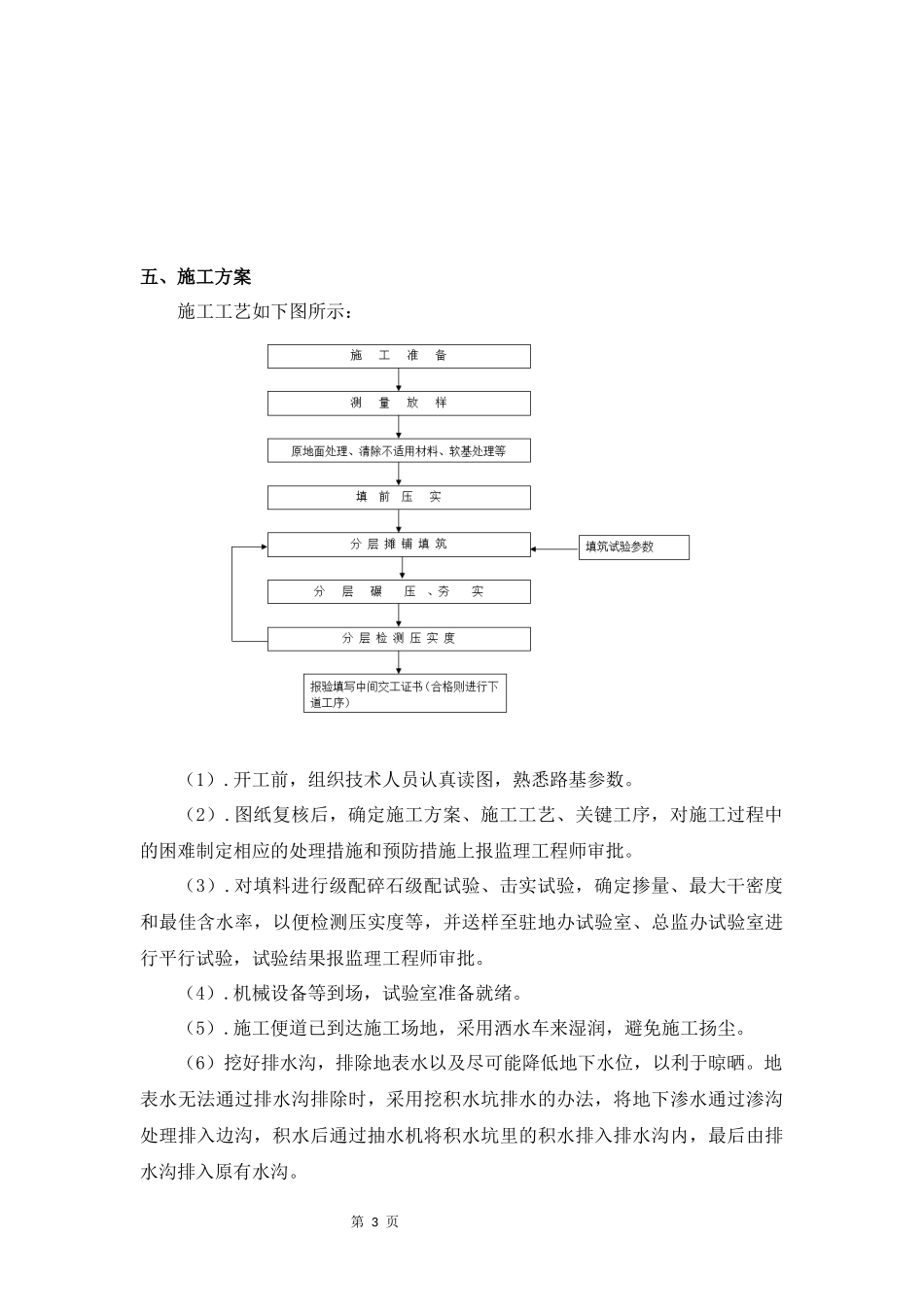

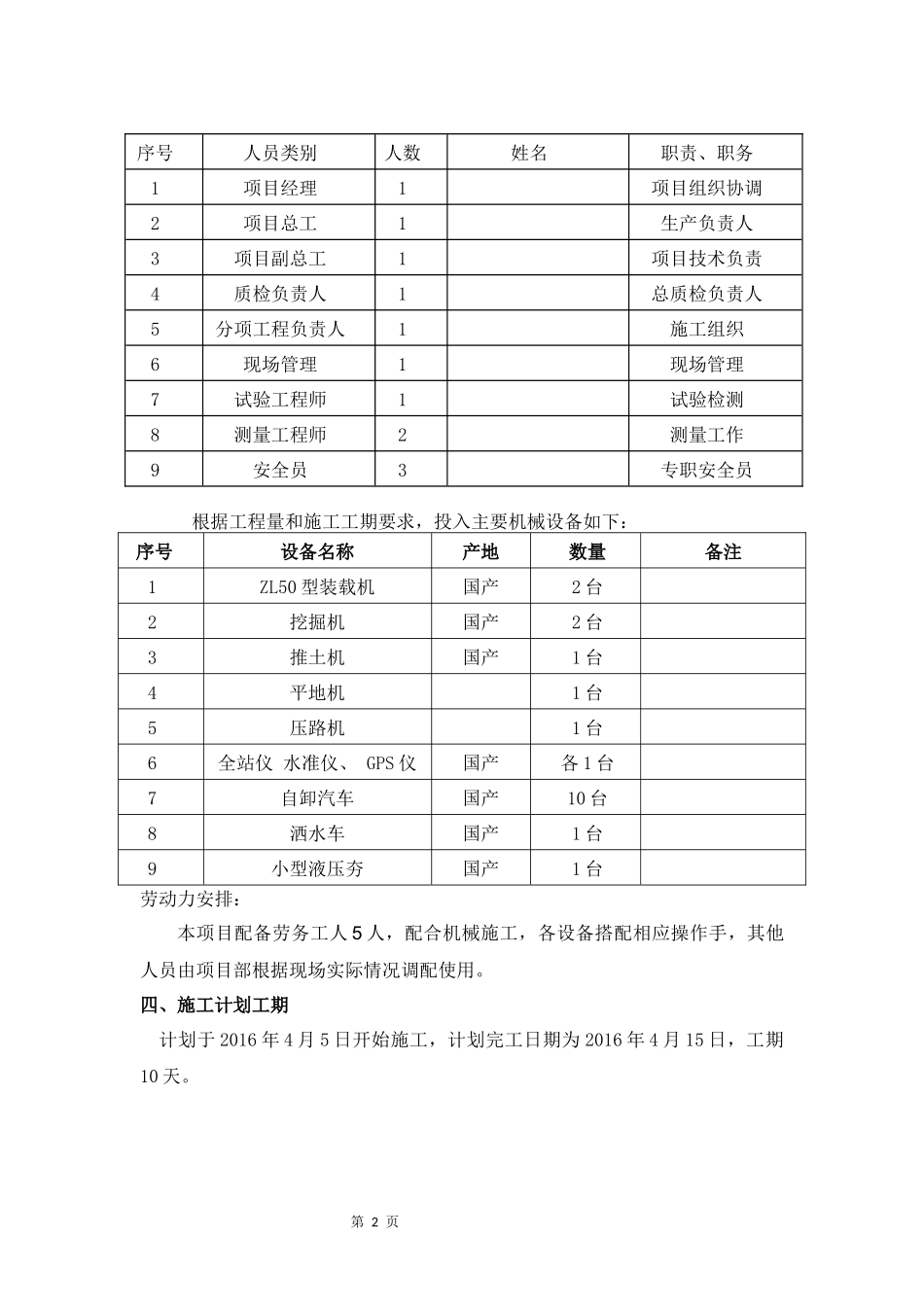

三、人员、机械配置根据现场实际情况及总体施工计划,特安排人员、机械如下:人员情配备情况第2页第1页根据工程量和施工工期要求,投入主要机械设备如下:序号设备名称产地数量备注1ZL50型装载机国产2台2挖掘机国产2台3推土机国产1台4平地机1台5压路机1台6全站仪水准仪、GPS仪国产各1台7自卸汽车国产10台8洒水车国产1台9小型液压夯国产1台劳动力安排:本项目配备劳务工人5人,配合机械施工
